工程竣工结算-二级建造师工程法规考点
2021年二级建造师正在备考中,小编为大家整理了2021年二级建造师《建设工程法规及相关知识》的一些知识点与考点,希望对考生们有所帮助。
工程竣工结算

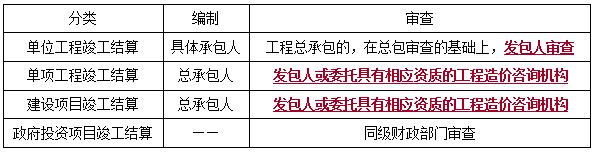

(一)工程竣工结算的编制与审查

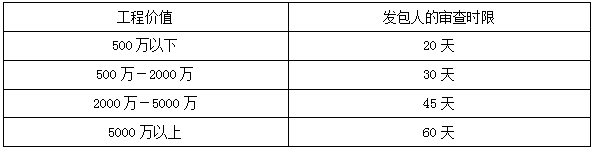

(二)工程竣工结算审查期限(两类)
1.单项工程竣工结算(如图书馆、宿舍楼)
承包人应在提交竣工验收报告的同时递交竣工结算报告。
2.建设项目的竣工总结算
在最后一个单项工程竣工结算审查确认后15天内汇总;送发包人后30天内审查完成。
(三)工程竣工价款结算
1.发包人对承包人递交的竣工结算文件给予确认或提出修改意见;
2.发包人保留3%左右的质量保证(保修)金,其余的支付给承包人;
3.保证(保修)金待工程交付使用质保期到期后清算;
4.质保期内如有返修,发生费用应在质量保证(保修)金内扣除;
5.竣工结算以合同工期为准,实际施工工期比合同工期提前或延后,应执行奖惩。
(四)索赔及合同以外零星项目工程价款结算
1.发承包人未能完全履行合同给另一方造成损失的,受损方可索赔;
2.发包人要求承包人完成合同以外的项目,承包人应在接受发包人要求的7天内要求发包人签证;
3.如发包人未签证,施工后发生的争议由承包人自负;
4.凡由发、承包双方授权的现场代表签字的现场签证以及双方协商确定的索赔费用,应在工程竣工结算中办理,不因双方现场代表中途变更而影响效力(签订是单位行为,不是个人行为)。
(五)未按规定时限办理事项的处理
1.承包人如未在规定的时间内提交竣工结算资料,经发包人催告后14天内仍未提供,发包人有权根据已有资料审查,责任由承包人自负;
2.发包人在收到竣工结算资料后,在规定的时限内没有提出意见,视同认可,发包人应在确认竣工结算报告的15天内支付结算款;
3.到期发包人未付款的处理(两种情况):
(1)达成延期付款协议,按照银行同期同类贷款利率支付利息;
(2)未达成延期协议,承包人可与发包人协商将工程折价,也可以申请人民法院将项目拍卖,价款承包人优先受偿。
(六)工程价款结算争议的处理
1.工程造价咨询机构接受发包人或承包人委托,编审工程竣工结算,出具的竣工结算报告经发、承包人双方签字后生效;
2.一方对工程造价咨询机构出具的竣工结算有异议的
(1)可就异议部分向有关部门申请咨询后协商处理;
(2)若协商不成,双方可按解决争议或纠纷的程序办理。
3.当事人对工程造价发生合同纠纷的处理
(1)双方协商解决;
(2)按合同条款约定的办法提请调解;
(3)仲裁或者起诉。
4.因设计变更导致建设工程的质量标准发生变化的处理
(1)当事人协商一致;
(2)不能协商一致,参照签订合同时当地建设行政主管部门发布的计价方法或者计价标准结算。
(七)工程价款结算管理
工程竣工后,发承包双方应及时办清工程竣工结算。否则,工程不得交付使用,有关部门不予办理权属登记。
推荐:
2021年二级建造师点题密训班 抢分决胜 极速突破:
报考指南
大纲 / 教材
2024年9月
报 名 时 间
预计2025年2月
准考证打印
考前10天至一周内
考 试 时 间
预计2025年6月初
考 试 成 绩
考后2个月起陆续公布
合格证领取
查分后2-3个月陆续发布
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
