2020年一级建造师机电实务试题及答案(案例题四)
背景资料
A公司承包某商务园区电气工程,工程内容10/0.4-LN9731型变电所、供电线路、室内电气主要设备(三相变压器、开关柜)由建设单位采购,设备已运抵施工现场,其他设备材料由A公司采购。A公司依据施工图、资源配置计划编制了10/0.4-LN9731型变电所安装工作的逻辑关系及持续时间图。
A公司将3000m电缆排管分包B公司,预计单价130元/m,工期30天,B公司签订合同后第15天结束前,A公司检查电缆排管施工进度,B公司完成电缆排管1000m,但支付B公司工程进度款累计已达200000元,A公司对B公司警告,要求加快进度。
A公司对B公司进行质量管理协调,编制质量检验计划与电缆排管施工进度计划一致,A公司检查电缆型号、规格、绝缘电阻和绝缘试验均符合要求,在电缆排管检查合格后按施工图进行电缆敷设,供电线路设计要求完成。
变电所设备安装后,变压器及高压电器进行了交接试验,在额定电压下对变电器进行冲击合闸验收3次,每次间隔时间3min,无异常现象。A公司认为交接试验合格,被监理工程师提出异议,要求重新冲击合闸试验。
建设单位要求变电所单独验收,给商务园区供电,A公司的整理变电所工程验收资料,在试运行验收中,有一台变压器运行噪声较大,经有关部门检查分析及A公司提供施工文件证明,不属于安装质量问题,后经变压器厂家调整处理通过验收。
问题:

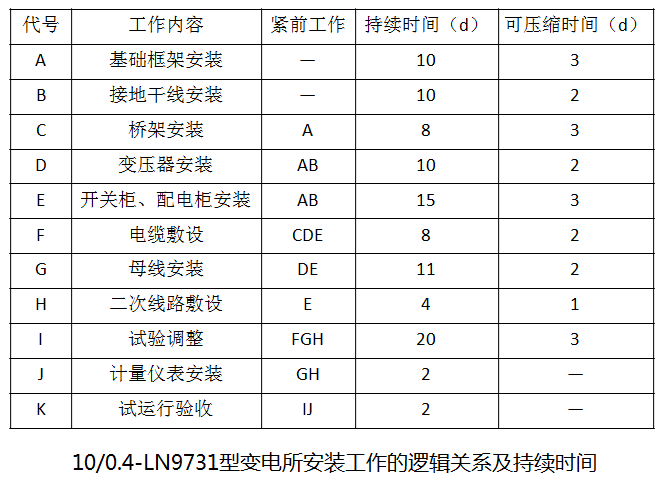

1.按表计算变电所安装计划工期,如果每项工作都按表压缩天数,变电所安装最多可以压缩到多少天?
2.计算B公司电缆排管CPI、SPI,判断B公司电缆排管施工进度提前还是落后。
3.电缆排管施工中的质量管理协调,有哪些同步性作用?10kV电力电缆应做哪些试验?
4.变压器高低压的绝缘电阻测量应分别用多少伏的兆欧表?监理工程师为什么提出异议?写出正确的冲击合闸试验要求。
5.变电所工程是否可以单独验收?试运行验收中发生的问题A公司可提供哪些施工文件来证明不是安装质量问题?
【参考答案】
1. 变电所安装计划工期为58天;
如果每项工作都按表压缩天数,变电所安装最多可以压缩到48天。
2. BCWP=1000×130=130000元
ACWP=200000元
BCWS=(3000/30)×15×130=195000元
CPI=BCWP/ ACWP=130000/200000=0.65
SPI=BCWP/ BCWS=130000/195000=0.67
SPI<1.B公司电缆排管施工进度落后。
3.(1)质量检查或验收记录的形成与施工实体进度形成的同步性。
(2)应做冲击合闸试验、检查线路各相两侧的相位应一致、交流耐压和直流泄漏试验、直流耐压试验。
4.(1)用2500V兆欧表测量高压的绝缘电阻,用500V兆欧表测量低压的绝缘电阻。
(2)监理工程师提出异议是因为冲击合闸的次数和每次的间隔时间,都不符合相关规范要求。
(3)在额定电压下对变压器的冲击合闸试验,应进行5次,每次间隔时间宜为5min,应无异常现象, 750kV变压器在额定电压下,第一次冲击合闸后的带电运行时间不应少于30min,其后每次合闸后带电运行时间可逐次缩短,但不应少于5min。
5.(1)可以单独验收。
(2)A公司可提供施工文件包括:合同文件、设计文件、变压器安装技术说明书、施工记录等。
