2020一级建造师机电实务试题及答案解析(案例题二)

2021-08-12 15:16   来源:建设工程教育网 字体: 打印 收藏

  2021年一级建造师考试时间9月11-12日,距离一建考试时间越来越近,如何备考一建机电?建设工程教育网整理了一级建造师机电实务试题及答案解析,希望能帮助到考生们,一起来看看吧!

  推荐:一级建造师历年试题及答案解析汇总(2011-2020)

  2020年一级建造师机电实务试题及答案(案例题二)

  背景资料

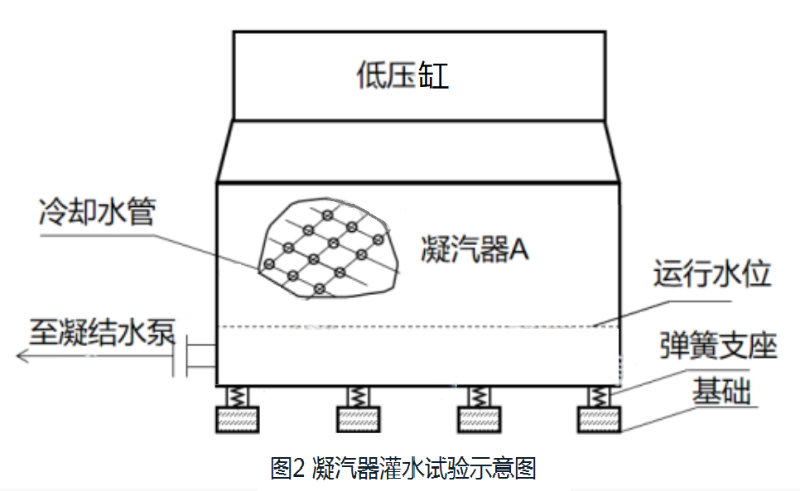

  A公司总承包2X660MW火力发电厂1#机组的建筑安装工程,工程包括:锅炉、汽轮发电机、水处理、脱硫系统等。A公司将水泵、管道安装分包给B公司施工。B公司在凝结水泵初步找正后,即进行管道连接,因出口管道与设备不同心,无法正常对口,便用手拉葫芦强制调整管道,被A公司制止。B公司整改后,并在联轴节上架设仪表监视设备位移,保证管道与水泵的安装质量。锅炉补给水管道设计为埋地敷设,施工完毕自检合格后,以书面形式通知监理申请隐蔽工程验收。第二天进行土方回填时,被监理工程师制止。在未采取任何技术措施的情况下,A公司对凝汽器汽侧进行了灌水试验(见图2),无泄漏,但造成部分弹簧支座因过载而损坏。返修后,进行汽轮机组轴系对轮中心找正工作,经初找、复找验收合格。主体工程、辅助工程和公用设施按设计文件要求建成,单位工程验收合格后,建设单位及时向政府有关部门申请项目的专项验收,并提供备案申报表、施工许可文件复印件及规定的相关材料等,项目通过专项验收。

一级建造师历年试题

  问题:

  1.A公司为什么制止凝结水管道连接?B公司应如何进行整改?在联轴节上应架设哪种仪表监视设备位移?

  2.说明监理工程师制止土方回填的理由。隐蔽工程验收通知内容有哪些?

  3.写出凝汽器灌水试验前后的注意事项。灌水水位应高出哪个部件?轴系中心复找工作应在凝汽器什么状态下进行?

  4.建设工程项目投入试生产前和试生产阶段应完成哪些专项验收?

  【参考答案】

  1.(1)B公司在凝结水泵初步找正后,即进行管道连接。且在连接时使用手拉葫芦强制对口,不符合规范要求,所以A公司制止了B公司凝结水管道连接施工。

  (2)B公司在管道与凝结水泵连接前,应在自由状态下检验法兰的平行度和同轴度,调整管道位置使得偏差符合规定要求;在凝结水泵安装定位并紧固地脚螺栓后再进行管道连接。连接时都不应使凝结水泵承受附加外力。

  (3)管道与凝结水泵最终连接时,应在联轴节上架设百分表监视机械设备位移。

  2.(1)锅炉补给水埋地管道土方回填属于隐蔽工程,在工程具备隐蔽条件时,施工单位进行自检,并在隐蔽前48h以书面形式通知建设单位(监理单位)或工程质量监督、检验单位进行验收。本工程中在书面通知监理申请隐蔽验收的第二天就开始进行土方回填,是不符合要求的。应在监理工程师隐蔽验收合格后或48h以后才可以进行土方回填作业。所以监理工程师制止了土方回填。

  (2)隐蔽工程验收通知内容包括:隐蔽验收的内容、隐蔽方式、验收时间和地点等。

  3.(1)就位在弹簧支座上的凝汽器,灌水试验前应加临时支撑。灌水试验完成后应及时把水放净。

  (2)灌水高度应充满整个冷却管的汽侧空间并高出顶部冷却管100mm,维持24h应无渗漏。

  (3)轴系中心复找应在凝汽器灌水至模拟运行状态时进行。

  4.建设工程项目投入试生产前应完成消防验收;

  建设工程项目试生产阶段应完成安全设施验收及环境保护验收。

  想要短时间提升?2021一级建造师临考特训班,30+小时浓缩教学,同时拥有配套实用学习资料,四大课程火力全开,助你高效备考。戳我看详情>>>

一建临考特训班

报考指南

一级建造师_报考指南
  • 报 名 时 间

    6月7日起

  • 大纲 / 教材

    1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    9月7、8日

  • 考 试 成 绩

    考试结束后3个月左右

  • 合格证领取

    考后3个月起

阅读排行

招生
  • 免费试听
  • 免费直播
  • 免费题库
达江 工程经济 零基础预习免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
