2020年一级建造师机电实务试题及答案(案例题一)

2021-08-12 15:14   来源:建设工程教育网 字体: 打印 收藏

  临考冲刺阶段,一级建造师机电实务如何刷题?建设工程教育网整理了2020年一级建造师机电实务试题及答案,希望能帮助到考生们,一起来看看吧!

  推荐:一级建造师历年试题及答案解析汇总(2011-2020)

  2020年一级建造师机电实务试题及答案(案例题一)

  背景资料

  某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,技术交底满足施工要求,但材料采购因资金问题影响了施工进度。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图1),监理工程师认为压力试验条件不符合规范规定,要求整改。由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求。检查金属风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。

一级建造师历年试题

  问题:

  1.安装公司在施工准备和资源配置计划中哪几项完成的较好?哪几项需要改进?

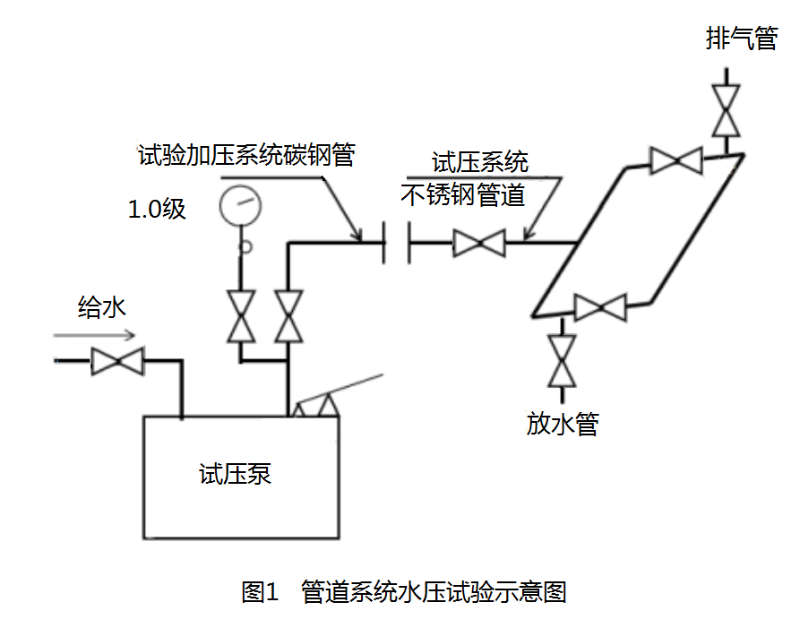

  2.图1中的水压试验有哪些不符合规范规定?写出正确的做法。

  3.背景中的工艺管道系统的焊缝应采用哪几种检测方法?设计单位对工艺管道系统应如何分析?

  4.监理工程师提出整改要求是否正确?说明理由。加固后的风管可按什么文件进行验收?

  【参考答案】

  1.(1)该项目施工方案齐全,临时设施设置合理,施工人员按计划进场,技术交底满足施工要求,说明该公司在施工准备时,技术准备和现场准备做的比较充分,制定配置计划时,劳动力配置计划合理。

  (2)该项目在材料采购时因资金问题影响了施工进度,说明资金准备和物资配置计划不合理,需要改进。

  2.(1)图中只安装了1块压力表不符合要求;正确做法为:安装的压力表不得少于两块。

  (2)加压系统的碳钢管与系统的不锈钢管道直接连接不符合要求;正确做法为:碳钢管与不锈钢管道应分别采用碳钢、不锈钢材质法兰,并在法兰之间使用垫片隔开或两种不同材质管道采用过渡接头连接。

  (3)压力表安装位置不符合要求;正确做法为:压力表应安装在试压泵后面第一个管道阀门的上方。

  (4)排气管位置未安装排气阀不符合要求;正确做法为:在系统最高位置设置排气管并安装排气阀。

  3.(1)应对背景中的工艺管道系统所有环向、纵向对接焊缝和螺旋焊缝进行100%射线检测和100%超声检测;对管道支承件与管道组成件连接的焊缝应进行100%渗透检测或100%磁粉检测。

  (2)设计单位对工艺管道系统应进行管道系统的柔性分析。

  4.(1)监理工程师提出整改要求正确。理由:因为相关规范要求风管板材拼接的接缝应错开,不得有十字形接缝。

  (2)风管经过加固后,虽然改变外形尺寸但仍能满足安全及使用功能要求,可按技术处理方案和协商文件的要求予以验收。
