关键工作和关键线路典型例题(二)

2012-07-04 18:40  来源:  字体:  打印 收藏

 2025年二级建造师新课热招中 抢跑趁现在

  【例题2】当计算工期不能满足要求工期时,需要压缩关键工作的持续时间以满足工期要求。在选择缩短持续时间的关键工作时宜考虑( )。
  A.缩短持续时间对质量影响不大的工作
  B.缩短持续时间所需增加的费用最少的工作
  C.有充足备用资源的工作
  D.便于修改网络计划的工作
  E. 缩短持续时间对安全影响不大的工作

  【正确答案】ABCE

  【答案解析】D不属于题干要求回答的内容。参见教材P132.

  【例题3】在工程网络计划执行过程中,当某项工作的最早完成时间推迟天数超过其自由时差时,将会影响( )。
  A.该工作平行工作的最早开始时间
  B.该工作紧后工作的最早开始时间
  C.本工作的最迟完成时间
  D.该工作紧后工作的最迟完成时间

  【正确答案】B

  【答案解析】自由时差指的是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。参见教材P132.

  【例题4】在双代号网络计划中,若某项工作进度发生拖延,需要重新调整原进度计划的情况有( )。
  A.该工作进度拖延已超过其总时差,但总工期不可以拖延
  B.该工作进度拖延已超过其总时差,但其后续工作不可以拖延
  C.该工作进度拖延已超过其自由时差,但其后续工作可以拖延
  D.该工作进度拖延已超过其自由时差,但总工期不可以拖延
  E.总工期可以拖延有限时间,但实际拖延时间已经超过此限制

  【正确答案】ABE

  【答案解析】选项C不需要调整;选项D不一定需要调整。参见教材P132.

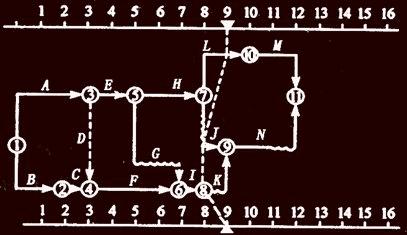

  【例题5】某工程网络图如下图所示,工程师在第9天末检查进度会发现( )。


  A.工作L比原计划拖后1天,且影响工期拖后1天
  B.工作J比原计划拖后1天,因有1天总时差,不影响工期
  C.工作J比原计划延误1天,且影响工期拖后1天
  D.工作K比原计划延误1天
  E.工作L与原计划吻合

  【正确答案】BDE

  【答案解析】选项A,工作L与原计划吻合;选项C,工作J比原计划延误1天,但由于后续工作N有自由时差,故不影响总工期。
