关键工作和关键线路典型例题(一)
例题1:

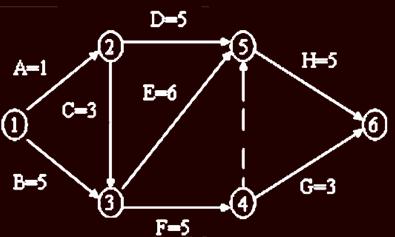

【背景资料】某工程项目的双代号网络见下图。(时间单位:月)
【问题】
1.计算时间参数。
2.判断关键工作与关键线路。
3.请绘制最早时间双代号时标网络图。
4.假设由于非承包人原因导致F工作延误3个月,并且G工作使用一台专用施工设备(即其他工作均不使用该设备,该设备为承包人的自有设备),该设备的台班费为1000元,其中,每一个台班的折旧费为620元,每月按照30天计算,每天安排一个台班。承包人是否能索赔?如能,计算索赔金额。
【参考答案】
1.计算时间参数

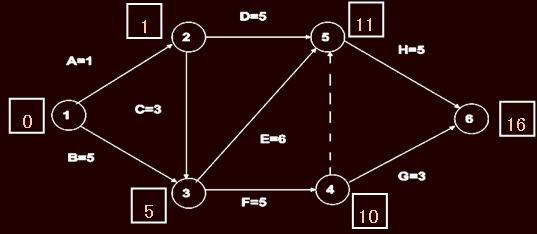

采用节点法计算时间参数,计算结果见下图。
计算过程如下:
(1)计算节点最早时间。
计算方法:最早时间:从左向右累加,取最大值。
(2)计算节点最迟时间。
最迟时间计算方法:从右向左递减,取小值。

(3)计算工作的六个时间参数。
自由时差:该工作在不影响其紧后工作最早开始时间的情况下所具有的机动时间。
总时差:该工作在不影响总工期情况下所具有的机动时间。

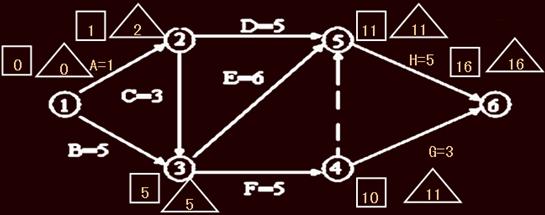

2.判断关键工作与关键线路
关键线路为1-3-5-6,计算工期为16个月。

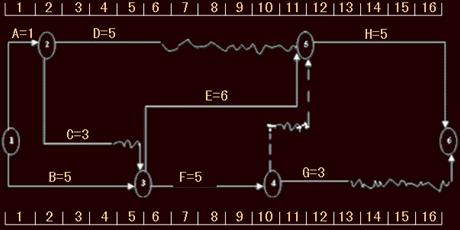

3.最早时间双代号时标网络图见下图。
补充:一种为最早时间双代号时标网络,第二种是最迟时间的双代号时标网络。

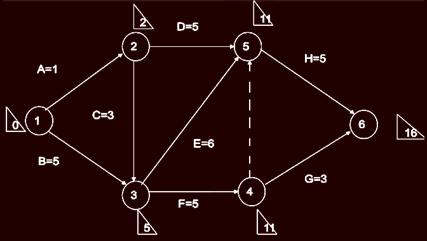

(1)计算各节点最早时间(从左向右累加,取大值)
(2)绘制时标
(3)将节点按照最早时间标注在时标图中
(4)将每项工作按照逻辑关系标注在时标图中
最迟时间时标网络图
最迟时间的双代号时标网络绘制步骤如下:
(1)计算各节点最迟时间(△)
(2)绘制时标
(3)将各节点按照最迟时间标注在时标图中
(4)将各项工作按照逻辑关系标注在时标图中
4.索赔金额。由于F工作的自由时差为0,因此F工作延误3个月将导致其紧后工作G的最早开始时间延误3个月,因此索赔金额=3×30×1×620=55800元。
