  2A320000 建筑工程施工管理实务

  2A320010 单位工程施工组织设计

  2A320011 掌握单位工程施工组织设计的管理

  1. 掌握施工组织设计的编制依据、主要内容。此考点在案例题背景中可能给出的是缺项。在问题中,请考生补充完整或挑出错项,出题有可能作为多选题出现。

  【例题】

  下列( )属于单位工程施工组织设计的编制依据。

  A. 施工合同

  B. 规划许可

  C. 可行性研究报告

  D. 地质勘察报告

  E. 程序文件

  【解析】施工组织设计的编制依据主要有施工合同,施工图纸,主要规范、规程,主要图集,主要标准,主要法规,地质勘察报告,企业的各项管理手册、施工工艺标准、程序文件等。宜用表格形式表达。

  2. 掌握施工组织设计的编制、审批和交底程序,单位工程施工组织设计由项目技术负责人编制,项目负责人支持,项目经理部全体管理人员参加,企业主管部门审核,企业技术负责人或其授权人审批。此考点易出选择题,特别是编制人、参加人员、审核人、审批人等。

  3. 掌握过程检查由企业技术负责人或相关部门负责人主持,企业相关部门、项目经理部相关部门参加,检查施工部署、施工方法的落实和执行情况,如对工期、质量、效益有较大影响及时调整,并提出修改意见。

  4. 掌握施工组织设计的修改与补充程序:单位工程施工过程中,当其施工条件、总体施工部署、重大设计变更或主要施工方法发生变化时,项目负责人或项目技术负责人应组织相关人员对单位工程施工组织设计进行修改和补充,报送原审核人进行审核,原审批人进行审批后形成《施工组织设计修改记录表》,并进行相关交底。

  5. 掌握施工部署包括的主要内容:

  (1)项目的质量、进度、成本及安全目标;

  (2)拟投入的最高人数和平均人数;

  (3)分包计划,劳动力使用计划,材料供应计划,机械设备供应计划;

  (4)施工程序;

  (5)项目管理总体安排。

  施工部署的各项内容,应能综合反映施工阶段的划分与衔接、施工任务的划分与协调、施工进度的安排与资源供应、组织指挥系统与调控机制。

  此考点也可出多项选择题。

  2A320012 掌握施工部署

  掌握一般工程的施工程序:“先准备、后开工”,“先地下、后地上”,“先主体、后围护”,“先结构、后装饰”,“先土建、后设备”。应注意施工程序并非一成不变。随着科学技术进步,复杂的建筑、结构工程不断出现,同时施工技术也不断发展,有些施工程序会发生变化,但是不管如何变化,施工程序总的原则是,必须满足施工项目目标的要求。

  施工部署必须解决施工进度目标的问题、主要工程施工顺序、主要施工方案的选择、主要机械设备的选择、劳动力投入计划、现场总平面布置等问题。

  2A320013 掌握施工顺序和施工方法的确定

  本条内容比较重要,施工顺序和施工方法选择得不合理,将直接造成施工进度滞后、施工过程投入的增加、施工质量更不易保证。

  确定施工顺序时,主要考虑应满足工艺合理、保证质量、安全施工、充分利用工作面、缩短工期的要求。

  考生应重点掌握各分部工程选择施工方法应注意的要点。

  1. 土石方工程

  (1)计算土石方工程量,确定土石方开挖或爆破方法,选择土石方施工机械。

  (2)确定放坡坡度或土壁支撑形式和打设方法。

  (3)选择排除地面、地下水的方法,确定排水沟、集水井或井点布置。

  (4)确定土石方平衡调配方案。

  2. 基础工程

  (1)浅基础中垫层、混凝土基础和钢筋混凝土基础施工技术要求,以及地下室的施工技术要求。

  (2) 桩基础的施工方法以及施工机械选择。

  3. 砌筑工程

  (1)砌体的组砌方法和质量要求。

  (2)弹线及皮数杆的控制要求。

  (3)确定脚手架搭设方法及安全网的挂设方法。

  4. 钢筋混凝土工程

  (1)确定模板类型及支模方法,对于复杂的工程还需进行模板设计及绘制模板放样图。

  (2)选择钢筋的加工、绑扎、焊接和机械连接方法。

  (3)选择混凝土的搅拌、运输及浇筑顺序和方法,确定混凝土搅拌振捣方法,选择设备的类型和规格,确定施工缝的留设位置。

  (4)确定预应力混凝土的施工方法、控制应力方法和张拉设备。

  5. 结构安装工程

  (1)选择起重机械,确定结构安装方法和起重机械的位置或开行路线。

  (2)确定构件运输及堆放要求。

  6. 屋面工程

  (1) 屋面各个分项工程施工的操作要求。

  (2) 确定屋面材料的运输方式。

  7. 装饰装修工程

  装饰各分部工程的操作要求及方法。

  2A320014 掌握危险性较大工程的专项施工方案

  哪些工程制定专项施工方案?

  1. 考生首先必须弄清楚哪些属于危险性工程,根据国家有关规定,对于达到一定规模、危险性较大的工程,需要单独编制专项施工方案。

  (1)开挖深度超过5m(含5m)的基坑、槽支护与降水工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上的基坑支护与降水工程。

  (2)开挖深度超过5m(含5m)的基坑、槽的土方开挖工程。

  (3)各类工具式模板工程(包括:滑模、爬模、大模板等);水平混凝土构件模板支撑系统及特殊结构模板工程。

  (4)现场临时用电工程。

  (5)现场外电防护工程;地下供电、供气、通风、管线及毗邻建筑物防护工程。

  (6)脚手架工程(包括:高度超过24 m的落地式钢管脚手架、各类工具式脚手架和卸料平台)。

  (7)塔吊、施工电梯安拆工程。

  (8)起重吊装工程。

  (9)采用人工、机械拆除或爆破拆除的工程。

  (10)其他危险性较大的工程(包括:建筑幕墙的安装施工、预应力结构张拉施工、大型设备安装施工、网架和索模结构施工、 6m以上的边坡施工及采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工)。

  2.对于某些危险性较大工程的专项施工方案,施工企业需要按要求组织具有相应资历的专家组进行论证审查,审查通过后方可按方案组织施工。

  (1)开挖深度超过5m(含5m)或地下室三层以上(含三层),或深度虽未超过5m(含5m),但地质条件和周围环境及地下管线极其复杂的工程。

  (2)水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于10kN/㎡,或集中线荷载大于15kN/m的模板支撑系统。

  (3)30m及以上高空作业的工程。

  (4)城市房屋拆除爆破工程。

  上述需进行方案论证的工程,考生需重点注意。

  考生还需掌握上述危险性方案中主要应包括的内容,此部分考点易出多选题及案例题。

  2A320015 熟悉施工平面图

  考生应掌握施工组织设计平面图应包含的主要内容,此考点易出多选题。在平面布置中,应重点掌握塔吊等常用大型机械布置的原则,施工现场消防通道的设置规定,施工现场消火栓设置原则。此部分内容出题频率极高,考生应熟记相关数字指标。

  【案例2A321015-2】

  1.背景

  某建筑工程位于市区,建筑面积22000 ㎡,首层平面尺寸为24m×120m,施工场地较狭小。开工前,施工单位编制了施工组织设计文件,进行了施工平面图设计,其设计步骤如下:布置临时房屋→布置水电管线→布置运输道路→确定起重机的位置→确定仓库、堆场、加工场地的位置→计算技术经济指标。施工单位为降低成本,现场设置了3m宽的道路兼作消防通道。现场在建筑物对角方向各设置了1个临时消火栓,消火栓距离建筑物4m,距离道路3m.

  2.问题

  (1)该单位工程施工平面图的设计步骤是否合理?正确的设计步骤是什么?

  (2)该工程的消防通道设置是否合理?试说明理由。

  (3)该工程的临时消火栓设置是否合理?试说明理由。

  3.分析与答案

  【分析】

  本案例考核考生对现场施工平面图设计的熟悉程度。要求理解并掌握施工平面图的设计步骤,临时设施的布置要求。

  【答案】

  (1)不合理。合理的施工平面图设计步骤是:确定起重机的位置→确定仓库、堆场、加工场地的位置→布置运输道路→布置临时房屋→布置水电管线→计算技术经济指标。

  (2)不合理。因为根据规定,消防通道宽度不得小于4m.

  (3)不合理。根据规定消火栓间距不大于120m;距离拟建房屋不小于5m,也不大于25m;距离路边不大于2m.

  2A320020 施工进度控制

  掌握流水施工的概念、流水参数的种类和含义;流水施工的种类以及流水施工方式以及组织过程。熟悉双代号网络计划的应用程序、绘图规则、时间参数的含义和计算方法,以及双代号网络计划中的关键线路的判别方法。

  双代号网络图,特别是双代号时标网络图,关于关键工作的确定、各工作时间参数计算。往年考试试题中,对于总时差、自由时差的计算出题频率极高,考生应特别关注。

  在多次专业考试中,双代号网络图有时与合同索赔的案例题结合起来。

  【案例2A320023-1】

  1. 背景

  某现浇混凝土水池工程施工的项目分解结果、工作持续时间及施工顺序见表2A320023-1.

  某现浇混凝土水池工程各工序逻辑关系表 表 2A320023-1

本工作 挖土 垫层 材料准备 构配件加工 工作面
准备
支模、绑扎钢筋 浇混凝土
工作代号 A B C D E F G
紧后工作 B E、F D F G G —
工作持续时间(天) 3 2 3 4 5 9 3

  2. 问题

  (1)绘制本工程的双代号网络计划图。

  (2)指出本工程网络计划的线路、关键线路、关键工作和计划工期。

  3.分析与答案

  【分析】

  网络图是由箭线和节点按照一定规则组成的、用来表示工作流程的、有向有序的网状图形。网络图分为双代号网络图和单代号网络图两种形式,由一条箭线与其前后两个节点来表示一项工作的网络图称为双代号网络图;而由一个节点表示一项工作,以箭线表示工作顺序的网络图称为单代号网络图。双代号网络图由箭线、节点、节点编号、虚箭线、线路等五个基本要素构成。对于每一项工作而言,其基本形式如下。

  根据实际案例绘制双代号网络图时首先进行逻辑关系分析,再分析工艺关系和组织关系。绘图顺序是:确定排列方式,决定网络图布局,从起点节点开始自左而右根据分析的逻辑关系绘制网络图,检查所绘网络图的逻辑关系是否有错、漏等情况并修正,按绘图规则完善网络图并编号。

  【答案】

  (1)本案例的网络计划见图2A320023-2.

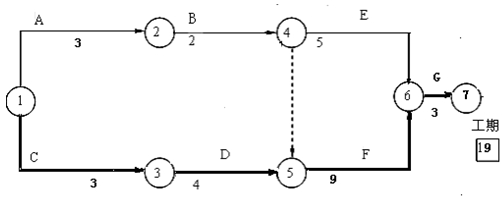

图2A320023-2 某现浇混凝土水池工程双代号网络计划图

  (2)本工程网络计划线路有:

  ①→②→④→⑥→⑦(13d);

  ①→②→④→⑤→⑥→⑦(17d);

  ①→③→⑤→⑥→⑦(19d)。

  其中最长的线路为关键线路,即:①→③→⑤→⑥→⑦,如图中粗实线所示。关键工作为C、D、F、G工作,工期为19d.

  【案例2A320023-2】

  1.背景

  某基础工程施工分为三个施工段,每段施工包括挖土方、做灰土垫层、砌基础三个施工过程,组织流水施工,项目分解结果、工作持续时间及施工顺序如表2A320023-2所示。

某工程工序逻辑关系及作业持续时间表 表2A320023-2

工作名称123123123
工作代号A1A2A3B1B2B3C1C2C3
工作持续时间(天)453223426
紧前工作A1A2A1A2、B1A3 B2 B1 B2、C1C2B3

  2.问题

  (1)根据项目的施工顺序,绘制本案例双代号网络计划图。

  (2)计算本案例各工序的时间参数。

  (3)判断本工程网络计划的关键线路,并说明原因。

  3. 分析与答案

  【分析】

  双代号网络计划时间参数的计算包括:工作最早开始时间(ES)和工作最早完成时间(EF),工作最迟完成时间(LF)和工作最迟开始时间(LS),以及工作总时差(TF)和工作的自由时差(FF)的计算。通过工作总时差的计算,可以方便地找出网络图中的关键工作和关键线路。总时差为“0”者,意味着该工作没有机动时间,即为关键工作,由关键工作所构成的线路,就是关键线路。 关键线路至少有一条,但不见得只有一条。

  【答案】

  (1)本案例双代号网络计划图见图2A320023-3.

图2A320023-3 某工程基础工程施工双代号网络计划图

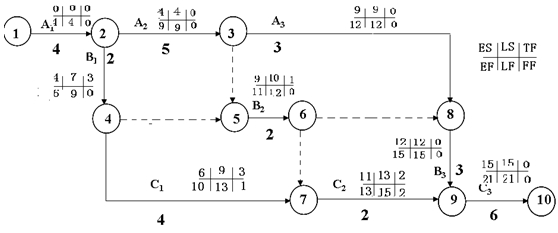

  (2)本例的各工序时间参数的计算,见图2A320023-4.

图2A314023-4 某工程基础工程施工双代号网络图的计算结果

  (3)本例中的关键线路为①→②→③→⑧→⑨→⑩。因为工序A1、A2、A3、B3、C3的总时差均为0,是本工程的关键工作,将关键工作依次相连所形成的通路就是关键线路。

  2A320030 施工质量控制

  首先要掌握《建设工程质量管理条例》并要注意与《建筑工程施工质量验收统一标准》(GB50300-2001)及其他相关部分的验收规范相对照进行学习,并要通过书上的案例题掌握常用的验收方法、验收程序,避免考试答题时无从下手。

  质量控制可以单独出试题,以往也有与技术、合同索赔的考点等结合起来的试题。因此掌握这部分有哪些考点是非常重要的。在增值服务中,我们将一些考点以选择题的形式列出,以便考生掌握。

  2A320031 掌握地基基础工程施工质量控制

  该知识点较容易出题的是“灰土地基施工质量控制要点”中的几个数字问题和钢筋混凝土灌注桩的施工质量控制。

  1. 灰土地基施工质量控制应掌握哪些知识点?

  灰土回填的土料采用就地挖土的黏性土及塑性指数大于4的粉土,土内不得含有松软杂质和腐殖土;土料应过筛,最大粒径不应大于15㎜.

  灰土应分层夯实,每层虚铺厚度:人力或轻型夯机夯实时控制在200~250㎜,双轮压路机夯实时控制在200~300㎜.

  2. 钢筋混凝土灌注桩施工质量控制要点应掌握哪些知识点?

  钢筋混凝土灌注桩施工的质量控制在复习时, 一是要掌握考试用书上钢筋混凝土灌注桩施工质量控制要点;二是要掌握常用的两个国家规范《建筑工程施工质量验收统一标准》GB 50300-2001及《建筑地基基础工程施工质量验收规范》GB 50202-2002中的有关规定,尤其是强制性条文。

  【例题】

  钢筋混凝土灌注桩施工中,钢筋笼环形箍筋与主筋的连接应采用(B)连接,螺旋箍筋与主筋的连接可采用绑扎并相隔点焊,或直接点焊。

  A. 绑扎

  B. 点焊

  C. 相隔点焊

  D. 相隔绑扎

  【分析】

  详见“2A320031掌握地基基础工程施工质量控制”钢筋混凝土灌注桩施工质量控制要点中内容。

  2A320032 掌握混凝土结构工程施工质量控制

  混凝土结构工程施工质量控制考试的知识点较多,是本章的学习重点,不仅适合出案例分析题,也可出选择题。复习时要配合《混凝土结构工程施工质量验收规范》(GB50204-2002),中的有关规定,强制性条文一定要掌握。

  1.单选题

  (1)钢筋混凝土结构的钢筋代换,当构件配筋受强度控制时,按钢筋代换前后( A )相等的原则进行代换。

  A. 强度

  B. 面积

  C. 变形

  D. 挠度

  (2)对有抗震设防要求的框架结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对一、二级抗震等级,钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于(C )。

  A.1.0 B.1.1 C.1.25 D.1.5

  2. 案例

  【背景】

  某施工单位承接一商务酒店工程,建筑面积110616㎡,地下2层,地上25层,箱形基础,主体为框架-剪力墙结构。该项目地处城市中央地带,是该地区的标志性建筑。施工单位在施工过程中加强了对工序质量的控制,在第8层楼板钢筋隐蔽工程验收时发现整个楼板受力钢筋型号不对、位置放置错误,施工单位非常重视,及时进行了返工处理。在第13层混凝土部分试块检测时发现强度达不到设计要求,但经有资质的检测单位检测鉴定,实体强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。

  【问题】

  (1)工序质量控制的内容有哪些?

  (2)说出钢筋隐蔽工程验收的要点。

  (3)第13层的质量问题是否需要处理?请说明理由。

  (4)如果第13层实体混凝土强度经检测达不到要求,施工单位应如何处理?

  【参考答案】

  (1)工序质量控制的内容主要有:

  1)制定工序质量控制的计划;

  2)严格遵守施工工艺规程;

  3)主动控制工序活动条件的质量;

  4)及时检查工序活动效果的质量;

  5)设置工序质量控制点。

  (2)钢筋工程隐蔽验收要点:

  1)按施工图核查纵向受力钢筋,检查钢筋品种、直径、数量、位置、间距、形状;

  2)检查混凝土保护层厚度,构造钢筋是否符合构造要求;

  3)钢筋锚固长度、钢筋加密区及加密间距;

  4)检查钢筋接头:如绑扎搭接要检查搭接长度、接头位置和数量(错开长度、接头百分率);焊接接头或机械连接要检查外观质量、取样试件力学性能试验是否达到要求,接头位置(相互错开)数量(接头百分率)。

  (3)不需要处理。

  理由是:虽然达不到设计要求,但经有资质的检测单位鉴定强度满足要求可以予以验收。

  (4)施工单位应按以下处理:

  1)应向建设单位(监理单位)报告;

  2)建设单位协商设计单位进行核算;

  3)若设计核算合格,能满足安全和使用功能应予验收;

  4)若设计核算不合格,则制定加固或补强方案;

  5)施工单位按批准的方案进行处理;

  6)对处理结果进行检查验收;

  7)分析原因,采取预防措施。

  2A320033 掌握砌体结构工程施工质量控制

  本节复习重点:

  (1) 施工现场砌块应堆放整齐,堆放高度不宜超过2m,有防雨要求的要防止雨淋,并做好排水,砌块保持干净。

  (2)用轻骨料混凝土小型空心砌块或蒸压加气混凝土砌块砌筑填充墙时,墙底部应砌烧结普通砖或多孔砖或混凝土小型空心砌块,或现浇混凝土坎台等,其高度不宜小于200㎜.厕浴间和有防水要求的房间,所有墙底部200mm高度内均应浇筑混凝土坎台。

  (3)砖砌体的灰缝应横平竖直、厚薄均匀。水平灰缝厚度和竖向灰缝宽度宜为10㎜,但不应小于8㎜,也不应大于12㎜.砌筑方法宜采用“三一”砌砖法,即“一铲灰、一块砖、一揉挤”的操作方法。

  2A320034 掌握建筑防水、保温工程施工质量控制

  本节要注意掌握细部节点的质量控制做法,并要与《地下防水工程质量验收规范》GB 50208-2002、《屋面工程质量验收规范》GB 50207-2002、《建筑节能工程施工质量验收规范》GB 50411-2007、《民用建筑节能条例》中的强制性条文的学习相结合。

  1. 单选题

  防水混凝土迎水面的钢筋保护层厚度不应小于( C )㎜.

  A. 25

  B. 35

  C. 50

  D. 100

  2A320035 掌握钢结构工程施工质量控制

  钢结构工程主要要掌握焊接质量的控制及高强螺栓的紧固质量控制,并要熟悉《钢结构工程施工质量验收规范》GB 50205中的相关标准。

  1. 单选题

  在钢结构工程中,永久性普通螺栓紧固应牢固、可靠,外露丝扣不应少于(B)扣。

  A. 1

  B. 2

  C. 3

  D. 4

  2. 多选题

  在钢结构焊接工程中,一级焊缝不得有(BCD)等缺陷。

  A. 螺孔中距太大

  B. 咬边

  C. 未焊满

  D. 根部收缩

  E. 起鼓

  2A320037 掌握建筑幕墙工程施工质量控制

  【案例题一】

  背景资料

  某综合大楼室内外装饰装修改造工程施工项目有:

  (1)外墙在普通黏土砖和加气混凝土墙面上粘贴饰面砖,项目部在普通黏土砖墙面上做了饰面砖的样板件,经有资质的检测单位进行饰面砖粘结强度检测合格。

  (2)外墙局部做隐框玻璃幕墙,幕墙采用硅酮结构密封胶,密封胶生产厂提供了相容性试验合格的检测报告。

  (3)外墙铝合金门窗和木门窗安装完成后,监理工程师发现均无三项物理性能检测报告,后由生产厂补充提供了铝合金窗的三项物理性能检测报告和出厂合格证,但监理工程师认为三项物理性能检测报告还有缺项。

  (4)室内卫生间地面进行了防水处理,并按规定进行了蓄水试验,经监理公司验收合格,但竣工验收时发现部分与卫生间相邻的房间墙面有渗水现象。

  问题

  (1)指出本工程饰面砖样板件检测报告的不妥之处,并说明理由。

  (2)幕墙用的硅酮结构密封胶的相容性试验是否有效?为什么?

  (3)本工程需要对哪些门窗提供三项物理性能检测报告?监理工程师的意见是否正确? 三项物理性能检测报告还有哪些缺项?

  (4)从室内装饰装修工程施工分析,卫生间墙面渗水的主要原因是什么?

  解题分析

  本题主要考核考生对装饰装修工程质量验收中“有关安全和功能的检测项目”的知识点的掌握。因为题干中的四个问题都是有关安全和功能的项目。考生对上述有判断性的提问,首先应进行判断,如“是否有效”、“是否正确”等提问应先进行回答,然后可根据自己掌握的知识进行分析,逐项回答,不要不加判断就直接回答,这样容易失分。

  考生复习时,可参考《建筑装饰装修工程质量验收规范》第75、76页及《建筑地面工程施工质量验收规范》第15、16页的有防水要求地面的有关条文,掌握这些知识点。

  对第(3)问,规范只对铝合金窗的三项物理性能有复验要求,对铝合金门和木门窗没有要求。考生不要被试题的提问所迷惑,误以为监理工程师提出的缺项是指铝合金门和木门窗的三性试验报告。

  答案

  (1)只做一种样板件不妥,因为本工程饰面砖铺贴在普通黏土砖和加气混凝土两种不同的基层上,应该根据不同的基层做两种不同的样板件,做在普通黏土砖基层上的样板件的粘结强度不能代表铺贴在加气混凝土基层上的饰面砖的粘结强度。

  (2)无效。应由有资质的检测单位进行检测,生产厂为本厂产品提供的检测报告,不能作为质量验收的依据。

  (3)本工程只需对铝合金窗提供三项物理性能复验报告,监理工程师意见正确。规范要求对铝合金窗的三项物理性能进行复验,即除了厂方应提供三项物理性能检测报告和出厂合格证外,施工单位在铝合金窗到达现场后,还应会同监理工程师见证取样,送有资质的检验机构进行复验。

  (4)渗水的主要原因是卫生间防水层没有按照规范施工,防水层向墙上延伸或延伸的高度不符合规范要求。

  【案例题二】

  背景资料

  某办公楼室内外装饰装修工程施工,在各个施工阶段项目部对以下项目进行了验收:

  (1)吊顶工程在饰面板安装前对吊顶内的所有安装管线、设备和轻钢龙骨、吊杆等会同有关单位进行了隐蔽工程验收,但对部分造型吊顶的木龙骨的防火涂料未通知消防管理部门进行验收,饰面板安装后,消防部门要求拆除部分饰面板进行检查。

  (2)木门窗、铝合金门窗、全玻门、防火门安装,按照同一品种、类型和规格,每100樘划分为一个检验批进行验收。

  (3)规范规定隐框玻璃幕墙工程的表面平整度允许偏差为2㎜, 在检验批验收时,甲、乙两个检验批各抽查的100个样本点,甲检验批90%合格,不合格点中最大的偏差为3.5㎜;乙检验批82%合格,不合格点的偏差均未超出2.8㎜.

  (4)工程完工后2天,施工单位受建设单位的委托,请有资质的检测单位对室内环境进行了检测。

  问题:

  (1)消防部门的要求是否合理?为什么?

  (2)指出门窗安装检验批验收划分的错误之处,并说明正确的划分方法。

  (3)分别判定甲、乙两个检验批是否合格,并说明理由。

  (4)对室内环境检测的时间是否正确?说明理由。

  解题分析

  本题主要考核考生对装饰装修工程各个施工阶段验收要求的知识点。第1问是关于隐蔽工程验收的知识,尤其对吊顶工程的隐蔽工程验收,涉及单位很多,不得疏忽。第2问是分项工程检验批划分的知识,考生应掌握装饰装修工程每个子分部的检验批划分方法。第3问是检验批合格判定的标准。考生不要单纯从抽查样本的合格率高低来判定检验批是否合格,不要被试题的合格率所迷惑,作出错误的判断。第4问是室内环境的检测时间。考生不要误以为检测时间愈早愈好。

  答案

  (1)合理。因为施工单位在吊顶隐蔽前必须通知有关单位参加隐蔽工程验收。

  (2)木门窗、铝合金门窗检验批划分正确;全玻门、防火门属于特种门,同一品种、类型和规格每50樘应划分为一个检验批。

  (3)甲检验批不合格,因为它的抽查样本的偏差超过了允许偏差的1.5倍;乙检验批合格,因为它的抽查样本80%以上符合规范要求,其超出允许偏差的样本,偏差值均未超过允许偏差的1.5倍,故可判定为合格。

  (4)不正确。根据《民用建筑工程室内环境污染控制规范》的规定,建筑工程及其室内装修工程的室内环境质量验收,应在工程完工至少7d以后,工程交付使用前进行。

  【案例题三】

  背景资料

  某建筑幕墙施工企业承包某南方城市的商业大厦外墙幕墙工程施工,工程内容包括隐框玻璃幕墙、钢桁架点支承玻璃幕墙和花岗石石材幕墙。工程于2005年竣工验收后,经监理单位推荐申报省级优秀装饰工程。优秀装饰工程评审小组在审查技术资料后提出幕墙主要材料铝合金型材、玻璃及钢桁架用钢材均未进行复验,花岗石只有弯曲强度的复验报告,没有对石材的耐冻融性和放射性进行复验。根据有关部门制订的评优办法,对主要材料均应进行复验,而铝合金型材、玻璃、钢材和花岗石均属于幕墙工程的主要材料,所以本工程未通过优秀工程评审。但施工单位和监理单位对此提出异议。经核查,本工程所用的铝合金型材、玻璃均为国内大厂生产,生产批号清楚,质量保证资料齐全。钢材为进口产品。主要材料现场检验抽查比例和数量及检验指标均达到质量检验标准要求。

  问题

  在下列材料质量未出现异常或有争议的情况下,请问:

  (1)铝合金型材和玻璃是否应进行复验?说明理由。

  (2)点支承玻璃幕墙钢桁架用的钢材是否应进行复验?说明理由。

  (3)花岗石的耐冻融性和放射性指标是否应进行复验?说明理由。

  解题分析

  本题主要考核考生对主要材料现场检验和复验知识点的掌握。材料的现场检验与材料复验是不同的。通过解题要澄清几个容易混淆的概念:第一,不是所有进场材料都要进行复验;第二,不是所有主要材料都应进行复验;第三,规范规定要进行复验的材料,不是所有指标都应进行复验。通过解题使考生进一步明确本工程哪些材料及其性能指标应进行复验。

  答案

  (1)不需要进行复验。因为铝合金型材的壁厚、膜厚、硬度和表面质量等指标都可以使用小型仪表在现场进行抽检,内在质量则应核查相关的质量保证资料;玻璃的几何尺寸、表面应力和外观质量等指标也可使用小型仪表在现场进行抽检。虽然铝合金型材和玻璃都是幕墙的主要材料,但规范没有要求进行复验(幕墙节能工程用的玻璃,从2007年《建筑节能工程施工质量验收规范》实施后,有四项指标需进行复验)。

  (2) 需要进行复验。因《钢结构工程施工质量验收规范》要求对进口钢材应进行抽样复验。

  (3)不需要进行复验。因为规范只要求对寒冷地区石材幕墙所用石材的耐冻融性进行复验,本工程在某南方城市,故可不进行复验;规范要求对室内使用超过一定数量的花岗石应进行放射性指标复验,本工程在室外,故也可不进行复验。

  2A320040 施工安全控制

  施工安全控制大部分知识点是在案例答案分析中体现出来的,所以复习时一定要对考试用书上的案例题理解掌握。在这方面主要是将各节的内容结合在一起,出一些事故分析的综合背景题和案例题。

  2A320041 掌握脚手架安全控制

  脚手架安全控制要点需要掌握的数字内容比较多,考生将脚手架按高度要求分别归类技术指标要求,可以便于记忆。脚手架的设计构造要点、检查验收和拆除是安全控制的重点。

  2A320042 掌握洞口、临边防护控制

  洞口、临边防护控制不当是安全事故多发的原因,这方面常融入事故分析的综合背景题和案例题中,且出题较多,应将不同位置、不同尺寸的洞口分类记忆,以利于掌握。

  2A320043 掌握模板工程安全控制

  本条目重点掌握影响模板钢管支架整体稳定性的主要因素:

  立杆间距、水平杆的步距、立杆的接长、连墙件的连接、扣件的紧固程度。

  【综合背景题】

  【案例一】

  背景

  某商住楼工程,地处繁华闹市区,建筑面积28000 ㎡,地下1层,地上21层,钢筋混凝土框架结构,在主体施工阶段,为保证施工安全,施工单位在建筑物的外围搭设了双排落地脚手架,脚手架的外立面用密目安全网进行了全封闭处理,作业层周边进行了硬防护。二次结构完成后,施工单位安排现场工人对脚手架进行分段拆除,在拆除至离地面还有7步架的时候,一名架子工因为没有系挂安全带,在拆解扣件时因用力过猛身体失去重心,从8 m高的架子上跌落,经抢救无效死亡。请根据背景回答问题。

  (1)钢管脚手架主结点处两个直角扣件的中心距不允许大于( )mm.

  A. 100

  B. 150

  C. 200

  D. 250

  (2)高度在( )m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。

  A.12

  B.24

  C.36

  D.50

  (3)发生事故时,架子工所处的高度应划定为( )级高处作业。

  A.一

  B.二

  C.三

  D.四

  (4)架子工的操作证应由( )核发。

  A. 施工单位

  B. 建设单位

  C. 建设行政主管部门

  D. 技术监督部门

  【案例二】

  背景

  某单位因施工需要,购置了一台QTZ120塔式起重机。设备进场后,项目经理立即组织人员进行安装,在塔式起重机顶升阶段,因安装工人没有经过专业培训,不熟悉相应的安装工艺和安全操作要领,在标准节准备向顶升套架内推进时,顶升液压缸回程控制阀被突然启动,造成顶升套架滑落,塔式起重机随之倾覆,从事安装作业的5名工人当场坠地死亡。请根据背景回答问题

  (1)根据《生产安全事故报告和调查处理条例》本起事故应认定为( )。

  A. 一般事故

  B. 较大事故

  C. 重大事故

  D. 特别重大事故

  (2)特种作业人员的年度安全培训应不少于( )课时。

  A. 8

  B. 16

  C. 24

  D. 32

  (3)在( )天气情况下,应停止塔式起重机吊装作业。

  A. 雨雪

  B. 沙尘暴

  C. 四级以上大风

  D. 六级以上大风

  (4)塔式起重机在安装验收完成后30日内,应到工程所在地县级以上地方人民政府建设主管部门办理( )。

  A. 备案

  B. 核准

  C. 登记

  D. 注册

  【案例三】

  背景

  某建筑施工企业安全生产管理部门在对其承建的一花园小区工程进行安全检查时发现,负责现场临时用电安装维护的2名电工所持有的操作证没有进行年检,也没有查到对其进行“三级安全教育”的有关记录,现场临时电缆私拉乱接严重,现场电焊机开关箱内没有加装漏电保护器,钢筋加工区的照明灯电源线接在钢筋弯曲机的开关箱中等,现场安全隐患较多。检查组随即下发了事故隐患整改通知单,限令项目部立即进行整改,项目部按要求对整改情况在3日后进行了回复。请根据背景回答问题。

  (1)特种作业人员资格证书有效期为( )年

  A. 1

  B. 2

  C. 3

  D. 4

  (2)施工现场普通开关箱中,应选择漏电动作电流不大于( )mA的漏电保护器。

  A. 15

  B. 30

  C. 50

  D. 75

  (3)施工现场临时用电设备总容量在( )kW及以上者,应编制用电组织设计。

  A. 50

  B. 100

  C. 150

  D. 300

  (4)变压器中性点直接接地的低压电网临时用电工程,必须采用( )保护系统。

  A. TN

  B. TN-C

  C. TN-C-S

  D .TN-S

  【案例四】

  背景

  某锅炉房土建工程,现场搭设的30m高、50m长一字形双排钢管脚手架在使用时发生整体倒塌,造成架上作业的5名工人中1人当场死亡,3人重伤,1人轻伤。事后经调查,发生事故的主要原因是架体的拉结点不够,基础不实,个别立杆悬空,部分主结点缺少小横杆。现场安全管理失控,脚手架在使用前没有进行相应的检查和验收。经事故调查组认定,事故的主要责任在施工单位,于是对施工单位做出了停工整改和暂扣《安全生产许可证》1个月的处罚。请根据背景回答问题。

  (1)上述事故可认定为( )。

  A.一般事故

  B.较大事故

  C.重大事故

  D.特别重大事故

  (2)不属于《安全生产许可证条例》中规定的安全生产许可十三项条件之一的是( )。

  A.“三类人员”须持有《安全生产考核合格证书》

  B. 安全生产评价合格

  C. 特种作业人员持证上岗

  D. 已取得职业健康安全管理体系认证

  (3)在双排脚手架中,横向水平杆靠墙一端的外伸长度不应大于杆长的( )倍。

  A.0.2

  B.0.4

  C.0.5

  D.0.6

  (4)钢管脚手架纵向扫地杆应采用直角扣件固定在距底座上皮不大于( )mm处的立杆上。

  A.50

  B.100

  C.150

  D.200

  关于教材中读者所提问题的答复

  [问]《二级建筑工程管理与实务》(第三版)中,在案例2A320024-2答案中第(2)问 118页E工作延误2d,是不是错了,应该延误1d吧

  [答]应该是延误1d.

  [问]《二级建筑工程管理与实务》(第三版)中,第48页与第54页上的混凝土保养时间为什么不统一?

  [答]48页所说的是大体积混凝土,而54页所说的是普通混凝土。

  对本科目大纲的说明

  (1) 大纲36页样题中“某建筑公司承接了某综合楼工程的施工任务”宜改为“某建筑公司承接了寒冷地区某综合楼工程的施工任务”。

  (2) 大纲37页中[问题]第4问:

  本工程外墙饰面砖的含水率不应大于( )。

  宜改为:

  本工程外墙饰面砖的吸水率不应大于( )。

阅读排行

更多
二建机考系统

免费视频

更多

免费题库

更多

免费资料下载排行

更多
网站地图
