24小时客服电话:010-82326699
  • 官方号
    微信公众号
    热门资讯,实时推送
    微信号:jianshe99zb
    官方视频号
    免费直播,订阅提醒
    微信扫码即可关注
    考试指导老师
    扫码了解并领取资料
    微信扫码即可添加
    官方抖音号
    分享更多建工日常
    抖音扫一扫关注
  • APP下载
    扫一扫,立即下载
    医学教育网APP下载

    开发者:北京正保建工教育科技有限公司

    苹果版本:v8.4.1

    安卓版本:v8.4.1

    应用涉及权限:查看权限 >

    APP:隐私政策:查看政策 >

  • 当前位置:建设工程教育网 > 一级造价工程师 > 试题中心 > 历年考题

    2015年造价工程师《建设工程造价案例分析》试题及答案(案例四)

    2015-10-20 11:44 来源:建设工程教育网
    打印
    字体:

      2015年造价工程师《建设工程造价案例分析》试题及答案(案例四题),由网校老师带领专业造价工程师考试教研组团队完成!

      【估分更准确】老师针对每一道造价工程师试题及对应的答案都会进行详尽的分析解读,提高您的估分准确度!2015年造价工程师《案例分析》答案及解析

      2015年造价工程师《建设工程造价案例分析》答案及解析由老师整理而成,部分网站未经许可擅自转载、抄袭,造成内容有所缺失或错误,请大家以建设工程教育公布的为准!

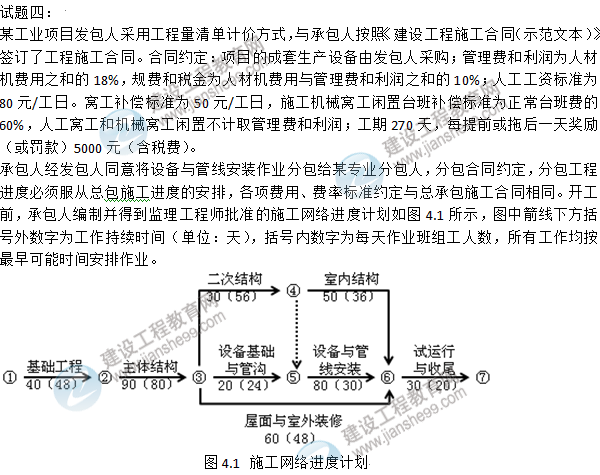

    2015年造价工程师《建设工程造价案例分析》试题及答案(案例四)

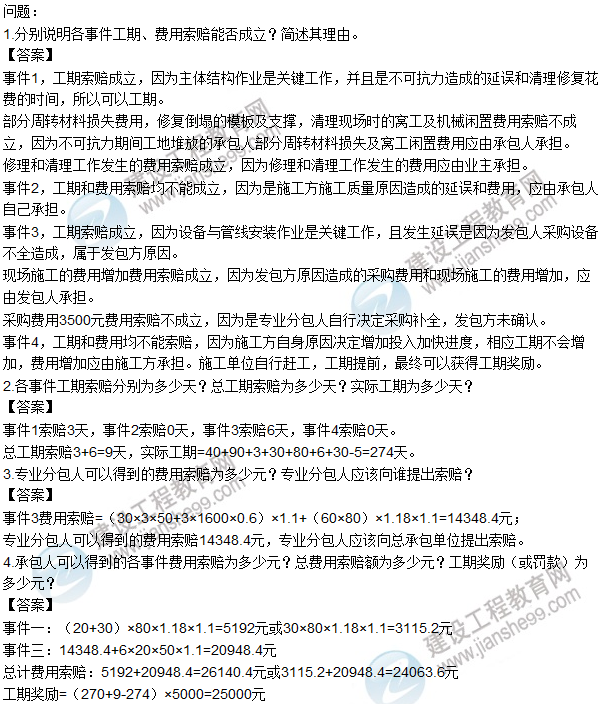

    施工过程中发生了如下事件:
    事件1:主体结构作业20天后,遇到持续两天的特大暴风雨,造成工地堆放的承包人部分周转材料损失费用2000元;特大暴风雨结束后,承包人安排该作业队中20人修复倒塌的模板及支撑,30人进行工程修复和场地清理,其他人在现场停工待命,修复和清理工作持续了1天时间。施工机械A、B持续窝工闲置3个台班(台班费分别为:1200元/台班、900元/台班)。
    事件2:设备基础与管沟完成后,专业分包人对其进行技术复核,发现有部分基础尺寸和地脚螺栓预留孔洞位置偏差过大。经沟通,承包人安排10名工人用了6天时间进行返工处理,发生人材机费用1260元,使设备基础与管沟工作持续时间增加6天;
    事件3:设备与管线安装作业中,因发包人采购成套生产设备的配套附件不全,专业分包人自行决定采购补全,发生采购费用3500元,并造成作业班组整体停工3天,因受干扰降效增加作业用工60个工日,施工机械C闲置3个台班(台班费:1600元/台班),设备与管线安装工作持续时间增加3天;
    事件4:为抢工期,经监理工程师同意,承包人将试运行部分工作提前安排,和设备与管线安装搭接作业5天,因搭接作业相互干扰降效使费用增加10000元。
    其余各项工作的持续时间和费用没有发生变化。
    上述事件后,承包人均在合同规定的时间内向发包人提出索赔,并提交了相关索赔资料。
    2015年造价工程师《建设工程造价案例分析》试题及答案(案例四)
    • 公开课
    • 辅导课程
    • 免费直播
    新人有礼:体验课+免费资料+专享优惠
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    单科¥89元起
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    折叠
