2015年造价工程师《建设工程造价案例分析》试题及答案(案例五)

2015-10-19 17:13   来源:建设工程教育网 字体: 打印 收藏

  2015年造价工程师《建设工程造价案例分析》试题及答案(案例五题),由网校老师带领专业造价工程师考试教研组团队完成!

  【估分更准确】老师针对每一道造价工程师试题及对应的答案都会进行详尽的分析解读,提高您的估分准确度!2015年造价工程师《案例分析》答案及解析

  2015年造价工程师《建设工程造价案例分析》答案及解析由老师整理而成,部分网站未经许可擅自转载、抄袭,造成内容有所缺失或错误,请大家以建设工程教育公布的为准!

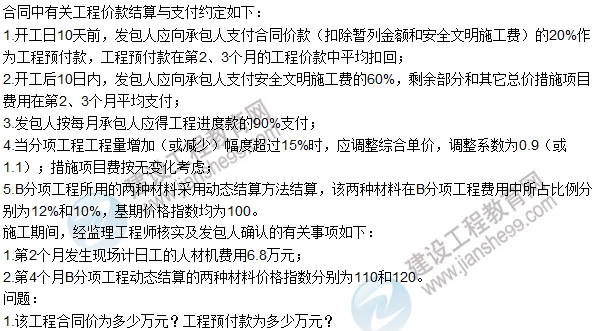

试题五:(20分)
某工程项目发包人与承包人签订了施工合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%;规费和税金为人材机费用、管理费和利润之和的10%,各分项工程每月计划和实际完成工程量及单价措施项目费用见表5.1。
表5.1 分项工程工程量及单价措施项目费用数据表

工程量和费用名称
月份
合计
1
2
3
4

A分项工程
(m³)
计划工程量
200
300
300
200
1000
实际工程量
200
320
360
300
1180
B分项工程
(m³)
计划工程量
180
200
200
120
700
实际工程量
180
210
220
90
700
单价措施项目费用(万元)
2
2
2
1
7

总价措施项目费用6万元(其中安全文明施工费3.6万元);暂列金额15万元。
2015年造价工程师《建设工程造价案例分析》试题及答案(案例五)
【答案】
合同价[(360×1000+220×700)/10000+7+6+15]×(1+10%)=87.34万元
工程预付款[(360×1000+220×700)/10000+7+6-3.6]×(1+10%)×20%=13.376万元

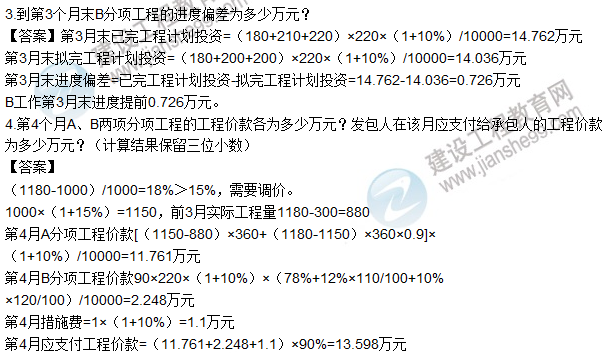

2.第2个月发包人应支付给承包人的工程价款为多少万元?
【答案】第2、3月支付措施费=(6-3.6×60%)/2=1.92万元
第2月应支付给承包人的工程价款=[(360×320+220×210)/10000+2+1.92+6.8×1.16]×(1+10%)×90%-13.376/2=20.981万元
2015年造价工程师《建设工程造价案例分析》试题及答案(案例五)

报考指南

一级造价师_报考指南
  • 大纲 / 教材

    25年预计6月发布

  • 报 名 时 间

    预计考前2-3个月

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计25年10月

  • 考 试 成 绩

    考后2-3个月左右

  • 合格证领取

    成绩公布后1个月左右

阅读排行

2025一造辅导
  • 免费试听
  • 免费直播
  • 免费题库
王英 一级造价师《土建案例》零基础预习 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
