    【老师解析】2014年一级建造师机电管理试题及答案(案例三)

    2015-07-22 09:20 来源:建设工程教育网整理
    打印
    字体:

    2014一级建造师《机电实务》试题及答案案例三,更多试题及答案在网页下方

      ---------------------------------------------------------------

      试题word版:2014年一级建造师《机电工程管理与实务》试题及答案解析

      ---------------------------------------------------------------

    背景资料:

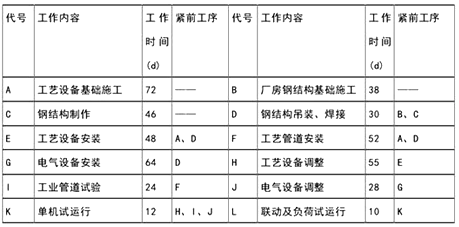

    某机电工程公司通过投标总承包了一工业项目,主要内容包括:设备基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同约定向建设单位提交了施工进度计划,编制了各项工作逻辑关系及工作时间表(见表3)。

    该项目的厂房钢结构选用了低合金结构钢,在采购时,钢厂只提供了高强度、高韧性的综合力学性能。

    3  各项工作逻辑关系及工作时间表

    一级建造师

    工程施工中,由于工艺设备是首次安装,经反复多次调整后才达到质量要求,致使项目部工程费用超支,工期拖后。在150天时,项目部用赢得值法分析,取得以下3个数据:已完工程预算费用3500万元,计划工程预算费用4000万元,已完工程实际费用4500万元。

    在设备和管道安装、试验和调试完成后,由相关单位组织了该项目的各项试运行工作。

    【问题】

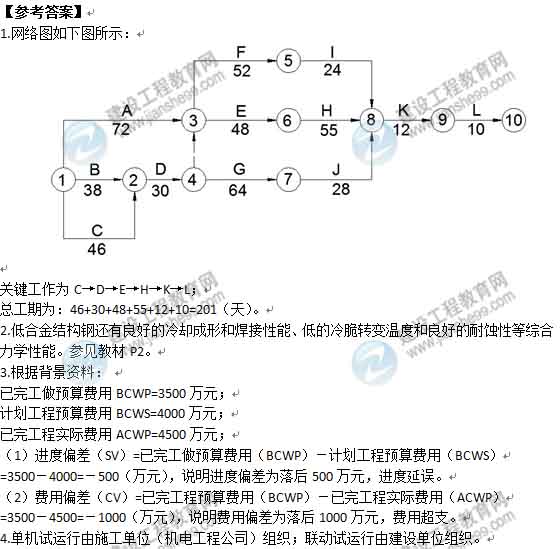

    1.根据表3找出该项目的关键工作,并计算出总工期。

    2.钢厂提供的低合金结构钢还应有哪些综合力学性能?

    3.计算第150天时的进度偏差和费用偏差。

    4.单机和联动试运行分别应是哪个单位组织?

    一级建造师



    [第1-5题] [第6-10题] [第11-15题] [第16-20题] [第21-25题] [第26-30题]

     [案例一] [案例二] [案例三] [案例四] [案例五]

      讨论:点击进入论坛参与讨论>>

      ·2014年一级建造师试题答案及详细解析(不断更新)

      ·【老师解析】2014年一级建造师《工程经济》试题及答案解析(视频版解析)

      ·【老师解析】2014年一级建造师《法规及相关知识》试题及答案解析(视频版解析)

      ·【老师解析】2014年一级建造师《项目管理》试题及答案解析

      ·【老师解析】2014年一级建造师《建筑实务》试题及答案解析(视频版解析)

      ·【老师解析】2014年一级建造师《市政实务》试题及答案解析(视频版解析)

      ·【老师解析】2014年一级建造师《机电实务》试题及答案解析

      ·【老师解析】2014年一级建造师《公路实务》试题及答案解析

      ·【老师解析】2014年一级建造师《水利水电》试题及答案解析

    责任编辑:红豆
    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
