【老师解析】2014年一级建造师机电管理试题及答案(案例四)
2014一级建造师《机电实务》试题及答案案例四,更多试题及答案在网页下方
---------------------------------------------------------------
试题word版:2014年一级建造师《机电工程管理与实务》试题及答案解析
---------------------------------------------------------------
背景资料:
某安装公司承包一商场的建筑电气施工。工程内容有变电所、供电干线、室内配线和电气照明。主要设备有电力变压器、配电柜、插接式母线槽(供电干线)、照明电器(灯具、开关、插座和照明配电箱)。合同约定设备、材料均由安装公司采购。

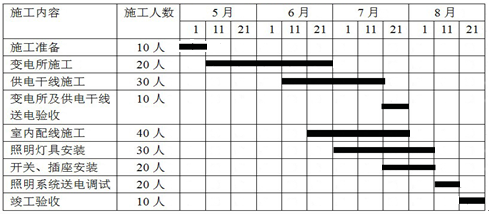

安装公司项目部进场后,编制了建筑电气工程的施工方案、施工进度及劳动力计划(见下表4)。
采购的变压器、配电柜及插接式母线槽在
在施工过程中,曾经发生了以下2个事件:
事件1:堆放在施工现场的插接式母线槽,因保管措施不当,母线槽受潮,安装前绝缘测试不合格,返回厂家干燥处理,耽误了工期,直到
事件2:因商业广告需要,在商场某区域增加了40套广告灯箱(荧光灯40W×3),施工人员把40套灯箱接到就近的射灯照明N4回路上(见图4),在照明通电调试时,N4回路开关跳闸。施工人员又将额定电流为16A开关调换为32A开关,被监理检查发现,后经整改才通过验收。

【问题】
1.配电柜
2.时间1的发生是否影响施工进度?说明理由。写出施工进度计划调整的内容。
3.写出针对事件1的插接式母线槽施工技术要求,采购的母线槽在哪天进场比较合理?
4.计划调整后7月下旬每天安排有多少施工人员?施工人员配置的依据有哪些?
5.针对事件2,写出照明配电箱的安装技术要求,应如何整改?
[第1-5题] [第6-10题] [第11-15题] [第16-20题] [第21-25题] [第26-30题]
讨论:点击进入论坛参与讨论>>
·【老师解析】2014年一级建造师《工程经济》试题及答案解析(视频版解析)
·【老师解析】2014年一级建造师《法规及相关知识》试题及答案解析(视频版解析)
·【老师解析】2014年一级建造师《项目管理》试题及答案解析
·【老师解析】2014年一级建造师《建筑实务》试题及答案解析(视频版解析)
·【老师解析】2014年一级建造师《市政实务》试题及答案解析(视频版解析)
·【老师解析】2014年一级建造师《机电实务》试题及答案解析
报考指南
报 名 时 间
预计6月开始
大纲 / 教材
预计1月公布
准考证打印
考前10日至一周内
考 试 时 间
预计9月初
考 试 成 绩
考试结束后3个月左右
合格证领取
考后3个月起
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
