手机学习
建设工程教育网

APP学习更便捷

建设工程教育网

微信公众号

010-82326699

交流分享,早日上岸!

扫码并回复监理工程师进群
当前位置:建设工程教育网 > 监理工程师 > 试题中心 > 历年试题 > 正文

2014年监理工程师三控选择第51-60题

2014-05-27 17:10   来源:建设工程教育网 字体: 打印 收藏

【高清版】2014年监理工程师三控试题及答案。

  监理工程师三控第51-60选择题:

  ------------------------------------------------------------

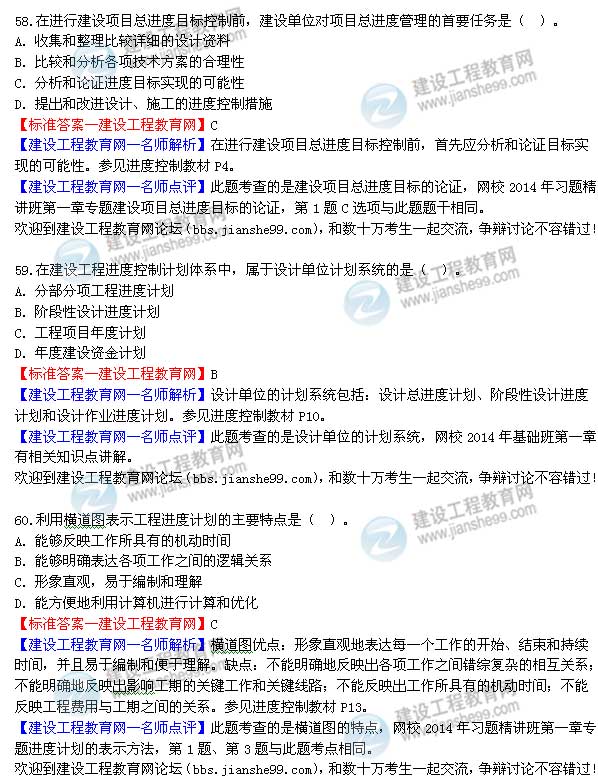

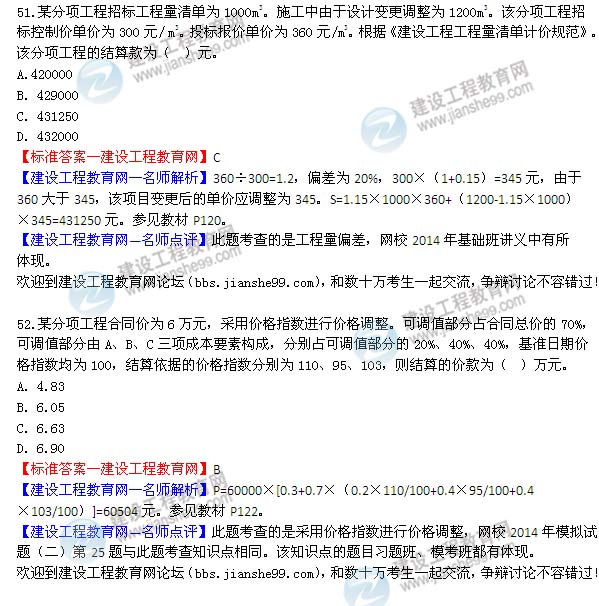

2014年监理工程师三控选择第51-52题

  53.根据《建设工程工程量清单计价规范》。当承包人投标报价中材料单价低于基准单价时,施工期间材料单价涨幅以( )为基础,超过合同约定的风险幅度值的,其超过部分按实调整。

  A. 投标报价

  B. 招标控制价

  C. 基准单价

  D. 实际单价

  【标准答案—建设工程教育网】C

  【建设工程教育网老师解析】当承包人投标报价中材料单价低于基准单价:施工期间材料单价涨幅以基准单价为基础超过合同约定的风险幅度值时,或材料单价跌幅以投标报价为基础超过合同约定的风险幅度值时,其超过部分按实调整。参见教材P123

  【建设工程教育网老师点评】此题考查的是采用价格指数进行价格调整,网校2014年模拟试题(一)多选第11题与此题考查知识点相同。该知识点的题目习题班、模考班都有体现。

  欢迎到建设工程教育网论坛(bbs.jianshe99.com),和数十万考生一起交流,争辩讨论不容错过!

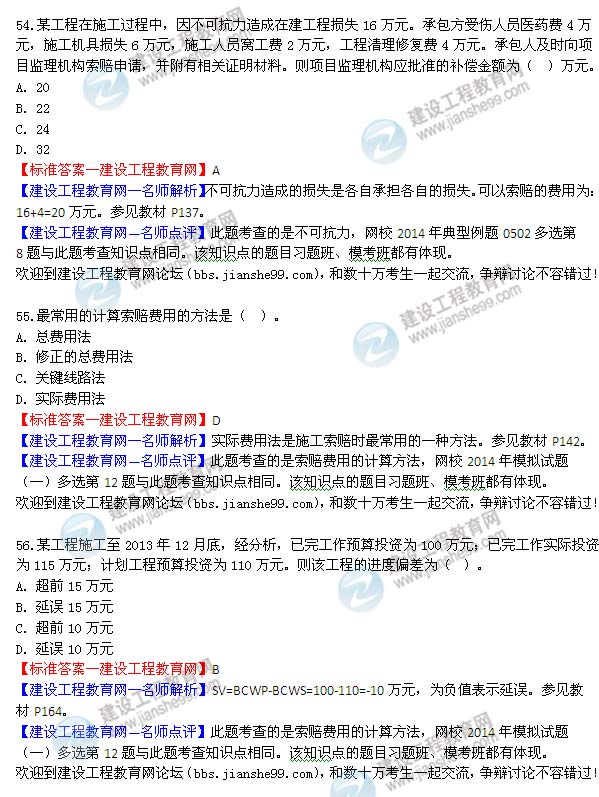

2014年监理工程师三控选择第54-56题

  57.在建设工程实施过程中,影响工程进度的组织管理因素是( )。

  A. 临时停水、停电

  B. 合同签订时遗漏条款或表达失当

  C. 未考虑设计在施工中实现的可能性

  D. 施工设备不配套、选型失当

  【标准答案—建设工程教育网】B

  【建设工程教育网老师解析】组织管理因素:向有关部门提出各种申请审批手续的延误;合同签订时遗漏条款、表达失当;计划安排不周密,组织协调不力,导致停工待料、相关作业脱节;领导不力,指挥失当,使参加工程建设的各个单位、各个专业、各个施工过程之间交接、配合上发生矛盾等。参见进度控制教材P2

  【建设工程教育网老师点评】此题考查的是影响进度的因素分析,网校2014年习题精讲班第一章专题进度控制的概念及影响因素,第4题~第8题与此题考点均相同。

  欢迎到建设工程教育网论坛(bbs.jianshe99.com),和数十万考生一起交流,争辩讨论不容错过!

2014年监理工程师三控选择第58-60题

  --------------------------------------------------------------------------

  点击进入论坛参与试题讨论

  点击以下链接查看更多:

  2014年监理工程师三控试题及答案:

  第1-10题  第11-20题 第21-30题 第31-40题  第41-50题   第51-60题

  第61-70题 第71-80题 第81-90题 第91-100题 第101-110题 第111-120题

  --------------------------------------------------------------------------

  2014年监理工程师《理论与法规》试题及答案解析

  2014年监理工程师《合同管理》试题及答案解析

责任编辑:风聆

报考指南

监理工程师_报考指南
  • 报 名 时 间

    预计3月起

  • 大纲 / 教材

    预计1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计5月中旬

  • 考 试 成 绩

    考后2个月左右

  • 合格证领取

    考后3个月左右

阅读排行

课程
  • 免费试听
  • 免费直播
  • 免费题库
李娜 土建控制 教材精讲免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
