2014年监理工程师三控选择第61-70题

2014-05-27 17:15   来源:建设工程教育网 字体: 打印 收藏

【高清版】2014年监理工程师三控试题及答案。

  监理工程师三控第61-70选择题:

  ------------------------------------------------------------

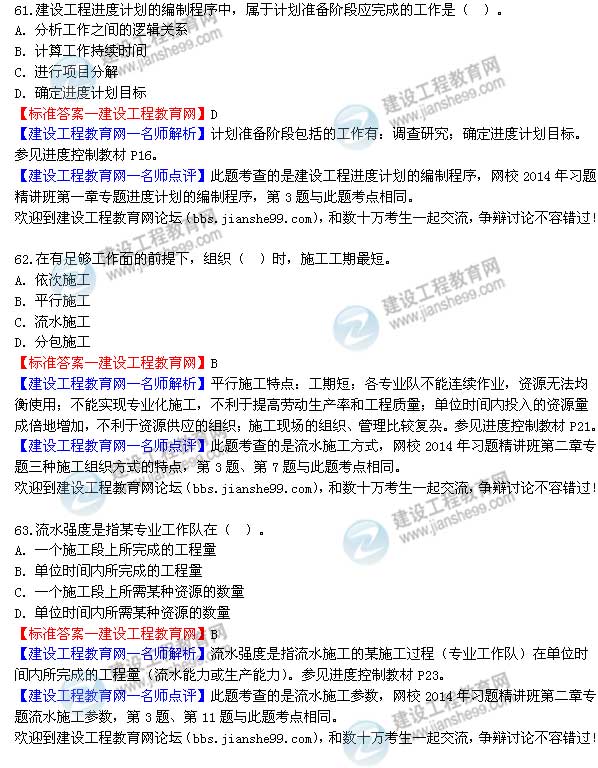

2014年监理工程师三控选择第61-63题

  64.某分部工程的4个施工过程(Ⅰ、Ⅱ、Ⅲ、Ⅳ)组成,分为6个施工段。流水节拍均为3天,无组织间歇时间和工艺间歇时间,但施工过程Ⅳ需提前1天插入施工,该分部工程的工期为( )天。

  A. 21

  B. 24

  C. 26

  D. 27

  【标准答案—建设工程教育网】C

  【建设工程教育网老师解析】工期=3+3+3+3×6-1=26。参见进度控制教材P27

  【建设工程教育网老师点评】此题考查的是固定节拍流水施工,网校2014年模拟试题二第6题,模拟试题四第6题与此题考点相同。

  欢迎到建设工程教育网论坛(bbs.jianshe99.com),和数十万考生一起交流,争辩讨论不容错过!

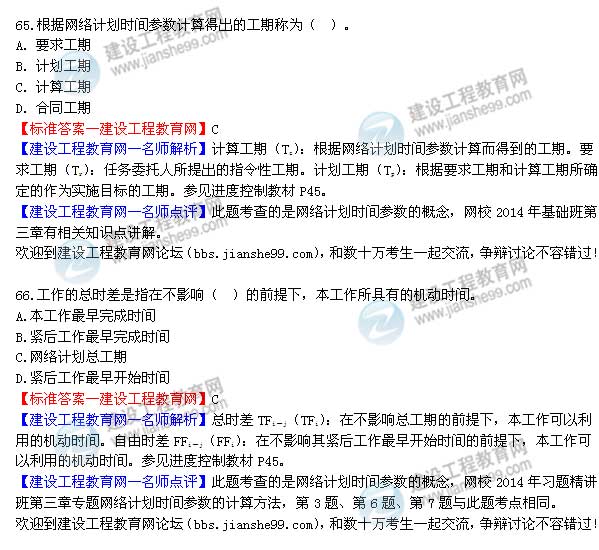

2014年监理工程师三控选择第65-66题

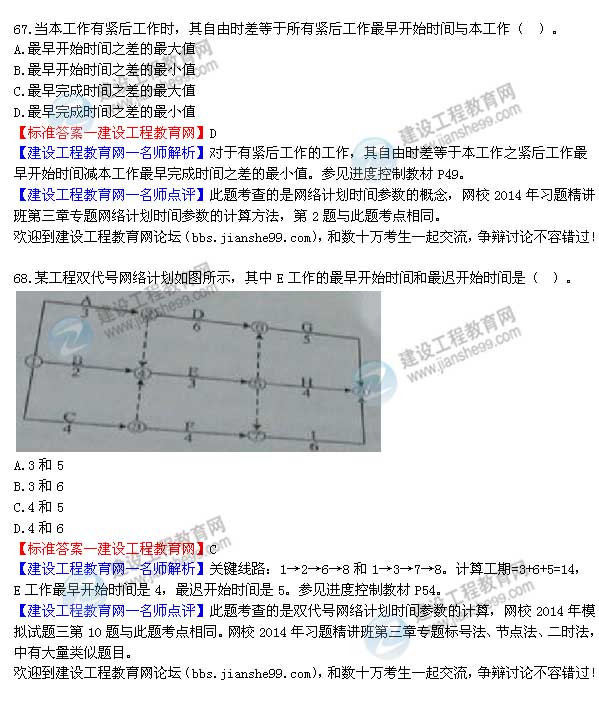

2014年监理工程师三控选择第67-68题

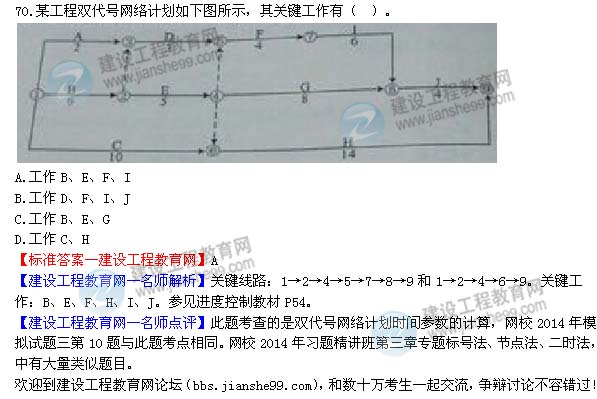

2014年监理工程师三控选择第70题

  --------------------------------------------------------------------------

  点击进入论坛参与试题讨论

  点击以下链接查看更多:

  2014年监理工程师三控试题及答案:

  第1-10题  第11-20题 第21-30题 第31-40题  第41-50题   第51-60题

  第61-70题 第71-80题 第81-90题 第91-100题 第101-110题 第111-120题

  --------------------------------------------------------------------------

  2014年监理工程师《理论与法规》试题及答案解析

  2014年监理工程师《合同管理》试题及答案解析

责任编辑:风聆

报考指南

监理工程师_报考指南
  • 报 名 时 间

    预计3月起

  • 大纲 / 教材

    预计1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计5月中旬

  • 考 试 成 绩

    考后2个月左右

  • 合格证领取

    考后3个月左右

阅读排行

课程
  • 免费试听
  • 免费直播
  • 免费题库
李娜 土建控制 教材精讲免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
