交流分享,早日上岸!

扫码了解并领取一建资讯及资料
当前位置:建设工程教育网 > 一级建造师 > 试题中心 > 模拟试题 > 正文

房屋建筑工程管理与实务试题一

2007-02-09 13:09  来源:  字体:  打印

  一、单项选择题(每题1分。在题的备选项中,只有1个最符合题意)

  1.对于坡屋顶,当没有吊顶棚时,保温层应设在()。

  A.屋面层中 B.吊顶棚上

  C.屋面层下 D.屋面层上

  2.在软土地基的地区,开挖基坑、沉井可选择()土方机械。

  A.抓铲挖土机 B.拉铲挖土机

  C.正铲挖土机 D.反铲挖土机

  3.基础上有插筋时,要将插筋()以保证其位置的正确。

  A.加以固定 B.剪断

  C.焊接 D.搭接

  4.浇筑混凝土高度过大时,混凝土会发生()现象。

  A,分层 B.离析

  C.凝结 D.固化

  5.涂膜防水屋面应做保护层。保护层采用水泥砂浆或块材时,应在涂膜层与保护层之间设置()。

  A.防水层 B.隔离层

  C.保温层 D.找平层

  6.由于无粘结预应力筋一般为曲线配筋,故应采用()。

  A.分段分时张拉 B.两端分别张拉

  C.两端同时张拉 D.分段同时张拉

  7.随着震中距的增加,地震烈度逐渐()。

  A.降低B.升高

  C.不变D.不能确定

  8.预制钢筋混凝土柱的最大裂缝宽度应控制在()一以内。

  A.0.1 B.0.15

  C.0.2 D.0.25

  9.材料的强度指标中,()为结构设计时采用的材料性能的基本代表值。具有95%的保证率。

  A.强度的标准值 B.强度的极限值

  C.强度的设计值 D.强度的实测值

  10.改变矩心的位置,力矩的大小将()。

  A.变大 B.变小

  C.不变 D.变化,但不能确定变大还是变小

  11.以下()属于延性破坏。

  A.少筋梁B.适筋梁

  C.超筋梁D.超筋梁和少筋梁

  12.在单位工程质量验收合格后,建设单位应在规定时间内将工程竣工验收报告和有关文件报送下面哪个部门备案()。

  A.监理部门B.建设行政管理部门

  C.施工单位资料管理D.投资方

  13.施工时所用的小砌块产品龄期不应小于()。

  A.3d B.7d

  C.14d D.28d

  14.钢筋安装时其检查数量为()检查。

  A.50% B.70%

  C.90% D.全数检查

  15.拆迁租赁房屋的,拆迁人应当与被拆迁人、房屋承租人订立()。

  A.拆迁补偿安置协议B.拆迁费协议

  C.拆迁协议D.补偿协议

  16.国家对从事建筑活动的单位推行()制度。

  A.质量管理体系B.安全体系认证

  C.质量体系认证D.法律体系

  17.项目经理全面负责施工过程的现场管理,他应根据工程规模、技术复杂程度和施工现场的具体情况,建立(),并组织实施。

  A.安全管理责任制 B.质量管理责任制

  C.施工现场管理责任制 D.材料质量责任制

  18.自加水起至水泥浆完全失去塑性,开始有一定结构强度所需时间为()。

  A.反应时间 B.水化时间

  C.初凝时间 D.终凝时间

  19.在混凝土中,砂、石称为(),起()作用。

  A.骨料润滑 B.集料骨架

  C.粗骨料支撑 D.细集料填充

  20.建筑构件()是划分建筑耐火等级的基础数据,也是进行建筑物构造防火设计和火灾后制定建筑物修复方案的科学依据。

  A.耐火性能 B.自然点

  C.耐火极限 D.闪燃点

  二、多项选择题(每题2分。在题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

  1.吊顶在构造上由()四个部分组成。

  A.吊筋 B.支承结构

  C.基层 D.面层

  E.加固结构

  2.钻孔灌注桩根据钻孔机械的钻头是否在土的含水层中施工,又分为()等施工方法。

  A.泥浆护壁成孔B.现浇混凝土护壁成孔

  C.水泥浆护壁成孔D.水泥砂浆护壁成孔

  E.干作业成孔

  3.烧结普通砖是以()为主要原料。

  A.砂B.粘土

  C.页岩D.煤矸石

  E.粉煤灰

  4.框架结构的优点是()。

  A.建筑平面布置灵活B.可形成较大的建筑空间

  C.自重小D.抗侧刚度小

  E.建筑立面处理也比较方便

  5.下列不属于按发布部门进行工程建设标准分类的是()。

  A.推荐性标准B.行业性标准

  C.企业标准D.国家标准

  E.强制性标准

  6.有关一、二级焊缝用超声波或射线探伤的探伤比例,下列说法正确的是()

  A.一级焊缝探伤比例20%

  B.一级焊缝探伤比例100%

  C.二级焊缝探伤比例20%

  D.二级焊缝探伤比例100%

  E.一、二级焊缝探伤比例均100%

  7.拆迁范围确定后,拆迁范围内的单位和个人,不得进行的活动有()。

  A.新建房屋B.扩建、改建房屋

  C.改变房屋和土地用途D.租赁房屋

  E.房屋买卖

  8.配制混凝土对细集料的质量要求包括()。

  A.砂的坚固性 B.碱活性集料

  C.颗粒形状及表面特征 D.砂的颗粒级配及粗细程度

  E.砂的强度

  9.城市绿地规划的布置包括()。

  A.防护绿地与生态绿地 B.构筑城乡一体的生态大绿化环境

  C.居民绿地与商业绿地 D.构筑城市公共开敞空间

  E.因地制宜地使各项功能绿地的分布各得其所

  10.人防工程是特殊的带有防护功能的地下建筑,其防护的对象主要是()。

  A.核爆冲击波B.晚期核辐射

  C.常规武器D.生化战剂

  E.重型武器

  三、案例题(每题20分,请根据背景材料,按要求作答)

  案例1

  一个2350m2的小型施工项目,项目经理部大约有10人,项目经理准备将项目经理部进行落实工作。

  问题:

  1.描述项目经理部的设置步骤。

  2.说明项目经理部在企业中的地位。

  3.说明项目经理部的组织形式。

  案例2

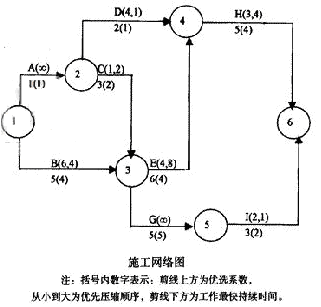

  某工程建设项目,其施工网络计划如下图,计划工期为16周,在开工第5周末下班时检查,发现A工作已完成,D工作尚未完成,C已完成1周任务量,B工作已完成2周的任务量。(单位:周)

hspace=0

  问题:

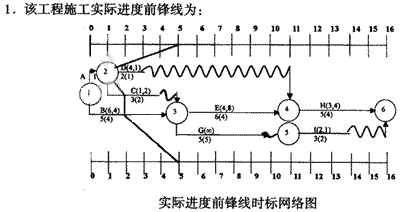

  1.请在双代号时标网络计划图上绘出实际进度前锋线。

  2.利用双代号时标网络计划和实际进度前锋线分析工程实际进展情况。

  3.该工程项目的总工期不允许拖延,请提出合理调整方案。

  案例3

  某办公楼工程按工程量和工、料机综合单价计算结果为200万元;零星工程费占直接工程费的5%,措施费为工程费的6%,间接费为直接费的7%,利润按直接费和间接费的3%计取,税金按规定计算,取直接费、间接费和利润的3.6%.

  问题:

  1.计算建筑安装工程造价的程序。

  2.列表计算该工程的建筑安装工程造价。

  案例4

  某综合楼工程位于某城市商业中心的中心地段,是一栋17层高的框架结构的商务中心大楼,建筑面积为46000m2,施工现场占地面积为30000m2.

  问题

  1.简述施工总平面图设计原则。

  2.简述施工总平面图设计的步骤。

  3.简述施工总平面图设计的要求。

  案例5

  某住宅小区一期工程,由于赶上雨季不能施工,三号楼工期延误。在赶工期过程中,采用机械回填土,由于机械操作人员操作方法不正确,致使数面基础墙倾斜或倒塌。倒塌的基础墙,由人工重新砌筑。倾斜的基础墙当时没有发现,后来在乎整回填土时发现了倾斜的基础墙。在监理的要求下,施工单位将可能发生倾斜的基础墙周围填土全部挖开,经检查有3处基础墙发生倾斜。作业人员将倾斜的基础墙拆除,重新砌筑。这次质量发生事故造成经济损失2万元。

  问题:

  1.根据事故的性质及严重程度,工程质量事故可分为哪几类?该质量事故属于哪一类?为什么?

  2.对该质量事故的处理程序是什么?

  案例6

  背景材料:

  某项实施监理的钢筋混凝土高层框剪结构工程,设计图纸齐全,采用玻璃幕墙,暗设水、电管线。目前,主体结构正在施工。

  问题:

  1.监理工程师在质量控制方面的监理工作内容有哪些?

  2.监理工程师应对进场原材料(钢筋、水泥、砂、石等)的哪些报告、凭证资料进行确认?

  3.在检查钢筋施工过程中,发现有些部位不符合设计和规范要求,监理工程师应如何处理?

  模拟试卷二参考答案

  一、单项选择题:1.A 2.A 3.A 4.B 5.B 6.C 7.A 8.C 9.A 10. D 11. B 12. B 13. D 14. D 15. A 16. C 17. C 18. D 19. B 20.C

  二、多项选择题:1.ABCD 2.AE 3.BCDE 4.ABCE 5.AE 6.BC 7.ABCD 8.ABCD 9.ABD 10.ACD

  三、案例题

  案例1解:

  1.项目经理部的设置步骤如下:

  确定项目经理部的管理任务和组织形式→确定项目经理部的层次、职能部门和工作岗位→确定人员、职责、权限→对项目管理目标责任书确定的目标进行分解→制定规章制度和目标责任考核与奖惩制度。

  2.项目经理部在企业中的地位

  项目经理部是由项目经理在企业的支持下组建、领导、进行项目管理的组织机构,是企业在项目上的管理层,是项目经理的办事机构,凝聚管理人员,形成项目管理责任制和信息沟通系统,使项目经理部成为管理的载体,为实现项目目标而进行有效运转。

  3.项目经理部的组织形式主要有以下几种:

  事业部式项目经理部、矩阵式项目经理部、工作队式项目经理部、部门控制式项目经理部四种。

  案例2解:

hspace=0

  实际进度前锋线时标网络图2.实际进展情况:

  (1)D工作拖后4周,但其总时差有8周,故不影响总工期;其自由时差亦有8周,故不影响后续工作。

  (2)C工作拖后3周,由于总时差只有1周,故影响总工期2周,其自由时差亦仅有1周,故影响其紧后工作2周。

  (3)B工作拖后3周,由于它是关键工作(总时差为零),故彰响总工期3周,其自由时差亦为零,影响紧后工作亦3周。

  综上所述,由于受B工作和C工作的实际进度的影响,总工期将延长3周。

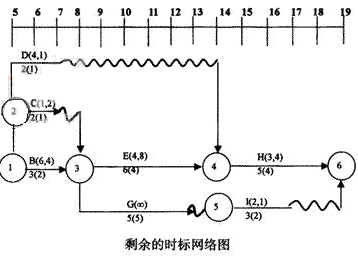

  3.网络计划的调整:

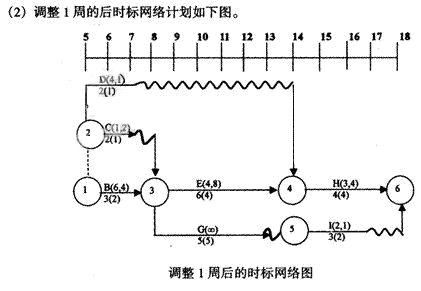

  (1)剩余时标网络计划如下图,可以看出,关键工作为B、E、H三个工作。按优选系数大小的次序来看,其优先压缩的顺序为H、E、B.因此,先压缩关键工作H,只有1周可以压缩。

hspace=0

hspace=0

  调整1周后,仍超出总工期2周,进行第二次调整,关键工作仍是B、E、H三个工作,但只有E工作可以压缩2周。第二次调整后的时标网络计划如下图,其总工期满足16周的要求。

hspace=0

  案例3解:

  1.计算建筑安装工程造价的程序。(以工料单价法计价程序为例)

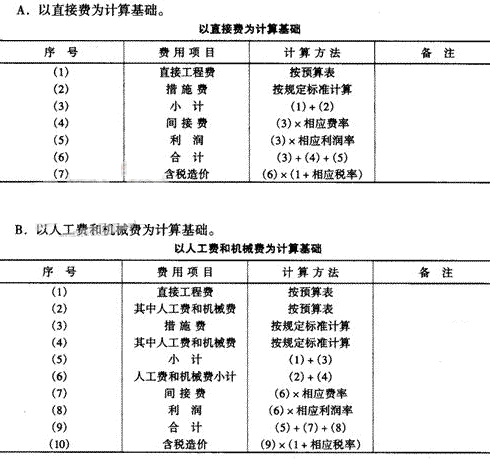

  工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应价格确定。直接工程费汇总后另加间接费、利润、税金生成建筑工程的造价,其计算程序可分为以下三种:

hspace=0

  案例4解:

  1.施工总平面图设计原则:

  施工总平面图是建设项目或群体工程的施工布置图,由于栋号多、工期长、施工场地紧张及分批交工的特点,使施工平面图设计难度大,应当坚持以下原则:

  (1)在满足施工要求的前提下布置紧凑,少占地,不挤占交通道路。

  (2)最大限度地缩短场内运输距离,尽可能避免二次搬运。物料应分批进场,大件置于起重机下。

  (3)在满足施工需要的前提下,临时工程的工程量应该最小,以降低临时工程费。故应利用已有房屋和管线,永久工程前期完工的为后期工程使用。

  (4)临时设施布置应利于生产和生活,减少工人往返时间。

  (5)充分考虑劳动保护、环境保护、技术安全、防火要求等。

  (6)施工总平面图的设计依据:设计资料;调查收集到的地区资料;施工部署和主要工程施工方案;施工总进度计划;资源需要量表。工地业务量计算参考资料。

  2.施工总平面图的设计步骤:

  施工总平面图的设计步骤应是:引入场外交通道路布→置仓库布→置加工场和混凝土搅拌站→布置内部运输道路→布置临时房屋→布置临时水电管线网和其他动力设施→绘制正式的施工总平面图。

  3.施工总平面图的设计要求:

  (1)场外交道路的引入与场内布置。一般大型工业企都有永久性铁路建筑,可提前修建为工程服务,但应恰当确定起点和进场位置,考虑转弯半径和坡度限制,有利于施工场地的利用。当采用公路运输时,公路应与加工厂、仓库的位置结合布置,与场外道路连接,符合标准要求。当采用水路运输时,卸货码头不应少于2个,宽度不应小于2.5m,江河距工地较近时,可在码头附近布置主要加工厂和仓库。

  (2)仓库的布置。一般应接近使用地点,其纵向宜与交通路线平行,装卸时间长的仓库应远离路边。

  (3)加工厂和混凝土搅拌站的布置。总的指导思想是应使材料和构件的运输量小,有关联的加工厂适当集中。

  (4)内部运输道路的布置:提前修建永久性道路的路基和简单路面为施工服务;临时道路要把仓库、加工厂、堆场和施工点贯穿起来。按货运量大小设计双行环行干道或单行支线,道路末端要设置回车场。路面一般为土路、砂石路或礁碴路。尽量避免临时道路与铁路、塔轨交叉,若必须交叉,其交叉角宜为直角,至少应大于30度。

  (5)临时房屋的布置:尽可能利用已建永久性房屋为施工服务,不足时再修建临时房屋。临时房屋应尽量利用活动房屋。

  全工地行政管理用房宜设在全工地人口处。工人用的生活福利设施,如商店、俱乐部等,宜设在工人较集中的地方,或设在工人出人必经之处。

  工人宿舍一般宜设在场外,并避免设在低洼潮湿地及有烟尘不利于健康的地方。

  食堂宜布置在生活区,也可视条件设在工地与生活区之间。

  (6)临时水电管网和其他动力设施的布置:尽量利用已有的和提前修建的永久铁路。

  临时总变电部应设在高压线进人工地处,避免高压线穿过工地。

  临时水池、水塔应设在用水中心和地势较高处。管网一般沿道路布置,供电线路应避免与其他管道设在同一侧。主要供水、供电管线采用环状,孤立点可设枝状。

  管线穿过道路处均要套以铁管,一般电线用φ5~φ76管,电缆用φ102管,并埋入地下0.6m处。

  过冬的临时水管必须埋在冰冻线以下或采取保温措施。

  排水沟沿道路布置,纵坡不小于0.2%,通过道路处须设涵管,在山地建设时应有防洪设施。

  消火栓间距不大于120m,距拟建房屋不小于5m,不大于25m,据路边不大于2m.各种管道间距应符合规定要求。

  案例5解:

  1.按事故的性质及严重程度划分,工程质量事故分为一般事故和重大事故。该事故属于一般事故。因为此事故经济损失为2万元,没有超过10万元。

  2.质量事故的处理程序:

  (1)进行事故调查,了解事故情况,并确定是否需要采取防护措施;

  (2)分析调查结果,找出事故的主要原因;

  (3)确定是否需要处理,若需处理施工单位确定处理方案;

  (4)事故处理;

  (5)检查事故处理结果是否达到要求;

  (6)事故处理结论;

  (7)提交处理方案。

  案例6解:

  1.监理工程师在该工程的质量控制方面应审查有关工程质量的技术资料,例如分项工程施工工艺方案、人员资质、机械和材料的技术资料等。检查施工单位质量保证措施,如组织措施、技术措施、经济措施、合同措施等。

  进行质量的跟踪监理检查,包括预检(模块、轴线、标高等)、隐蔽工程检查(钢筋、管线、预埋件等)、旁站监理等。监理工程师还应签证质量检验凭证,如预检、隐检验报表,抽检试验报告,试件、试块试验报告等。

  2.监理工程师对进场的原材料应检查确认的报告、凭证资料主要有:材料出厂证明、质量保证书、技术合格证(原材料三证)、材料抽检资料、试验报告等。

  3.监理工程师对发现的工程质量问题应向承包单位提出整改(如要求返工),并监督检查整改过程,对整改后的工程进行检查验收与办理签证。

阅读排行

更多
招生

免费视频

更多

免费题库

更多

免费资料下载排行

更多
网站地图
