2018年二建《水利工程管理与实务》试题及答案解析(案例二)
2018年二级建造师考试于6月2日、3日举行,考试过后,广大考生最关心的问题莫过于“2018年二级建造师试题及答案”,建设工程教育网将会根据学员反馈,及时汇总2018年二级建造师试题相关信息分享给大家,并且会及时做出答案解析,希望能为广大二建考生朋友带来帮助。
特别推荐:2018年二建考后试题解析直播交流,6月4日开始 >
(二)
背景资料某大(2)型水库枢纽工程,总库容为5.84×108m3;水库枢纽主要有主坝、副坝、溢洪道、电站及输水洞组成。输水洞位于主坝右岸山体内:长275.0m;洞径4.6m,设计输水流量为34.5m3/s.该枢纽工程在施工过程中发生如下事件:
事件1:主坝帷幕由三排灌浆孔组成,分别为上游排孔、中间排孔、下游排孔。各排孔均按二序进行灌浆施工;主坝帷幕后布置排水孔和扬压力观测孔。施工单位计划安排排水孔和扬压力观测孔与帷幕灌浆同期施工。
事件2:输水洞布置在主坝防渗范围之内,洞内采用现浇混凝土衬砌,衬砌厚度为0.5m.根据设计方案,输水洞采取了帷幕灌浆,固结灌浆和回填灌浆的综合措施。
事件3:输水洞开挖采用爆破法施工,施工分甲、乙两组从输水洞两端相向进行,当两个开挖工作面相距25m,乙组爆破时,甲组进行出渣作业,当两个开挖工作面积相距10m,甲组爆破时,导致乙组正在作业的3名工人死亡,事故发生后,现场有关人员立即向本单位负责人进行了电话报告。
问题:

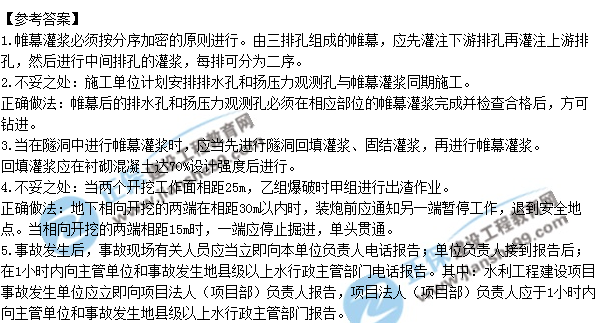

1.帷幕灌浆施工的原则是什么?指出事件1土坝三排帷幕灌浆孔施工的先后顺序。
2.指出事件1中施工安排的不妥之处,并说明正确做法。
3.指出事件2中帷幕灌浆,固结灌浆和回填灌浆施工的先后顺序,回填灌浆应在衬砌混凝土强度达到设计强度的多少后进行?
4.指出事件3中施工方法的不妥之处,并说明正确做法。
5.根据《水利安全生产信息报告和处置规则》(水安监[2016]220号),事件3中施工单位负责人在接到事故电话报告后,应在多长时间内向哪个单位(部门)进行电话报告?
同时,为方便广大考生学习交流,我们也会及时在论坛发布试题相关信息,欢迎大家登录论坛沟通交流,点击进入2018年二级建造师考试交流专区 ,建设工程教育网预祝各位学员朋友们金榜题名 ,梦想成真!
相关推荐:
想知道二级建造师2018年成绩查询,2019年报名时间、考试大纲、新版教材、免费直播等考试资讯?点击短信订阅>>
报考指南
大纲 / 教材
2024年9月
报 名 时 间
预计2025年2月
准考证打印
考前10天至一周内
考 试 时 间
预计2025年6月初
考 试 成 绩
考后2个月起陆续公布
合格证领取
查分后2-3个月陆续发布
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
