2018年二建《水利工程管理与实务》试题及答案解析(案例一)
2018年二级建造师考试于6月2日、3日举行,考试过后,广大考生最关心的问题莫过于“2018年二级建造师试题及答案”,建设工程教育网将会根据学员反馈,及时汇总2018年二级建造师试题相关信息分享给大家,并且会及时做出答案解析,希望能为广大二建考生朋友带来帮助。
特别推荐:2018年二建考后试题解析直播交流,6月4日开始 >
(一)
背景资料施工单位承担某水闸工程施工,施工项目部编制了施工组织设计文件,并报总监理工程师审核确认。其中,施工进度计划如图1所示。施工围堰作为总价承包项目,其设计和施均由施工单位负责。

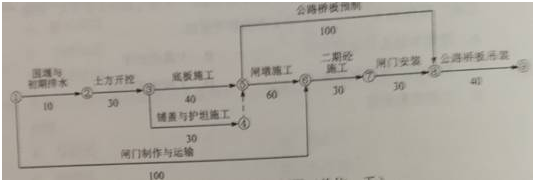

图1施工进度计划图(单位:天)
施工过程中发生如下事件:
事件1:为便于进度管理,技术人员对上述计划中各项工作的时间参数进行了计算,其中闸门制作与运输的时间参数为(按照方式标注)。
事件2:基坑初期排水过程中,发生围堰边坡坍塌事故,施工单位通过调整排水流量,避免事故再次发生。处理坍塌边坡增加费用1万元,增加工作时间10天,施工单位以围堰施工方案经总监批准为由向发包方提出补偿10天工期和1万元费用的要求。
事件3:因闸门设计变更,导致闸门制作与运输工作拖延30天完成。施工单位以设计变更是发包人责任为由提出补偿工期30天的要求。

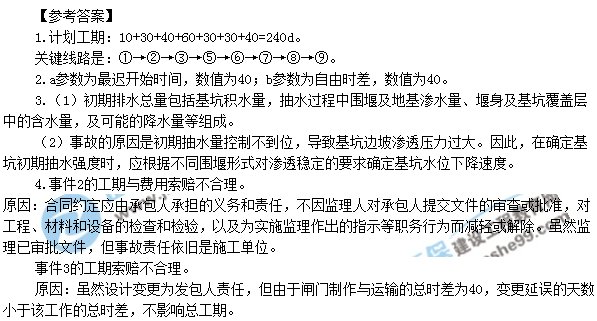

问题:
1.指出图1进度计划的工期和关键线路(用节点编号表示)。
2.指出事件中,a、b所代表时间参数的名称和数值。
3.指出事件2中初期排水排水量的组成。发生围堰边坡坍塌事故的主要原因是什么?
4.分别指出事件2、事件3中,施工单位的索赔要求是否合理,简要说明理由,综合事件2、事件3,指出本工程的实际工期。
同时,为方便广大考生学习交流,我们也会及时在论坛发布试题相关信息,欢迎大家登录论坛沟通交流,点击进入2018年二级建造师考试交流专区 ,建设工程教育网预祝各位学员朋友们金榜题名 ,梦想成真!
相关推荐:
报考指南
大纲 / 教材
2024年9月
报 名 时 间
预计2025年2月
准考证打印
考前10天至一周内
考 试 时 间
预计2025年6月初
考 试 成 绩
考后2个月起陆续公布
合格证领取
查分后2-3个月陆续发布
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
