2014年造价工程师工程计价知识点:工作日写实法
工作日写实法是一种研究整个工作班内的各种工时消耗的方法。运用工作日写实法主要有两个目的,一是取得编制定额的基础资料;二是检查定额的执行情况,找出缺点,改进工作。当用于第一个目的时,工作日写实的结果要获得观察对象在工作班内工时消耗的全部情况,以及产品数量和影响工时消耗的影响因素。其中,工时消耗应该按工消耗的性质分类记录。在这种情况下,通常需要测定3~4次。当用于第二个目的时,通过工作日写实应该做到:查明工时损失量和引起工时损失的原因,制订消除工时损失,改善劳动组织和工作地点组织的措施,查明熟练工人是否能发挥自己的专长,确定合理的小组编制和合理的小组分工;确定机器在时间利用和生产率方面的情况,找出使用不当的原因,订出改善机器使用情况的技术组织措施,计算工人或机器完成定额的实际百分比和可能百分比。在这种情况下,通常需要测定1~3次。工作日写实法与测时法、写实记录法相比较,具有技术简便、费力不多、应用面广和资料全面的优点,在我国是一种采用较广的编制定额的方法。工作日写实法的缺点:由于有观察人员在场,即使在观察前做了充分准备,仍不免在工时利用上有一定的虚假性;工作日写实法的观察工作量较大,费时较多,费用亦高。

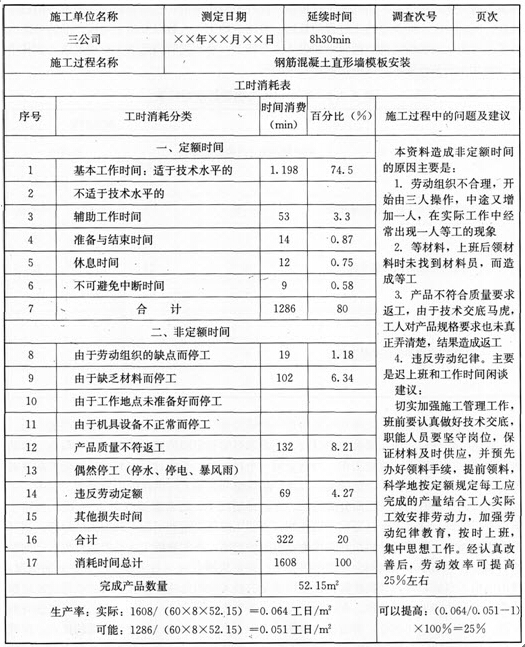

工作日写实法,利用写实记录表记录观察资料。记录时间时不需要将有效工作时间分为各个组成部分,只需划分适合于技术水平和不适合于技术水平两类。但是工时消耗还需按性质分类记录。工作日写实法示例如下图所示:
