2010年监理工程师考试《建设工程三控》模拟练习(144)

2010-05-10 08:49  来源:  字体:  打印 收藏

  1.某基础工程土方开挖总量为8800m3,该工程拟分5个施工段组织固定节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍应确定为( )天。
  A.55
  B.11
  C.8
  D.65

  2.某基础工程开挖与浇筑混凝土两施工过程在4个施工段组织流水施工,流水节拍值分别为4、3、2、5与3、2、4、3,则流水步距与流水施工工期分别为( )天。
  A.5和17
  B.5和19
  C.4和16
  D.4和26

  3.当双代号网络计划的计算工期等于计划工期时,对关键工作的错误提法是( )。
  A.关键工作的自由时差为零
  B.相邻两项关键工作之间的时间间隔为零
  C.关键工作的持续时间最长
  D.关键工作的最早开始时间与最迟开始时间相等

  4.某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )天。

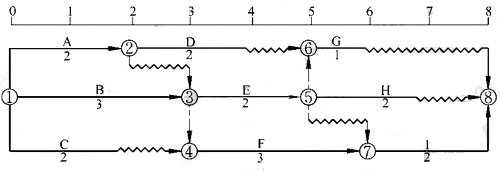

双代号时标网络计划
  A.0
  B.1
  C.2
  D.3

  5.已知某工程双代号网络计划的计划工期等于计算工期,且工作M的完成节点为关键节点,则该工作( )。
  A.为关键工作
  B.自由时差等于总时差
  C.自由时差为零
  D.自由时差小于总时差
