交流分享,早日上岸!

扫码并回复监理工程师进群
当前位置:建设工程教育网 > 监理工程师 > 试题中心 > 模拟试题 > 正文

2011年监理工程师考试《案例分析》详解(37)

2011-03-07 13:27  来源:  字体:  打印 收藏

  某项工程建设单位与施工承包单位签定了施工合同,合同中含有两个子项工程,估算工程量A项2300m3,B项为3200m3.经协商,合同A项为180 元/m3,B项为160元/m3.承包合同规定。

  (1)开工前建设单位向施工承包单位支付合同价的20%作为预付款。

  (2)建设单位自第一月起,从施工承包单位的工程款中,按5%的比例扣留保修金。

  (3)当子项工程实际工程量超过估算工程量10%时,可进行调价,调整系数0.9.

  (4)根据市场情况规定价格调整系数平均按1.2计算。

  (5)监理工程师签发月度付款最低金额为25万元人民币。

  (6)预付款在最后两个月扣除,每月扣50%.

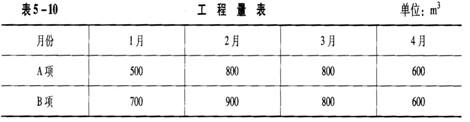

  施工承包单位每月实际完成并经监理工程师签证确认的工程量如表5-10所示。

  第一个月,工程量价款为:500×180+700×160=20.2万元。

  应签证的工程款为:20.2×1.2×(1-5%)=23.028万元。

  由于合同规定监理工程师签发的最低金额为25万元人民币,故本月监理工程师不予签发付款凭证。

  问题

  求预付款?从第二个月起的每月工程量价款、监理工程师应签证的工程款、实际签发的付款凭证金额各是多少?

  参考答案

  (1)预付款金额为:

  (2300×180+3200×160)×20%=18.52万元(1分)。

  (2)第二个月,工程量价款为:800×180+900×160=28.8万元(1分)。

  应签证的工程为:28.8×1.2×0.95=32.832万元(1分)。

  本月工程师实际签发的付款凭证金额为:23.028 +32.832 =55.86万元(1分)。

  (3)第三个月,工程量价款为:

  800×180+800×160=27.2万元(1分)。

  应签证的工程为:27.2×1.2×0.95=31.008万元(1分)。

  应扣预付款为:18.52×50%=9.26万元(1分)。

  应付款为:32.008-9.26=21.748万元(1分)。

  因本月应付款金额小于25万元,故监理工程师不予签发付款凭证(2分)。

  (4)第四个月,A项目工程累计完成工程量2700m3,比原估算工程量2300 m3超出400 m3,已超过估算工程量10%,超出部分其单位应进行调整。

  超过估算工程量10%的工程为:2700-2300×(1+10%)=170m3(1分)。

  这部分工程量单价应调整为:180× 0.9=162 元/m3(1分)。

  A项工程工程量价款为:(600-170)× 180+170×162=10.494万元(1分)。

  B项工程累计完成工程量为3000 m3,比原来估算工程量3200m3减少200 m3,不超过估算工程量,其单价不予进行调整(2分)。

  B项工程工程量价款为:600×160=9.6万元(1分)。

  本月完成A.B两项工程量价款合计为:10.494+9.6=20.097万元(1分)。

  应签证的工程款为:20.094×1.2×0.95=22.907万元(1分)。

  本月监理工程师实际签发的付款凭证金额为:

  21.748+22.907-18.52×50%=35.395万元(2分)。

 建设工程教育网整理

阅读排行

更多
课程

免费视频

更多

免费题库

更多

免费资料下载排行

更多
网站地图
