  某快速干道工程,工程开、竣工时间分别为当年4月1日和9月30日。业主根据该工程的特点及项目构成情况,将工程分为3个标段。其中第III标段造价为4150万元,第III标段中的预制构件由甲方提供(直接委托构件厂生产)。

  A监理公司承担了第III标段的监理任务,委托监理合同中约定监理期限为190天,监理酬金为60万元。但实际上,由于非监理方原因导致监理时间延长了25天。经协商,业主同意支付由于时间延长而发生的附加工作报酬。

  问题

  1.请计算此附加工作报酬值(保留小数后2位)。

  答案

  第III标段监理合同报酬为60万元

  附加工作报酬=25天× 60万元/190天

  =7.90(或7.89)万元

  2.为了作好该项目的投资控制工作,监理工程师明确了如下投资控制的措施:

  (1)编制资金使用计划,确定投资控制目标。

  (2)进行工程计量。

  (3)审核工程付款申请,签发付款证书。

  (4)审核施工单位编制的施工组织设计,对主要施工方案进行技术经济分析。

  (5)对施工单位报送的单位工程质量评定资料进行审核和现场检查,并予以签认。

  (6)审查施工单位现场项目管理机构的技术管理体系和质量保证体系。

  请选出以上措施中哪些不是投资控制的措施。

  答案

  第(5)、(6)两项不是投资控制的措施

  3.第III标段施工单位为C公司,业主与C公司在施工合同中约定:

  (1)开工前业主应向C公司支付合同价25%的预付款,预付款从第3个月开始等额扣还,4个月扣完。

  (2)业主根据C公司完成的工程量(经监理工程师签认后)按月支付工程款,保留金额为合同总额的5%.保留金按每月产值的10%扣除,直至扣完为止。

  (3)监理工程师签发的月付款凭证最低金额为300万元。

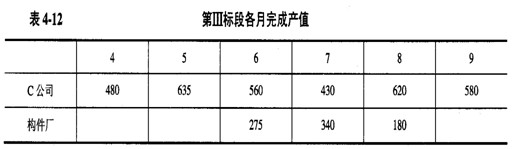

  第III标段各月完成产值见表4-12.

  问:支付给C公司的工程预付款是多少?监理工程师在第4、5、6、7、8月底分别给C公司实际签发的付款凭证金额是多少?

  答案

  根据给定的条件,C公司所承担部分的合同额为:

  4150万元-(275+340+180)万元=3355.00万元

  C公司应得到的工程预付款为:

  3355.00× 25%万元=838.75万元

  工程保留金为:3355.00 × 5%万元=167.75万元

  监理工程师给C公司实际签发的付款凭证金额:

  4月底为:480.00万元-480.00 × 10%万元=432.00万元

  4月底实际签发的付款凭证金额为:432.00万元

  5月支付时应扣保留金为:685 × 10%万元=68.50万元

  6月底工程保留金应扣为:167.75万元-48.00万元-68.50万元=51.25万元

  所以应签发的付款凭证金额为:

  560万元-51.25万元-838.75/4万元=299.06万元

  由于6月底应签发的付款凭证金额低于合同规定的最低支付限额,故本月不支付。

  7月底为:430万元-838.75/4万元=220.31万元

  7月监理工程师实际应签发的付款凭证金额为:299.06万元+220.31万元=519.37万元

  8月底为:620万元-838.75/4万元=410.31万元

  8月底监理工程师实际应签发的付款凭证金额为:410.31万元
