2011年监理工程师《案例分析》详解(40)

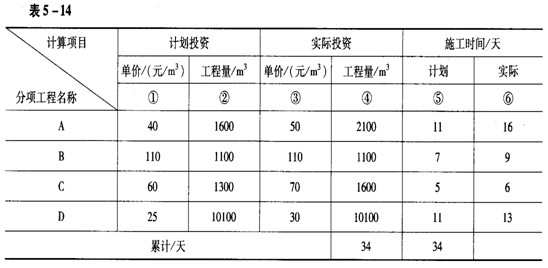

某分部工程由顺序进行的A.B.C.D四个分项工程组成,它们各自的计划单价、计划工程量和计划所需的施工时间,以及施工实际所用的时间、费用和实际完成的工程量见表5-14.
问题
试对各分项工程和该分部工程的投资偏差进行分析比较。
参考答案

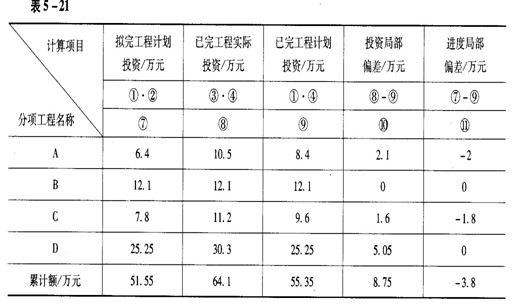

计算结果见表5-21(20分)。
建设工程教育网整理
交流分享,早日上岸!
