  • 当前位置:建设工程教育网 > 二级建造师考试 > 备考资料 > 复习资料

    2019二级建造师《管理》备考常考“程序类、方法类”知识点

    2019-05-20 16:17 来源:建设工程教育网
    打印
    字体:

      2019年二级建造师考试备考大家准备的怎么样了?二级建造师考试还有5天就要考试了,为了帮助大家高效备考2019年二级建造师考试,建设工程教育网为大家整理了2019二级建造师《管理》备考常考“程序类、方法类”知识点,希望对大家有帮助!

      【程序类】

      一、施工组织总设计的编制程序

      ①收集和熟悉编制施工组织设计所需要的有关资料和图纸,进行项目特点和施工条件的调查研究。

      ②计算主要工种工程的工程量。

      ③确定施工的总体部署。

      ④拟定施工方案。

      ⑤编制施工总进度计划。

      ⑥编制资源需求量计划。

      ⑦编制施工准备工作计划。

      ⑧施工总平面图设计。

      ⑨计算主要技术经济指标。

      二、成本管理的程序

      (1)掌握生产要素的价格信息;

      (2)确定项目合同价;

      (3)编制成本计划,确定成本实施目标;

      (4)进行成本控制;

      (5)进行项目过程成本分析;

      (6)进行项目过程成本考核;

      (7)编制项目成本报告;

      (8)项目成本管理资料归档。

      三、施工成本控制的程序




      要做好成本的过程控制,必须制定规范化的过程控制程序。成本的过程控制中,有两类控制程序,一是管理行为控制程序,二是指标控制程序。管理行为控制程序是对成本全过程控制的基础,指标控制程序则是成本进行过程控制的重点。两个程序既相对独立又相互联系,既相互补充又相互制约。

      四、施工质量事故处理的一般程序

      (1)事故调查

      事故调查报告的内容:单位概况,事故基本情况,应急措施,有关数据资料,原因性质的初步判断,对事故处理的建议,事故涉及人员和主要责任者的情况。

      (2)事故的原因分析

      (3)制定事故处理的技术方案

      (4)事故处理

      (5)事故处理的鉴定验收

      (6)提交处理报告:其内容包括:事故调查的原始资料、测试的数据;事故原因分析和论证结果;事故处理的依据;事故处理的技术方案及措施;实施技术处理过程中有关的数据、记录、资料;检查验收记录;对事故相关责任者的处罚情况和事故处理的结论等。

      五、建设工程项目的总进度目标的论证的工作步骤(两分析,两编制,中间加个工作编码)

      (1)调查研究和收集资料;

      (2)项目结构分析;

      (3)进度计划系统的结构分析;

      (4)项目的工作编码;

      (5)编制各层进度计划;

      (6)协调各层进度计划的关系,编制总进度计划;

      (7)若所编制的总进度计划不符合项目的进度目标,则设法调整;

      (8)若经过多次调整,进度目标无法实现,则报告项目决策者。

      【方法类】

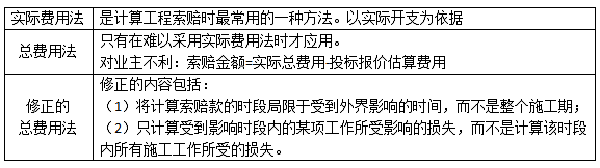

      一、索赔费用的计算方法




      二、施工成本计划的编制方法

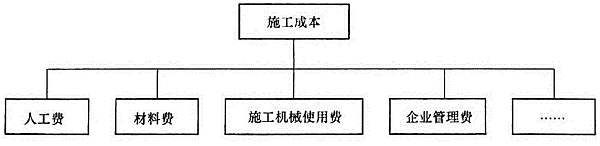

      (1)按施工成本组成编制

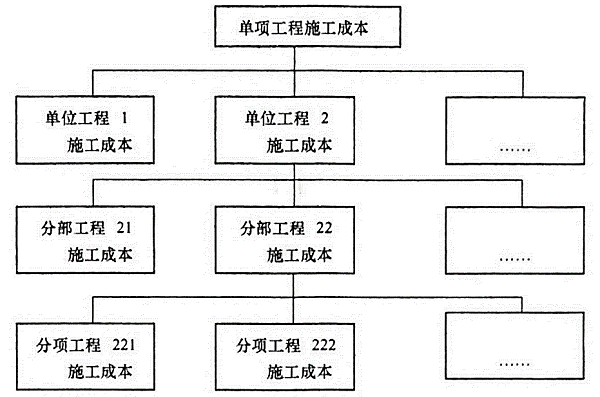

      (2)按项目组成编制




      在编制成本支出计划时,要在项目总的方面考虑总的预备费,也要在主要的分项工程中安排适当的不可预见费。

      (3)按工程进度编制

      一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的,但同时,也降低了项目按期竣工的保证率。

      三、成本核算的方法

      (1)表格核算法

      优点:简便易懂,方便操作,实用性较好。

      缺点:难以实现较为科学严密的审核制度,精度不高,覆盖面较小。

      (2)会计核算法

      优点:科学严密,人为控制的因素较小而且核算的覆盖面较大。

      缺点:对核算工作人员的专业水平和工作经验都要求较高。项目财务部门一般采用。

      (3)两种核算方法的综合使用

      用表格核算法进行工程项目施工各岗位成本的责任核算和控制。用会计核算法进行工程项目成本核算,两者互补,确保工程项目成本核算工作的开展。

      四、成本分析方法应遵循下列步骤:

      (1)选择成本分析方法。

      (2)收集成本信息。

      (3)进行成本数据处理。

      (4)分析成本形成原因。

      (5)确定成本结果。

      五、横道图进度计划的编制方法

      横道图用于小型项目或大型项目子项目上。

      横道图计划表中的进度线(横道)与时间坐标相对应,这种表达方式较直观,易看懂编制计划的意图。但是横道图进度计划法也存在一些问题,如:

      (1)工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚。

      (2)适用于手工编织计划。

      (3)没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键线路与时差。

      (4)计划调整只能通过手工方式进行,其工作量较大。

      (5)难以适应较大的进度计划系统。

      六、关键工作和关键线路的确定方法

      双代号:

      (1)关键工作

      网络计划中总时差最小的工作是关键工作。

      (2)关键线路

      自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间最长的线路为关键线路。网络图上的关键线路可用双线或粗线标注。

      单代号:

      (1)关键工作

      总时差最小的工作是关键工作。

      (2)关键线路

      从起点节点开始到终点节点均为关键工作,且所有工作的时间间隔为零的线路为关键线路。

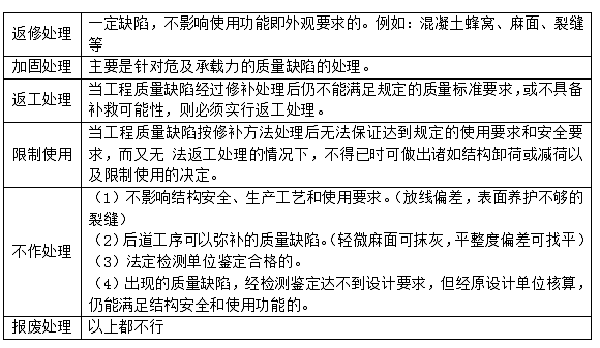

      七、施工质量缺陷和质量事故处理的基本方法




      八、工程量清单计价的方法

      1.使用国有资金投资的建设工程发承包,必须采用工程量清单计价。非国有资金投资的建设工程,宜采用工程量清单计价。

      2.工程量清单的计价的方法

      (一)分部分项工程量的确定:投标文件中——净量,结算时——实际工程量。

      (二)综合单价编制步骤:确定组合定额子目→计算定额子目工程量→测算人、材、机消耗量→确定人、材、机单价→计算清单项目的直接工程费→计算清单项目的管理费和利润→计算清单项目的综合单价。

      综合单价=(人+材+机+管理费+利润)/清单工程量。

      (四)措施项目清单计算(3种计价法适用情形)

      ①综合单价法:混凝土模板、脚手架、垂直运输;②参数法:夜间施工增加费、二次搬运费、冬雨期施工增加费;③分包法:室内空气污染测试。

      九、投标报价的编制方法

      1、投标报价的编制原则

      (1)投标报价由投标人自主确定,但必须执行《计价规范》的强制性规定。投标价应由投标人或受其委托具有相应资质的工程造价咨询人编制;

      (2)不得低于成本价;

      (3)必须按招标工程量清单填报价格;

      (4)投标报价要以招标文件中设定的承发包双方责任划分,作为设定投标报价费用项目和费用计算的基础。

      (5)报价应以施工方案、技术措施为基本条件;

      (6)报价计算方法要科学严谨,简明适用。

      2、投标报价的编制与审核

      1.在编制投标报价之前,先对清单工程量进行复核。3.项目特征是投标人确定综合单价最重要的依据。招投标过程中,项目特征与设计图纸不符以项目特征为准;施工过程中,施工图纸或设计变更与项目特征不一致,以实际项目特征为准。4.暂列金额应按照其他项目清单中列出的金额填写,不得变动。5.不能进行投标总价优惠。

      3.招标文件与中标人投标文件不一致的地方,以投标文件为准。

      十、施工成本控制的方法

      1、赢得值(重点)

      2、偏差分析的表达方法

      1.横道图法:具有形象、直观、一目了然等优点,它能够准确表达出费用的绝对偏差,而且能直观地表明偏差的严重性。但这种方法反映的信息量少,一般在项目的较高管理层应用。

      2.曲线法(识图要会)

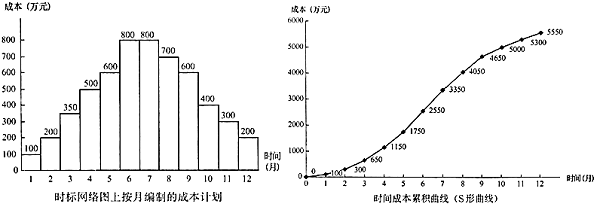

      3、在实际执行过程中,最理想的状态是即计划工作预算费用(BCWS)、已完工作预算费用(BCWP)、已完工作实际费用(ACWP)三条曲线靠得很近、平稳上升,表示项目按预定计划目标进行。如果三条曲线离散度不断增加,则可能出现较大的投资偏差。

      十一、施工进度计划的编制方法

      1、横道图进度计划的编制方法:

      优点:度线与时间坐标相对应,较直观,易看懂计划编制的意图。

      缺点:(1)工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚;

      (2)适用于手工编制计划;

      (3)没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差;

      (4)计划调整只能用手工方式进行,其工作量较大;

      (5)难以适应大的进度计划系统。

      2、双代号网络图的基本概念及绘图规则:箭线——工作:实箭线——实工作;虚箭线——虚工作。

      (1)节点(又称结点、事件):1)起点节点;2)中间节点;3)终点节点。

      (2)线路:网络图中从起始节点开始,沿箭头方向顺序通过一系列箭线与节点,最后达到终点节点的通路称为线路。在各条线路中,有一条或几条线路的总持续时间最长,称为关键线路,一般用双线或粗线标注。其他线路长度均小于关键线路,称为非关键线路。

      (3)网络计划的绘图规则:

      1)双代号网络图必须正确表达已定的逻辑关系。

      2)双代号网络图中,严禁出现循环回路。所谓循环回路是指从网络图中的某一个节点出发,顺着箭线方向又回到了原来出发点的线路。

      3)双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线。

      4)双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线。

      5)当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制(但应满足一项工作用一条箭线和相应的一对节点表示)。

      6)绘制网络图时,箭线不宜交叉。当交叉不可避免时,可用过桥法或指向法。

      7)双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点。

      8)一项工作应当只有唯一的一条箭线和相应的一对节点,且要求箭尾节点的编号小于其箭头节点的编号,即i

      相关推荐:

      2019年二级建造师看思维导图 备考不迷路

      全国2019年二级建造师准考证打印时间

      2019年二建万人模考免费试听

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    上千道典型习题
    仿真模拟卷3
    攻克薄弱点
    智能组卷练习
    价格¥99
    查看详情
    建筑刷题宝

    · 天天练

    · 历年金题

    · 全国联考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    折叠
