    2019二级建造师管理备考易混淆考点

    2019-05-20 16:33 来源:建设工程教育网
    打印
    字体:

      2019年二级建造师考试备考开始了,2019年二级建造师考试已经接近尾声了,为了帮助小伙伴们更好的备考2019年二级建造师考试,今天建设工程教育网特此为大家整理了2019二级建造师管理备考易混淆考点,希望对各位有所帮助。

      二级建造师《管理》易混淆知识点

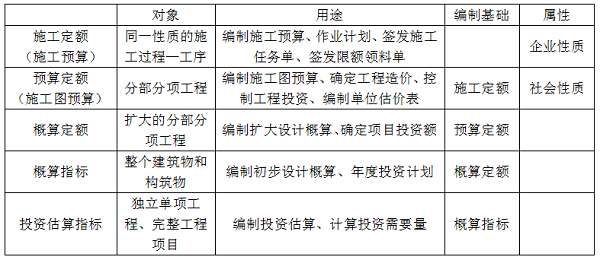

      一、建设工程定额按编制程序和用途分类

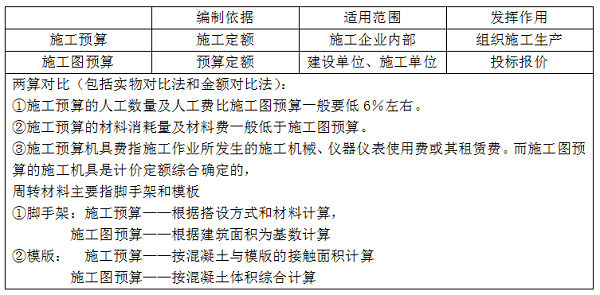

      二、施工图预算与施工预算的比较

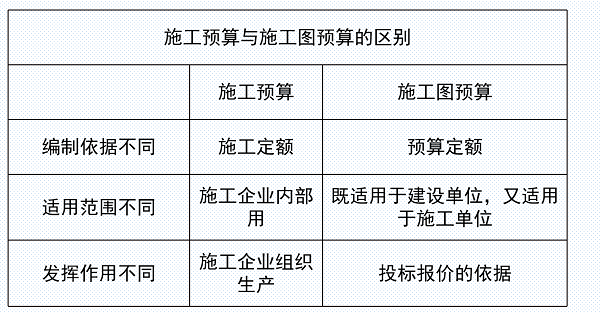

      三、施工图预算与施工预算的区别

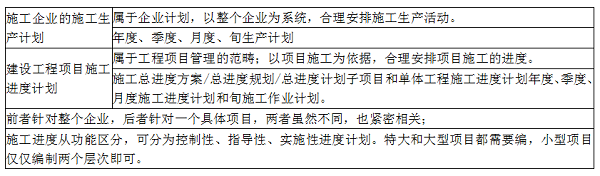

      四、施工方进度计划的类型

      五、工程质量事故分类

      六、职业健康安全生产事故的分类

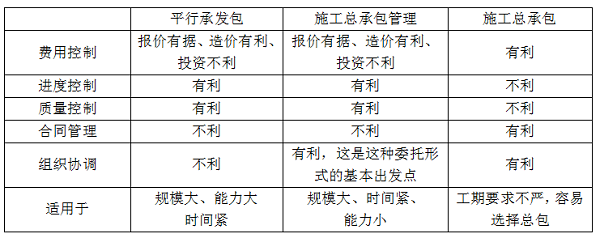

      七、平行发承包,施工总承包,施工总承包管理的特点

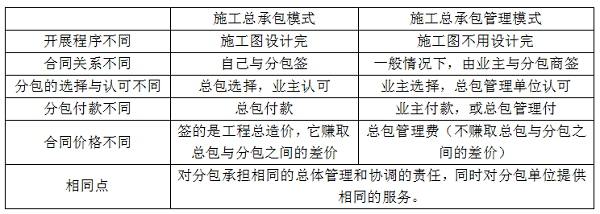

      八、施工总承包和施工总承包管理比较

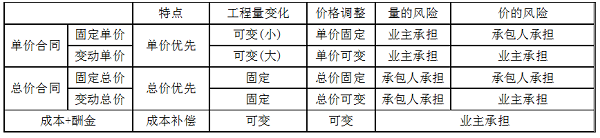

      九、三种合同的特点和适用(单价合同、总价合同、成本加酬金合同三种合同的特点)

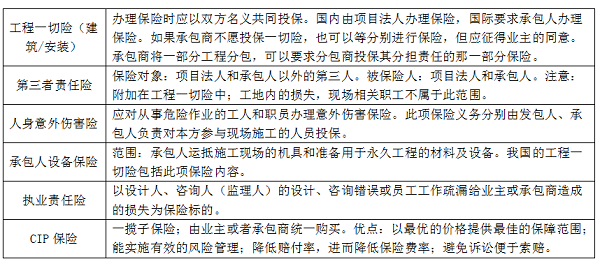

      十、工程保险种类

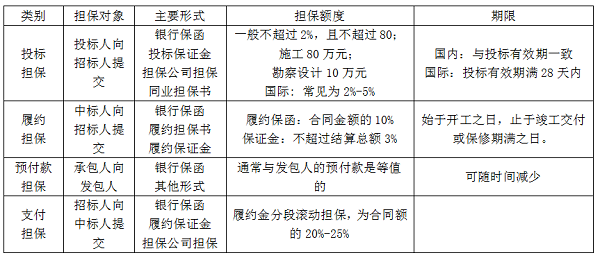

      十一、工程担保

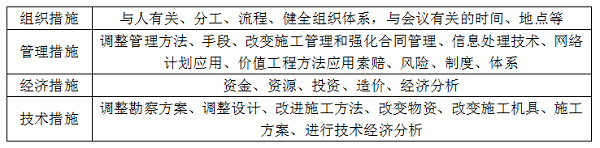

      十二、项目目标动态控制的纠偏措施

      十三、网络计划中工作的六个时间参数

      (1)最早开始时间(ESi-j),是指在各紧前工作全部完成后,工作i-j有可能开始的最早时刻。

      (2)最早完成时间(EFi-j),是指在各紧前工作全部完成工作i-j有可能完成的最早时刻。

      (3)最迟开始时间(LSi-j),是指在不影响整个任务按期完成的前提下,工作i-j必须开始的最迟时刻。

      (4)最迟完成时间(LFi-j),是指在不影响整个任务按期完成的前提下,工作i-j必须完成的最迟时刻。

      (5)总时差(TPi-j),是指在不影响总工期的前提下,工作i-j可以利用的机动时间。

      (6)自由时差(FFi-j),是指在不影响其紧后工作最早开始的前提下,工作i-j可以利用的机动时间。

      相关推荐:

      2019年二级建造师看思维导图 备考不迷路

      全国2019年二级建造师准考证打印时间

      2019年二建万人模考免费试听

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    上千道典型习题
    仿真模拟卷3
    攻克薄弱点
    智能组卷练习
    价格¥99
    查看详情
    建筑刷题宝

    · 天天练

    · 历年金题

    · 全国联考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
