24小时客服电话:010-82326699
  • 官方号
    微信公众号
    热门资讯,实时推送
    微信号:jianshe99zb
    官方视频号
    免费直播,订阅提醒
    微信扫码即可关注
    考试指导老师
    扫码了解并领取资料
    微信扫码即可添加
    官方抖音号
    分享更多建工日常
    抖音扫一扫关注
  • APP下载
    扫一扫,立即下载
    医学教育网APP下载

    开发者:江苏东大正保科技有限公司

    苹果版本:v8.4.3

    安卓版本:v8.4.3

    应用涉及权限:查看权限 >

    APP:隐私政策:查看政策 >

  • 当前位置:建设工程教育网 > 二级建造师考试 > 备考资料 > 复习资料

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

    2019-04-19 11:33 来源:
    打印
    字体:

      二级建造师建筑工程第十四讲施工进度管理:流水施工方法,对于二级建造师考试报考热度上升,小伙伴们是怎么看的,热度上升这全是因为二级建造师考试的证书的含金率。今天,建设工程教育网为大家整理了二级建造师建筑工程第十四讲施工进度管理:流水施工方法,希望能助各位考生一臂之力。

    2019二建抢分 扫码打卡

      第十四讲 建筑工程施工进度管理

      目 录

      01 流水施工方法在建筑工程中的应用

      02 网络计划方法在建筑工程中的应用

      03 施工进度计划的检查与调整

      04 参数法及应用

      05 施工进度计划编制

      06 其它知识点

      01 流水施工方法在建筑工程中的应用

      一、流水施工横道图及基本概念

      案例1

      背景:

      项目经理接受了装饰公司任命,负责某二室一厅住宅装修工程施工任务的组织实施。施工任务包括主卧和次卧木地板装修。开工前,编制的流水施工计划进度横道图如下:

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      问题:

      1.根据流水施工计划进度横道图,说明a、b专业队在主卧房间和次卧房间作业开始时间、结束时间、持续时间?

      分析与答案:

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      案例2

      背景:

      项目经理接受了装饰公司任命,负责某二室一厅住宅装修工程施工任务的组织实施。施工任务包括主卧和次卧木地板装修。开工前,编制的流水施工计划进度横道图如下:

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      问题:

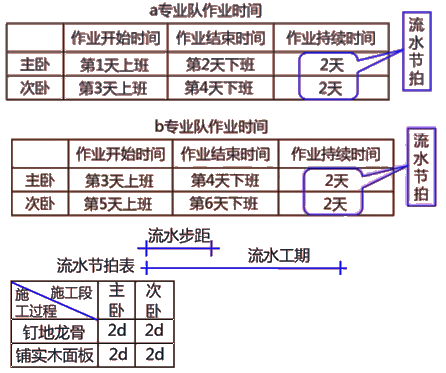

      1.根据流水施工计划进度横道图,说明a、b专业队在主卧房间和次卧房间作业开始时间、结束时间、持续时间?

      a专业队作业时间

    作业开始时间
    作业结束时间
    作业持续时行
    主卧
    第1天上班
    第4天下班
    4天
    次卧
    第5天上班
    第10天下班
    6天

      b专业队作业时间

    作业开始时间
    作业结束时间
    作业持续时行
    主卧
    第9天上班
    第10天下班
    2天
    次卧
    第11天上班
    第14天下班
    4天

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      二、流水施工组织形式及判断

      案例1

      背景:

      项目经理决定:

      (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

      (2)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

      (3)施工区域划分成两个施工段(主卧、次卧),默认各专业队施工空间顺序为:主卧→次卧。

      (4)专业队流水节拍均为4天。

      (5)组织等节奏流水施工。

      问题:

      1.除了等节奏流水施工组织形式外,还有哪些流水施工组织形式?

      分析与答案:

      流水施工的组织形式

      (1)等节奏流水施工

      (2)异节奏流水施工(其特例为成倍节拍流水施工)

      (3)无节奏流水施工

      等节奏流水施工横道图

      异节奏流水施工横道图

      无节奏流水施工横道图

      案例2

      背景:

      项目经理决定:

      (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

      (2)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

      (3)施工区域划分成两个施工段(主卧、次卧),默认各专业队施工空间顺序为:主卧→次卧。

      (4)专业队流水节拍见表:

      流水节拍表(单位:天)

    主卧
    次卧
    钉地龙骨
    4
    4
    铺实木面板
    4
    4

      (5)组织等节奏流水施工。

      (6)由编制人员绘制等节奏流水施工进度计划横道图。

      问题:

      1.根据流水节拍表判断,本施工任务是否可以组织等节奏流水施工?

      分析与答案:

      可以

      专业队在施工段上作业所需时间称为流水节拍(t)

      当流水节拍表中所有流水节拍全等时可以组织等节奏流水施工

      案例3

      背景:

      项目经理决定:

      (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

      (2)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

      (3)施工区域划分成两个施工段(主卧、次卧),默认各专业队施工空间顺序为:主卧→次卧。

      (4)专业队流水节拍见表:

      流水节拍表(单位:天)

    主卧
    次卧
    钉地龙骨
    4
    4
    铺实木面板
    4
    1

      (5)组织无节奏流水施工。

      (6)由编制人员绘制无节奏流水施工进度计划横道图。

      问题:

      1.根据流水节拍表判断,本施工任务是否可以组织无节奏流水施工?

      可以

      当流水节拍表中所有流水节拍不全等时可以组织无节奏流水施工

      案例4

      背景:

      项目经理决定:

      (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

      (2)确定了钉地龙骨施工专业队,确定了铺实木面板施工专业队;

      (3)施工区域划分成两个施工段(主卧、次卧),默认各专业队施工空间顺序为:主卧→次卧。

      (4)专业队流水节拍见表:

      流水节拍表(单位:天)

    主卧
    次卧
    钉地龙骨
    2
    2
    铺实木面板
    4
    4

      (5)组织流水施工。

      (6)由编制人员绘制流水施工进度计划横道图。

      问题:

      1.根据流水节拍表判断,本施工任务可以组织什么流水施工?

      分析与答案:

      异节奏

      当流水节拍表中同一施工过程流水节拍相等,不同施工过程流水节拍不等但成倍数时可以组织异节奏流水施工

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      三、流水步距判断或计算

      案例1

      背景:

      项目经理决定:

      (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

      (2)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

      (3)施工区域划分成两个施工段(主卧、次卧),默认各专业队施工空间顺序为:主卧→次卧。

      (4)专业队流水节拍见表:

      流水节拍表(单位:天)

    主卧
    次卧
    钉地龙骨
    4
    4
    铺实木面板
    4
    4

      (5)组织等节奏流水施工。

      (6)由编制人员绘制等节奏流水施工进度计划横道图。

      问题:

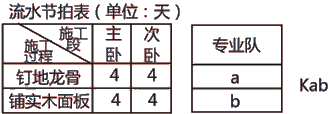

      1.根据流水节拍表判断,a,b两个专业队进场最小时间差(流水步距)?

      分析与答案:

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      当组织等节奏流水施工时

      a,b两个专业队进场最小时间差=流水节拍=4天

      流水步距=流水节拍=4天

      Kab=4天

      案例2

      背景:

      项目经理决定:

      (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

      (2)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

      (3)施工区域划分成两个施工段(主卧、次卧),默认各专业队施工空间顺序为:主卧→次卧。

      (4)专业队流水节拍见表:

      流水节拍表(单位:天)

    主卧
    次卧
    钉地龙骨
    3
    1
    铺实木面板
    1
    4
      (5)组织无节奏流水施工。

      (6)由编制人员绘制无节奏流水施工进度计划横道图。

      问题:

      1.根据流水节拍表判断,a,b两个专业队进场最小时间差(流水步距)?

      分析与答案:

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      采用取大差法计算流水步距

      累加数列错位相减取大差法

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      案例3

      背景:

      项目经理决定:

      (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成四个施工过程:钉地龙骨、铺实木面板;打磨;油漆。

      (2)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;指定c专业队负责打磨施工,指定d专业队负责油漆施工;

      (3)施工区域划分成两个施工段(主卧、次卧),默认各专业队施工空间顺序为:主卧→次卧。

      (4)专业队流水节拍见表:

      流水节拍表(单位:天)

    主卧
    次卧
    钉地龙骨
    4
    4
    铺实木面板
    4
    4
    打磨
    4
    4
    油漆
    4
    4

      (5)组织等节奏流水施工。

      问题:

      1.根据流水节拍表判断各个专业队进场最小时间差(流水步距)?流水节拍表(单位:天)

      分析与答案:

      流水节拍表(单位:天)

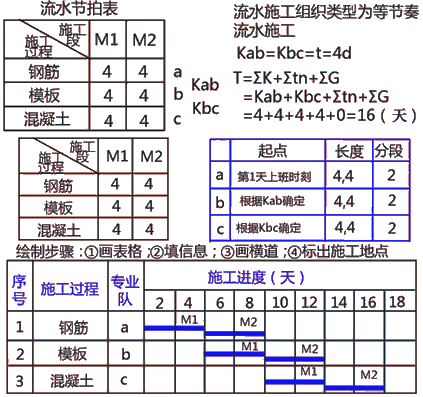

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      Kbc=t=4天

      Kcd=t=4天

      案例4

      背景:

      项目经理决定:

      (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

      (2)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

      (3)施工区域划分成两个施工段(主卧、次卧),默认各专业队施工空间顺序为:主卧→次卧。

      (4)专业队流水节拍见表:

      流水节拍表(单位:天)

    主卧
    次卧
    钉地龙骨
    2
    4
    铺实木面板
    4
    4

      (5)按照无节奏流水组织施工。

      (6)由编制人员绘制无节奏流水施工进度计划横道图。

      问题:

      1.根据流水节拍表判断,a,b两个专业队进场最小时间差(流水步距)?

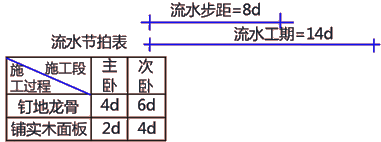

      分析与答案:

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      当组织无节奏流水施工时:

      采用取大差法计算流水步距

      累加数列错位相减取大差法

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      四、流水工期计算公式

      案例1

      背景:

      项目经理决定:

      (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成四个施工过程:钉地龙骨、铺实木面板;打磨;油漆。

      (2)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;指定c专业队负责打磨施工,指定d专业队

      负责油漆施工;

      (3)施工区域划分成两个施工段(主卧、次卧),默认各专业队施工空间顺序为:主卧→次卧。

      (4)专业队流水节拍见表:且各个施工过程之间无时间间隙。

      流水节拍表(单位:天)

    主卧
    次卧
    钉地龙骨
    4
    4
    铺实木面板
    4
    4
    打磨
    4
    4
    油漆
    4
    4

      (5)组织等节奏流水施工。

      问题:

      1.计算流水工期

      分析与答案:

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      Kab=4

      Kbc=4

      Kcd=4

      T=∑K+∑tn+∑G

      =Kab+Kbc+Kcd+∑tn+∑G

      =4+4+4+∑tn+∑G

      =4+4+4+4+4+∑G

      =4+4+4+4+4+0

      =20(天)

      案例2

      背景:

      项目经理决定:

      (1)把某三室一厅住宅中的主卧、次卧1、次卧2木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

      (2)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

      (3)施工区域划分成三个施工段(主卧、次卧1、次卧2 ),默认各专业队施工空间顺序为:主卧→次卧1→次卧2 。

      (4)专业队流水节拍见表:且各个施工过程之间无时间间隙。

      流水节拍表(单位:天)

    主卧
    次卧1
    次卧2
    钉地龙骨
    2
    4
    3
    铺实木面板
    1
    4
    1

      (5)组织无节奏流水施工。

      问题:

      1.计算流水工期

      流水节拍表(单位:天)

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      Kab=5天

      T=∑K+∑t+∑G

      =Kab+∑t+∑G

      =Kab+1+4+1+∑G

      =Kab+1+4+1+0

      =5+1+4+1+0

      =11(天)

      案例3

      背景:

      项目经理决定:

      (1)把一层楼30根现浇钢筋混凝土框架柱施工任务划分成三个施工过程:绑扎钢筋、立模板、浇筑混凝土;

      (2)指定a专业队负责绑扎钢筋施工,指定b专业队负责立模板施工;指定c专业队负责浇筑混凝土施工;

      (3)每10根框架柱为一个施工段,共划分成三个施工段,默认各专业队施工空间顺序为:Ⅰ→Ⅱ→Ⅲ。

      (4)专业队流水节拍见表:立模板过程完成后监理工程师隐蔽工程验收需要1天。

      流水节拍表(单位:天)

    绑扎钢筋
    2
    2
    2
    立模板
    4
    4
    4
    浇筑混凝土
    1
    1
    1

      (5)按照无节奏流水组织施工。

      问题:

      1.计算流水工期

      分析与答案:

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      Kab=2天

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      Kbc=10天

      T=∑K+∑t+∑G

      =Kab+Kbc+∑t+∑G

      =Kab+Kbc+1+1+1+∑G

      =Kab+Kbc+1+1+1+1

      =2+10+1+1+1+1

      =16(天)

      案例4

      背景:

      (2011年试题节选)建设单位和施工单位签订了施工承包合同,合同工期140天。施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:(时间单位:天)

    A
    B
    C
    D
    12
    18
    25
    12
    12
    20
    25
    13
    19
    18
    20
    15
    13
    22
    22
    14

      问题:

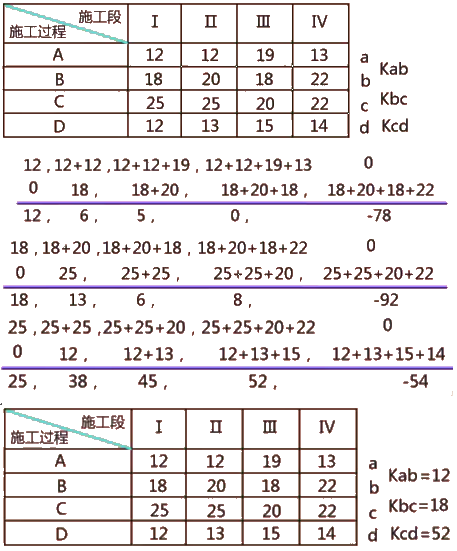

      1.列式计算A、B、C、D、四个施工过程之间的流水步距分别是多少天?

      2.列式计算流水施工的计划工期是多少天?能否满足合同工期的要求?

      分析与答案

      1.列式计算A、B、C、D、四个施工过程之间的流水步距分别是多少天?

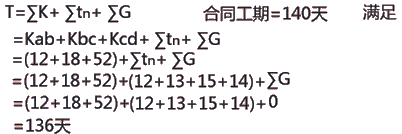

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      2.列式计算流水施工的计划工期是多少天?能否满足合同工期的要求?

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      五、流水施工参数

      案例1

      背景:

      项目经理决定:

      1,某二室一厅住宅装修工程施工任务被划分成两个施工过程:钉地龙骨、铺木地板;

      2,指定a专业队负责钉地龙骨施工,指定b专业队负责铺木地板施工;

      3,施工区域划分成两个施工段(主卧、次卧);

      4,专业队流水节拍为4天;

      5,流水步距为4天,组织流水施工。

      6,流水工期为12天。

      问题:

      1.流水施工参数包括哪些?

      分析与答案:

      1.流水施工参数包括哪些?

      (1)工艺参数,指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。

      (2)空间参数,指组织流水施工时,表达流水施工在空间布置上划分的个数,可以是施工区(段),也可以是多层的施工层数,数目一般用M表示。

      (3)时间参数,指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍t、流水步距K和流水施工工期T三个方面。

      六、流水施工横道图绘制

      案例1

      背景:

      项目经理决定:

      (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

      (2)施工区域划分成两个施工段(主卧、次卧),默认各专业队施工空间顺序为:主卧→次卧。

      (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

      (4)专业队流水节拍见表:

      流水节拍表(单位:天)

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法
    主卧
    次卧
    钉地龙骨
    2
    2
    铺实木面板
    2
    2

      (5)组织等节奏流水施工。

      (6)由编制人员绘制等节奏流水施工进度计划横道图。

      问题:

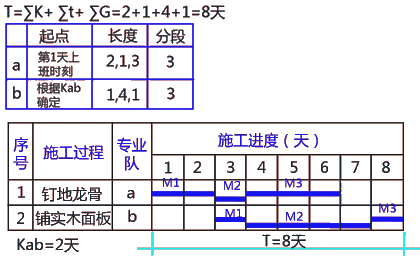

      1.绘制等节奏流水施工进度计划横道图。

    起点
    长度
    分段
    a
    第1天上班时刻
    2,2
    2
    b
    根据Kab确定
    2,2

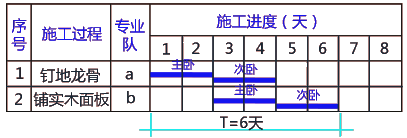

    2

      绘制步骤:①画表格②填信息;③画横道;④标出施工地点

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      T=∑K+∑t+∑G=2+2+2+0=6天

      案例2

      背景:

      项目经理决定:

      (1)把某三室一厅住宅中的主卧、次卧1、次卧2木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

      (2)施工区域划分成三个施工段(M1-主卧、M2-次卧1、M3-次卧2),默认各专业队施工空间顺序为:M1→M2→M3

      (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

      (4)专业队流水节拍见表:且各个施工过程之间无时间间隙。

      流水节拍表(单位:天)

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法
    M1
    M2
    M3
    钉地龙骨
    2
    1
    3
    铺实木面板
    1
    4
    1

      (5)组织无节奏流水施工。

      问题:

      1.流水步距是多少?

      2.绘制无节奏流水施工横道图。

      分析与答案:

      1.流水步距是多少?

      流水节拍表(单位:天)

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

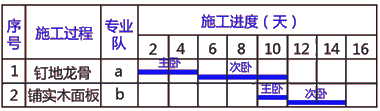

      Kab=?

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      Kab=2天

      2.绘制无节奏流水施工横道图。

      绘制步骤:

      ①画表格;②填信息;③画横道;④标出施工地点

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      案例3

      背景:

      项目经理决定:

      (1)把一层楼30根现浇钢筋混凝土框架柱施工任务划分成三个施工过程:绑扎钢筋、立模板、浇筑混凝土;

      (2)每10根框架柱为一个施工段,共划分成三个施工段,默认各专业队施工空间顺序为:Ⅰ→Ⅱ→Ⅲ。

      (3)指定a专业队负责绑扎钢筋施工,指定b专业队负责立模板施工;指定c专业队负责浇筑混凝土施工;

      (4)专业队流水节拍见表:

      立模板过程完成后监理工程师隐蔽工程验收需要1天。

      流水节拍表(单位:天)

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法
    绑扎钢筋
    1
    1
    1
    立模板
    2
    2
    2
    浇筑混凝土
    1
    1
    1

      (5)按照无节奏流水组织施工。

      问题:

      1.计算流水步距

      2.绘制无节奏流水施工横道图。

      分析与答案:

      1.

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      Kab=?

      Kbc=?

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      Kab=1天

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      Kbc=4天

      2.绘制无节奏流水施工横道图。

      绘制步骤:

      ①画表格;②填信息;③画横道;④标出施工地点

    起点
    长度
    分段
    a
    第1天上班时刻
    1,1,1
    3
    b
    根据Kab确定
    2,2,2
    3
    c
    根据Kbc+G确定
    1,1,1
    3

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      案例4

      背景:

      某工程包括三个结构形式与建造规模完全一样的单体建筑,施工过程共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。根据施工工艺要求,地上结构施工完毕后,需要等待2周后才能进行二次砌筑。

      项目部决定将每个单体建筑作为一个施工段,每个施工过程由一个专业队负责施工,组织无节奏流水施工。

      流水节拍表如下:

    施工过程编号
    施工过程
    流水节拍(周)
    土方开挖
    2
    基础施工
    2
    地上结构
    6
    二次砌筑
    4
    装饰装修
    4

      问题:

      1.流水步距有几个,并计算流水步距。

      2.计算流水工期。

      分析与答案:

      1.流水节拍表:

    施工过程编号
    施工过程
    流水节拍(周)
    土方开挖
    2
    基础施工
    3
    地上结构
    6
    二次砌筑
    4
    装饰装修
    4

      (标准)流水节拍表

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法
    M1
    M2
    M3
    土方开挖
    2
    2
    2
    基础施工
    2
    2
    2
    地上结构
    6
    6
    6
    二次砌筑
    4
    4
    4
    装饰装修
    4
    4
    4

      2.(标准)流水节拍表

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      Kab=2(周)

      Kbc=2(周)

      Kcd=10(周)

      Kde=4(周)

      流水步距有4个

      Kab=2(周)

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      2.T=∑K+∑tn+∑G=Kab+Kbc+Kcd+Kde+∑tn+∑G=2+2+10+4+4+4+4+2=32(周)

      案例4

      背景:

      (2012年10月份试题节选)办公楼工程施工过程中发生了下列事件:

      事件一:项目经理部将底板划分为二个流水施工段组织流水施工,并将钢筋、模板、混凝土浇筑施工分别组织专业班组作业,流水节拍和流水步距均为4天。

      问题:

      1.事件一中

      (1)底板施工为何种流水施工组织类型?

      (2)计算底板施工工期。

      (3)画出底板工程施工进度横道图。

      分析与答案:

      1.流水施工组织类型为等节奏流水施工

    二级建造师建筑工程第十四讲施工进度管理:流水施工方法

      2019年二级建造师考试即将在5月25、26日举行,网校2019年辅导课程结合多年成功辅导经验,及二级建造师考试命题规律、重点、难点,融入先进的教学理念,全力助您直达!【精品提升班】 【双师面授护航班】。

      相关推荐:

      2019年二级建造师看思维导图 备考不迷路

      全国2019年二级建造师准考证打印时间

      2019年二级建造师《工程法规》数字考点汇总!请查收

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    上千道典型习题
    仿真模拟卷3
    攻克薄弱点
    智能组卷练习
    价格¥99
    查看详情
    建筑刷题宝

    · 天天练

    · 历年金题

    · 全国联考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
