二级建造师水利项目施工知识点43:建设项目风险管理和安全事故
二级建造师水利项目施工知识点43:建设项目风险管理和安全事故,在二级建造师考试备考中有很多的考生对考点、知识点苦恼不堪。其实没有必要这样,我们只要对这些知识点多加注意,而且对考点、知识点做好筛选和提炼,有的放矢地去学习,备考效率就会有所提高。今天就为大家梳理了二级建造师水利项目施工知识点43:建设项目风险管理和安全事故,希望对你有所帮助。
现在购课,送二建精华考点一本通和思维导图
知识点43:建设项目风险管理和安全事故应急管理
【考频指数】★★★★
【考点精讲】
一、项目风险管理
1.水利水电工程建设风险分为以下五类:(1)人员伤亡风险;(2)经济损失风险;(3)工期延误风险;(4)环境影响风险;(5)社会影响风险。
2.风险处置方法的采用应符合以下原则:
(1)损失大、概率大的灾难性风险,应采取风险规避;
(2)损失小、概率大的风险,宜采取风险缓解;
(3)损失大、概率小的风险,宜采用保险或合同条款将责任进行风险转移;
(4)损失小、概率小的风险,宜采用风险自留;
(5)有利于工程项目目标的风险,宜采用风险利用。
二、水利生产安全事故应急预案
1.按照不同的责任主体,国家突发公共事件应急预案体系设计为国家总体应急预案、专项应急预案、部门应急预案、地方应急预案、企事业单位应急预案五个层次。
2.应急工作应当遵循“以人为本,安全第一;属地为主,部门协调;分工负责,协同应对;专业指导,技术支撑;预防为主,平战结合”的原则。

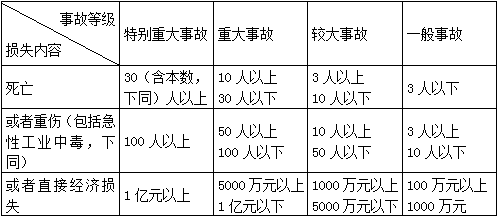

3.生产安全事故分为特别重大事故、重大事故、较大事故和一般事故4个等级。
4.较大涉险事故,是指发生涉险10人以上,或者造成3人以上被困或下落不明,或者需要紧急疏散500人以上,或者危及重要场所和设施(电站、重要水利设施、危化品库、油气田和车站、码头、港口、机场及其他人员密集场所)的事故。
5.预警管理包括:发布预警(预警信息由地方人民政府按照有关规定发布)、预警行动、预警终止(当险情得到有效控制后,由预警信息发布单位宣布解除预警)
6.事故报告方式分快报(快报可采用电话、手机短信、微信、电子邮件等多种方式,但须通过电话确认)和书面报告。
7.快报内容:事故发生单位名称、地址、负责人姓名和联系方式,发生时间、具体地点,已经造成的伤亡、失踪、失联人数和损失情况,可视情况附现场照片等信息资料。
8.报告程序和时限
(1)水利部直属单位(工程)或地方水利工程发生重特大事故,各单位应力争20分钟内快报、40分钟内书面报告水利部;水利部在接到事故报告后30分钟内快报、1小时内书面报告国务院总值班室。
(2)水利部直属单位(工程)发生较大生产安全事故和有人员死亡的一般生产安全事故、地方水利工程发生较大生产安全事故,应在事故发生1小时内快报、2小时内书面报告至安全监督司。
(3)接到国务院总值班室要求核报的信息,电话反馈时间不得超过30分钟,要求报送书面信息的,反馈时间不得超过1小时。
(4)各单位接到水利部要求核报的信息,应通过各种渠道迅速核实,按照时限要求反馈相关情况。原则上,电话反馈时间不得超过20分钟,要求报送书面信息的,反馈时间不得超过40分钟。
9.生产安全事故应急响应
(1)应急响应分级。应急响应设定为一级、二级、三级三个等级。
(2)应急响应流程。启动响应;成立应急指挥部;会商研究部署;派遣现场工作组;跟踪事态进展;调配应急资源(应急专家、专业救援队伍和有关物资、器材);及时发布信息;配合政府或有关部门开展工作;其他应急工作(配合有关单位或部门做好技术甄别工作等);响应终止。
10.保障措施:信息与通信保障;人力资源保障;应急经费保障;物资与装备保障。
三、水利工程建设重大事故隐患排查与治理
1.对于判定的重大事故隐患,要做到整改责任、资金、措施、时限和应急预案“五落实”。
2.水利工程生产安全重大事故隐患判定分为直接判定法和综合判定法,应先采用直接判定法,不能用直接判定法的,采用综合判定法判定。
3.直接判定:符合表中的任何一条要素的,可判定为重大事故隐患。
4.综合判定基础条件:
(1)安全管理制度、安全操作规程和应急预案不健全。
(2)未按规定组织开展安全检查和隐患排查治理。
(3)安全教育和培训不到位或相关岗位人员未持证上岗。
【经典例题】
1.某水利工程发生生产安全事故,造成40人重伤,则该事故属于( )级事故。
A.一般事故
B.较大事故
C.重大事故
D.特别重大事故
【答案】B
【解析】本题考查的是水利工程建设项目风险管理和安全事故应急管理。
2.根据《大中型水电工程建设风险管理规范》GB/T50927-2013,对于损失小、概率大的风险,宜采用( )。
A.风险规避
B.风险缓解
C.风险转移
D.风险自留
【答案】B
【解析】本题考查的是水利工程建设项目风险管理和安全事故应急管理。风险控制应采取经济、可行、积极的处置措施,具体风险处置方法有:风险规避、风险缓解、风险转移、风险自留、风险利用等方法。处置方法的采用应符合以下原则:(1)损失大、概率大的灾难性风险,应采取风险规避;(2)损失小、概率大的风险,宜采取风险缓解;(3)损失大、概率小的风险,宜采用保险或合同条款将责任进行风险转移;(4)损失小、概率小的风险,宜采用风险自留;(5)有利于工程项目目标的风险,宜采用风险利用。
3.水利工程发生特别重大、重大、较大事故的,县级以上水行政主管部门接到报告后,在逐级上报的同时,应当在1小时内电话快报( ),随后补报事故文字报告。
A.省级水行政主管部门和水利部
B.水利部
C.省级水行政主管部门
D.流域机构
【答案】A
【解析】本题考查的是水利工程建设项目风险管理和安全事故应急管理。发生人员死亡的一般事故的,县级以上水行政主管部门接到报告后,在逐级上报的同时,应当在1小时内电话快报省级水行政主管部门,随后补报事故文字报告。省级水行政主管部门接到报告后,应当在1小时内电话快报水利部,随后补报事故文字报告。发生特别重大、重大、较大事故的,县级以上水行政主管部门接到报告后,在逐级上报的同时,应当在1小时内电话快报省级水行政主管部门和水利部,随后补报事故文字报告。
2019年二级建造师考试即将在5月25、26日举行,网校2019年辅导课程结合多年成功辅导经验,及二级建造师考试命题规律、重点、难点,融入先进的教学理念,全力助您直达!【精品提升班】 【双师面授护航班】。
相关推荐:
报考指南
大纲 / 教材
2024年9月
报 名 时 间
预计2025年2月
准考证打印
考前10天至一周内
考 试 时 间
预计2025年6月初
考 试 成 绩
考后2个月起陆续公布
合格证领取
查分后2-3个月陆续发布
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
