二级建造师水利水电工程模拟试题(二)参考答案及详细解析
对于二级建造师考试报考热度上升,小伙伴们是怎么看的,热度上升这全是因为二级建造师考试的证书的含金率。今天,建设工程教育网为大家整理了二级建造师水利水电工程模拟试题(二)参考答案及详细解析,希望能助各位考生一臂之力。
现在购课,送二建精华考点一本通和思维导图
模拟试题(二)参考答案及详细解析
一、单项选择题
1.【答案】C

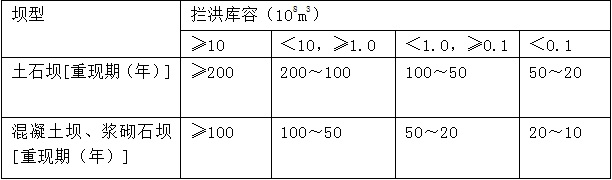

【解析】本题考查的是水工大坝施工期洪水标准。
?
2.【答案】B
【解析】本题考查的是水泵的分类及性能。水泵铭牌上所标出的扬程是这台泵的设计扬程,即相应于通过设计流量时的扬程,又称额定扬程。
3.【答案】C
【解析】本题考查的是橡胶坝的组成及作用。中墩的作用主要是分隔坝段,安放溢流管道,支承枕式坝两端堵头。
4.【答案】A
【解析】本题考查的是水利水电工程地质问题分析。选项B、C、D均为井点降水,而井点降水适用于渗透系数小的地基。对于渗透系数大、地下水丰富的软土地基,人工降低地下水位宜采用管井法。
5.【答案】A
【解析】本题考查的是土石坝、堤防填筑施工。黏性土料含水量偏低,主要应在料场加水,若需在坝面加水,应力求“少、勤、匀”,以保证压实效果。对非黏性土料,为防止运输过程脱水过量,加水工作主要在坝面进行。
6.【答案】D
【解析】本题考查的是爆破技术。浅孔爆破法能均匀破碎介质,不需要复杂的钻孔设备,操作简单,可适应各种地形条件,而且便于控制开挖面的形状和规格。但是,浅孔爆破法钻孔工作量大,每个炮孔爆下的方量不大,因此生产率较低。
7.【答案】A
【解析】本题考查的是水利水电工程施工放样。地形图比例尺分为三类:1:500、1:1000、1:2000(以上为水工设计需要)、1:5000、1:10000(以上工程布置及地质勘探需要)为大比例尺;1:10000、1:25000(以上为计算水库库容需要)、1:50000、1:100000(以上为流域规划需要)为中比例尺;1:250000、1:500000、1:1000000为小比例尺。
8.【答案】C
【解析】本题考查的是土料压实标准。非粘性土的控制指标是相对密度,然而在现场施工时,很难测得相对密度,因此应以干密度作为设计控制指标。
9.【答案】A

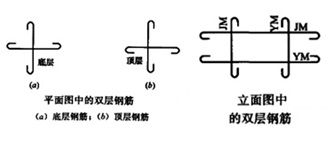

【解析】本题考查的是钢筋配料。
10.【答案】A
【解析】本题考查的是现场临时变压器安装和施工照明。金属容器内照明电压上限为12V。
11.【答案】D
【解析】本题考查的是水利工程建设稽察、决算与审计的内容。稽察工作由派出的稽察组具体承担现场稽察任务,稽察组由稽察特派员或组长、稽察专家和特派员助理等稽察人员组成。
12.【答案】B
【解析】本题考查的是水利水电工程施工定额。零星材料费,以人工费机械费之和为计算基数。
13.【答案】C
【解析】本题考查的是项目划分的原则。分部工程指:在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成单位工程的部分。对单位工程安全性、使用功能或效益起决定性作用的分部工程称为主要分部工程。
14.【答案】A
【解析】本题考查的是承包单位分包管理职责。承包人未设立现场管理机构的情形属于转包。
15.【答案】A
【解析】本题考查的是施工质量事故分类与施工质量事故处理的要求。较大质量事故,由项目法人负责组织有关单位制定处理方案,经上级主管部门审定后实施,报省级水行政主管部门或流域备案。
16.【答案】A
【解析】本题考查的是工程结算。根据《住房城乡建设部、财政部关于印发建设工程质量保证金管理办法的通知》(建质[2017]138号),工程质量保证金的预留比例上限不得高于工程价款结算总额的3%。
17.【答案】A
【解析】本题考查的是施工质量监督。质量监督机构对堤防加固工程进行质量监督的方式应以抽查为主。
18.【答案】C
【解析】本题考查的是水工程实施保护的规定。禁止性规定如《水法》37条规定:禁止江河、湖泊、水库、运河、渠道内弃置堆放阻碍行洪的物体和种植阻碍行洪的林木及高杆作物。
19.【答案】A
【解析】本题考查的是劳动安全与工业卫生的内容。选项A,宿舍、办公室、休息室内严禁存放易燃易爆物品,未经许可不得使用电炉。
20.【答案】B
【解析】本题考查的是水力发电工程验收的要求。水电工程验收实行分级和分类验收制度。工程蓄水验收、枢纽工程专项验收和工程竣工验收由省级人民政府能源主管部门负责。
二、多项选择题
21.【答案】ABE
【解析】本题考查的是常用测量仪器及其作用。水准仪由望远镜、水准器(包括管水准器、圆水准器)及基座三个主要部分组成。
22.【答案】AC
【解析】本题考查的是土石坝的构造及作用。坝体排水的作用是降低坝体浸润线及孔隙水压力,防止坝坡土冻胀破坏。在排水设施与坝体、土基接合处,都应设置反滤层,其中贴坡排水和棱体排水最常用。
23.【答案】BDE
【解析】本题考查的是混凝土骨料的分类和质量要求。反映水泥混凝土质量的主要技术指标包括和易性、强度、变形、耐久性。
24.【答案】CDE
【解析】本题考查的是河道湖泊上建设工程设施的防洪要求。防洪区是指洪水泛滥可能淹及的地区,分为洪泛区、蓄滞洪区和防洪保护区。
25.【答案】BDE
【解析】本题考查的是施工单位管理人员安全生产考核。能力考核是对申请人与所从事水利水电工程活动相应的文化程度、工作经历、业绩等的审核。
26.【答案】ABC
【解析】本题考查的是项目法人质量管理的内容。水利工程建设总体质量工作目标是,到2020年,水利工程质量水平全面提升,国家重点水利工程质量达到国际先进水平,人民群众对水利工程质量满意度显著提高。
27.【答案】BDE
【解析】本题考查水利水电工程机电设备的种类。水轮机按水流能量的转换特征分为反击式和冲击式。反击式水轮机按转轮区内水流相对于主轴流动方向的不同分为混流式、轴流式、斜流式和贯流式。冲击式水轮机按射流冲击转轮的方向不同分为水斗式、斜击式和双击式。
28.【答案】ABCE
【解析】本题考查的是导流标准。导流建筑级别根据其保护对象、失事后果、使用年限和导流建筑物规模等指标划分3~5级。
29.【答案】BD
【解析】本题考查的是钢筋的主要力学性能。反映钢筋塑性性能的基本指标是伸长率和冷弯性能。
30.【答案】BDE
【解析】本题考查的是水利工程竣工验收的要求。在施工单位递交了工程质量保修书、完成施工场地清理以及提交有关竣工资料后,项目法人应在30个工作日内向施工单位颁发经单位法定代表人签字的合同工程完工证书。
三、案例分析
【案例一】
【参考答案】1.计划工期为36天;
关键线路为:C→D→F→H→Q→J→M→N;
L(⑧→⑩)实线代表L工作的持续时间为5天,波浪线长度代表L工作具有11天的自由时差。
2.D工作完成5天的工作量,延误3天,影响工期3天;
E工作完成4天的工作量,延误5天,不影响工期;
G工作完成5天的工作量,延误4天,不影响工期。
3.事件2责任方为承包人,K工作延误5天,不影响计划工期。
4.根据增加费用最小的原则,首先选择J工作(或钢筋安装),压缩2天(或工作时间从9天调整为7天);其次选择M工作(或预埋件安装),压缩1天(或工作时间从5天调整为4天),增加费用为7万元。
【案例二】
【参考答案】
1.水库工程等别为Ⅳ等;水闸等主要建筑级别为4级;注册建造师执业工程规模为中型,执业级别为一级、二级建造师。
2.按设计要求围堰顶高程为46+2.8+0.5=49.3<50m,满足规范要求。
四口:通道口、预留洞口、楼梯口、电梯井口。
3.场地四周设置高度不低于1.5m的围墙不妥,应为不低于2.2m的围墙;
人货两用的施工升降机在使用时可以人货混装不妥,应为严禁人货混装;
电热设施由值班人员轮流保管不妥,应由专人保管。
4.档案专项验收的初步验收和正式验收分别由监理单位和项目法人主持进行不妥;初步验收应由工程竣工验收主持单位委托相关单位主持;正式验收应由工程竣工验收主持单位的档案业务主管部门主持。
【案例三】
【参考答案】
1.施工企业主要负责人、项目负责人及专职安全生产管理人员。
应急保障措施内容:信息与通信保障;人力资源保障;应急经费保障;物资与装备保障。
2.上游翼墙及铺盖的浇筑次序不满足规范要求。合理的施工安排包括:铺盖应分块间隔浇筑;与翼墙毗邻部位的1号和10号铺盖应等翼墙沉降基本稳定后再浇筑。
交通桥强度达到设计强度的70%组织拆模不妥,闸墩间距为6m,应在交通桥强度达到设计强度75%组织拆模。
3.报工程质量监督核备不妥,本例为大型水闸,闸室底板分部为主要分部工程,应报工程质量监督核定;
监理单位组织设计单位、施工单位成立工程外观质量评定工作组不妥,应由法人组织监理、设计、施工及运行管理等单位成立工程外观质量评定工作组;
工作组由5人组成不妥,大型工程不宜少于7人。
4.脚手架外缘距该架空线路最小距离为2.0m不符合规范要求,应为4.0m;上下脚手架的斜道搭设在外电线路不妥,严禁搭设在外电线路一侧。
生产安全事故划分依据:死亡(失踪)人数、重伤(中毒)人数、直接经济损失。
本题属于一般事故。
【案例四】
1.(1)观点一、观点三和观点四符合不平衡报价适用条件。
(2)不平衡报价的利:既不提高总报价、不影响报价得分,又能在后期结算时得到更理想的经济效益。
不平衡报价的弊:投标人报低单价的项目,如工程量施工时增多将造成承包人损失;不平衡报价过多或过于明显可能导致报价不合理,引起投标无效或不能中标。
2.施工单位在分包管理方面应履行的主要职责:
(1)工程分包应经发包人书面认可或应在施工承包合同中约定;
(2)签订工程分包合同,并送发包人备案;
(3)对其分包项目的实施以及分包人的行为向发包人负全部责任;
(4)设立项目管理机构,组织管理所承包或分包工程的施工活动。
对于发包人提出的索赔,承包人的意见不合理。发包人推荐分包人,若承包人接受,则对其分包项目的实施以及分包人的行为向发包人负全部责任。
3.①补充勘探费用不应计入。承包人为其临时工程所需进行的补充勘探费用由承包人自行承担。
②不可避免的土方开挖超挖量不应计入。该费用已包含在基坑土方开挖单价中。
③以合同工程量作为申报结算工程量有错误。合同工程量是合同工程估算工程量,结算工程量应为按设计图示尺寸计算的有效实体方体积量。
4.高空作业级别:三级高处作业;
高空作业种类:特殊高处作业中的夜间高处作业;
文明工地创建在施工单位的领导下进行不妥,应是在项目法人的统一领导下进行。
2019年二级建造师考试即将在5月25、26日举行,网校2019年辅导课程结合多年成功辅导经验,及二级建造师考试命题规律、重点、难点,融入先进的教学理念,全力助您直达!【精品提升班】 【双师面授护航班】。
相关推荐:
- 关于公布2024年甘肃省二级建造师初始注册等人员名单的公告(第九十八批)
- 贵州省二级建造师注册公告(2024年第三十三批)
- 重庆关于公布2024年第50批二级建造师注册人员名单的公告
- 重庆关于公布2024年第49批二级建造师注册人员名单的公告
- 宁夏关于2024年第46批二级注册建造师合格人员名单的公告
- 云南关于2024年第47批二级建造师初始注册 延续注册 增项注册 重新注册的通告
- 云南省2024年第49批二级建造师初始注册 重新注册 延续注册 增项注册人员专家审查意见公示
- 湖北关于2024年第七十四批二级建造师注册人员名单的公告
- 江苏关于公布2024年第五十一批二级注册建造师注册人员名单的通知
- 四川关于2024年第五十一批二级建造师初始注册、重新注册人员名单的通告
报考指南
大纲 / 教材
2024年9月
报 名 时 间
预计2025年2月
准考证打印
考前10天至一周内
考 试 时 间
预计2025年6月初
考 试 成 绩
考后2个月起陆续公布
合格证领取
查分后2-3个月陆续发布
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
