二级建造师水利水电工程模拟试题(一)
2019年二级建造师考试备考大家准备的怎么样了?二级建造师报名入口各地区陆续开通,为了帮助大家高效备考2019年二级建造师考试,建设工程教育网为大家整理了二级建造师水利水电工程模拟试题(一),希望对大家有帮助!
现在购课,送二建精华考点一本通和思维导图
第二部分 冲刺模拟试题及参考答案
模拟试题(一)
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.某堤防工程防洪标准为25年一遇,根据《堤防工程设计规范》,该工程级别为( )。
A.2级
B.3级
C.4级
D.5级
2.混凝土坝坝底承受的渗透压力大小与( )成正比。
A.上游水深
B.下游水深
C.上、下游水头差
D.坝高
3.下图所示的渠道断面形式属于( )。
A.弧形坡脚梯形
B.弧形底梯形
C.复合形
D.正反拱形

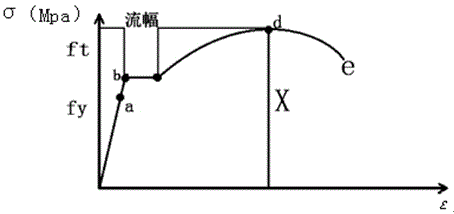

4.下图所示的钢筋应力--应变曲线中,X表示( )。
A.屈服强度
B.设计强度
C.极限强度
D.条件屈服强度
5.( )导流适用于岸坡平缓或有一岸具有较宽的台地、垭口或古河道的地形。
A.明渠
B.束窄河床
C.分期
D.闸室
6.某大坝厂房混凝土所用砂的细度模数(Mx)为2.1,该砂属于( )砂。
A.粗
B.中
C.细
D.特细
7.在龙口建造浮桥,沿龙口前沿抛投块料,使堆筑戗堤均匀上升的截流方法是( )。
A.立堵法
B.平堵法
C.塞堵法
D.盖堵法
8.( )在基础内平行于建筑物的轴线钻一排或几排孔,用压力灌浆法将浆液灌入到岩石的裂隙中去,形成一道防渗帷幕,截断基础渗流,降低基础扬压力的一种方法。
A.固结灌浆
B.帷幕灌浆
C.接触灌浆
D.化学灌浆
9.关于爆破作业的说法,错误的是( )。
A.装药、堵塞严禁使用金属棍棒
B.可使用香点燃导火索
C.电力起爆网路中导线应绝缘
D.导爆索宜使用锋利的剪刀切断
10.碾压土石坝施工作业包括准备、基本、辅助和附加作业,下列属于辅助作业的是( )。
A.排水清基
B.土石料开采
C.坝坡修整
D.清除施工场地及料场的覆盖
11.钢筋标注形式“nΦd@s”中,s表示钢筋( )。
A.根数
B.等级
C.直径
D.间距
12.工程初步设计静态总投资宜控制在可行性研究报告相应估算静态总投资( )以下。
A.115%
B.120%
C.15%
D.20%
13.下列降低混凝土拌合料温度的措施中,错误的是( )。
A.冷水拌合
B.预冷水泥
C.加冰搅拌
D.真空气化法
14.根据水利部办公厅关于印发《水利工程营业税改征增值税计价依据调整办法》(办水总[2016]132号)的通知,机电安装工程间接费以( )为计算基础。
A.直接费
B.人工费
C.材料费
D.基本直接费
15.根据《水利工程设计变更管理暂行办法》(水规计[2012]93号),涉及工程规模发生较大变化的设计变更应事先征得( )的同意。
A.原可行性研究报告批复部门
B.项目主管部门
C.施工图设计审查部门
D.原初步设计审查部门
16.河湖疏浚工程质量保修期为( )。
A.半年
B.1年
C.2年
D.无
17.水利工程项目无质量评定标准或表格时,项目法人组织有关单位制定后报( )批准。
A.省级以上水行政主管部门
B.设计单位
C.相应的工程质量监督机构
D.项目法人
18.工程施工过程中,对于损失大、概率小的风险宜采用( )。
A.风险规避
B.风险缓解
C.风险转移
D.风险自留
19.根据《水利工程建设项目施工监理规范》(SL288-2014),监理单位跟踪检测混凝土试样的数量,应不少于承包人检测数量的( )。
A.3%
B.5%
C.7%
D.10%
20.下列水利水电工程注册建造师施工管理签章文件中,不属于成本费用管理文件的是( )。
A.工程预付款申请表
B.工程价款月支付申请表
C.完工付款申请表
D.索赔通知单
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上的选项符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.对于渗漏裂缝,在渗流出口处采用( )处理。
A.钻孔灌浆
B.贴条状砂浆
C.喷浆处理
D.外粘钢板
E.凿槽嵌补水泥砂浆或环氧材料
22.水利水电工程测量误差按其产生的原因和对测量结果影响性质的不同分为( )。
A.系统误差
B.仪器误差
C.人为误差
D.偶然误差
E.粗差
23.下列措施中,可以减少水泥用量的有( )。
A.采用低热水泥
B.掺加粉煤灰
C.采用高效减水剂
D.预埋冷却水管
E.采用加冰拌合
24.( )高处作业使用的脚手架拆除时,事先制定出安全可靠的措施才能进行拆除。
A.二级
B.三级
C.四级
D.特级
E.悬空
25.泵站中常用的水泵类型是叶片泵,叶片泵按照工作原理不同可分为( )。
A.离心泵
B.射流泵
C.混流泵
D.容积泵
E.轴流泵
26.据《碾压式土石坝施工规范》DL/T5129-2013,土石坝施工质量控制中,防渗体压实控制指标包括( )。
A.干密度
B.含水率
C.颗粒级配
D.含泥量
E.孔隙率
27.根据《水利工程设计概估算编制规定》(水总【2014】429号文),建设项目费用中的建筑及安装工程费由( )组成。
A.直接费
B.直接工程费
C.间接费
D.利润
E.税金
28.根据《水土保持法》,下列属于水土流失防治一级标准的有( )。
A.国家重点预防保护区
B.省级重点预防保护区
C.国家重点监督区
D.省级重点监督区
E.国家重点治理区
29.根据《水利水电建设工程验收规程》SL223-2008,专项验收包括( )。
A.环境保护验收
B.水土保持验收
C.蓄水验收
D.移民安置验收
E.工程档案验收
30.依照水利部《关于调整水利工程建设项目施工准备条件的通知》(水建管[2017]177号)的规定,水利工程项目进行施工准备应具备条不件包括( )。
A.已办理质量监督手续
B.项目法人已经建立
C.年度水利投资计划下达
D.已办理报建手续
E.环境影响评价文件等已经批准
三、案例分析题(共4题,每题20分)
【案例一】
背景资料:
某水闸项目经监理单位批准的施工进度网络图如下图所示(单位:天),合同约定:工期提前奖励标准为10000天/元,逾期违约金标准10000元/天。
事件1:基坑开挖后,发现地质情况与业主提供的资料不符,经处理致使“基坑开挖”工作推迟10天完成。
事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,返工处理使“闸墩浇筑”工作经过60天才完成任务。
事件3:由于发包人未能及时提供图纸,导致闸门在开工后第235d末才运抵现场。

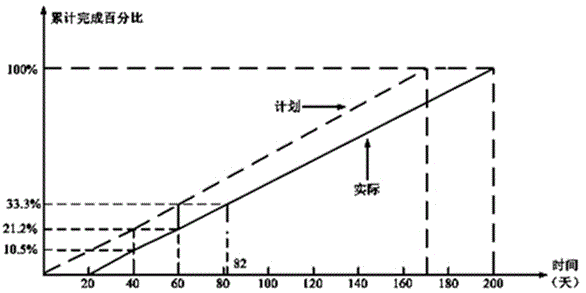

事件4:由于提供图纸延误,施工单位对“上下游连接段施工”进度进行统计,绘制的进度曲线如下图所示。
事件5:为加快进度采取了赶工措施,将“闸门安装”工作的时间压缩了8天。
事件6:为方便施工,施工单位在现场配备了载人提升机械,为载人提升机械设置了断绳保护装置等安全装置,并保持灵敏可靠。
问题:
1.分别说明事件1~事件4的责任方以及对计划工期的影响。
2.根据事件4,指出“上下游连接段施工”第60天末实际超额(或拖欠)计划累计工程量的百分比,提前(或拖延)的天数。
3.综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿,可获得的工期提前的奖励或支付逾期违约金为多少。
4.依据《水利水电工程施工安全防护设施技术规范》SL642-2013,除事件6中的安全装置外,载人提升机械还应设置那些安全装置?
【案例二】
背景资料:
某水库除险加固工程加固内容主要包括,均质土坝坝体灌浆,护坡修整,溢洪道拆除重建等,工程建设过程中发生下列事件:

事件一:根据需要,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、临时码头等临时设施,并在施工现场入口处按规定悬挂了“五牌一图”。其平面布置示意图如下,图中①、②、③、④、⑤为临时设施(混凝土拌合系统、油库、机修车间、钢筋加工厂、办公生活区)代号。
事件二,在施工质量检验中,钢筋、护坡单元工程,以及溢洪道底板混凝土试件,三个项目抽样检验均有不合格情况,针对上述情况,监理单位要求施工单位《水利水电工程施工质量检验与评定规程》SL176-2007,分别进行处理并责成其进行整改。

事件三,2018年汛前,该合同工程基本完工,由于当年汛期水库防汛形势险峻,为确保水库安全度汛,根据度汛方案,建设单位组织参建单位对土坝和溢洪道进行险情巡查,并制定了土坝和溢洪道工程险情巡查及应对措施预案,部分内容如下表所示。
事件四,合同工程完工验收后,施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工验收情况等有关内容。
问题:
1.根据施工现场布置原则,给出示意图中代号①、②、③、④、⑤所对应临时设施的名称。
2.针对事件二中提到的钢筋,护坡单元工程以及混凝土试件,抽样检验不合格的情况,分别说明具体处理措施。
3.根据本工程具体情况,指出表中A、B、C、D、E分别代表的险情种类。
4.除合同工程完工验收情况外,工程质量保修书还应包括哪些方面的内容。
【案例三】
背景资料:
×省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》(2009年版)编制,部分内容如下:
1.第二章投标人须知
①投标人须将混凝土钻孔灌注桩工程分包给××省水利基础工程公司;
②该工程最高限价为1.5亿,最低限价为1.2亿;
③距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;
④投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案。
2.第四章合同条款及格式
工程预付款按照扣回。
3.第七章合同技术条款
混凝土钻孔灌注桩工程计量和支付应遵守以下规定:
①灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付;
②灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付;
③校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付;
④灌注桩钢筋按招标图纸所示有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付。
工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元。
问题:
1.根据《水利水电工程标准施工招标立件》(2009年版),投标人可对背景材料“第二章投标人须知”中的哪些条款提出异议(指出条款序号),并说明理由。招标人答复异议的要求有哪些?
2.计算三月份应支付的工程价款。
3.指出预付款扣回公式中R、C、S、F1、F2分别代表的含义。
4.指出混凝土钻孔灌注桩工程计量和支付约定不妥之处,并说明正确做法。
【案例四】
背景资料:

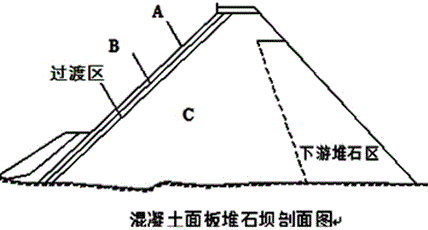

某新建水库工程由混凝土面板堆石坝、溢洪道、上下游河道疏浚等主要建筑物组成。其中混凝土面板堆石坝最大坝高95m,坝顶全长222m,坝体剖面如下图所示。
承包人甲中标承担该水库工程的施工任务,施工过程中发生如下事件:
事件一:由于异常恶劣天气原因,工程开工时间比原计划推迟,综合考虑汛前形势和承包人甲的施工能力,项目法人直接指定围堰工程由分包人乙实施。承包人甲同时提出将混凝土面板浇筑分包给分包人丙实施的要求,经双方协商,项目法人同意了承包人甲提出的要求,并签订协议,协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。
事件二:面板堆石坝施工完成工作有:A为面板混凝土的浇筑:B为坝基开挖;C为混凝土面板的分块;D为堆石坝填筑;E为垂直缝砂浆条铺设;F为止水设置;G过渡料填筑。

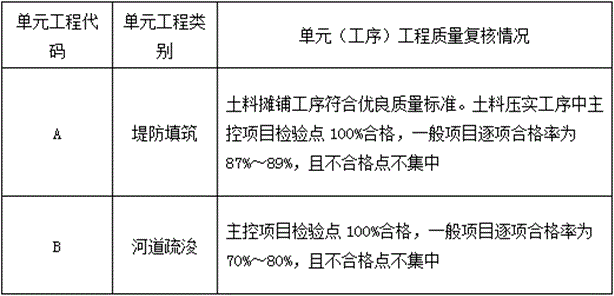

事件三:监理单位对部分单元(工序)工程质量复核情况如下表所示。
问题:
1.指出下图中A、B、C所代表的坝体分区名称,说明A、C的主要作用。
2.指出事件一中项目法人行为的不妥之处,并说明理由。
3.根据《混凝土面板堆石坝施工规范》,指出事件二工作的合理施工顺序。
4.根据事件三,指出单元工程A中土料压实工序的质量等级,并说明理由;分别指出单元工程A、B的质量等级,并说明理由。
2019年二级建造师考试即将在5月25、26日举行,网校2019年辅导课程结合多年成功辅导经验,及二级建造师考试命题规律、重点、难点,融入先进的教学理念,全力助您直达!【精品提升班】 【双师面授护航班】。
相关推荐:
- 2024年西藏自治区第四十九批二级建造师注册人员名单公告
- 关于公布2024年甘肃省二级建造师初始注册等人员名单的公告(第九十五批)
- 安徽关于2024年度第四十九批二级建造师注册合格人员名单的公告
- 湖北关于2024年第七十一批二级建造师注册人员名单的公告
- 山西关于2024年第三十批二级建造师徐燕等3371人注册结果的公告(第104号)
- 宁夏关于2024年第45批二级注册建造师合格人员名单的公告
- 重庆关于公布2024年第48批二级建造师注册人员名单的公告
- 湖北关于2024年第七十批二级建造师注册人员名单的公告
- 江苏关于公布2024年第四十九批二级注册建造师注册人员名单的通知
- 关于北京市2024年第三十五批二级建造师注册人员名单的通告
报考指南
大纲 / 教材
2024年9月
报 名 时 间
预计2025年2月
准考证打印
考前10天至一周内
考 试 时 间
预计2025年6月初
考 试 成 绩
考后2个月起陆续公布
合格证领取
查分后2-3个月陆续发布
