    一级建造师总时差和自由时差

    2019-05-07 14:06 来源:建设工程教育网
    打印
    字体:

      一级建造师总时差和自由时差,一级建造师涉及考点比较多,记忆起来也比较困难。我们可以对这些知识点进行梳理。这样备考,效果才能比较好。今天,建设工程教育网为大家介绍的是一级建造师总时差和自由时差,希望对各位有所帮助。

      一级建造师总时差和自由时差

      【提问】能否用节点计算法帮我计算一下工作5-7的自有时差和总时差。我算的自由时差为3,总时差为5.【回答】

      学员ice_0811,您好!您的问题答复如下:

      工作5-7是以终点节点为完成节点,其总时差和自由时差相等。

      总时差和自由时差均等于14-9=5

      【追问】在节点计算法中,自由时差=最早时间-最早完成,总时差=最迟时间-最早完成。这种说法是否正确?

      【回答】学员ice_0811,您好!您的问题答复如下:

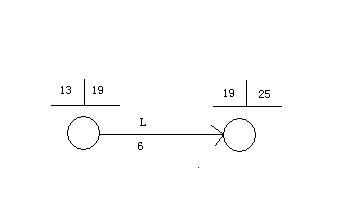

      节点法,如图所示:

      根据总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间,故总时差=25-13-6=6



      其实节点法还有一个口诀来计算自由时差和总时差

      左减左减d=自由时差:19-13-6=0

      外减外减的=总时差:25-13-6=6

      【追问】老师,你上图最早开始时间和最早结束时间是标在节点上,但考试中都是标在两节点的线路上的,怎么区分是前面的还是后面的啊。还有,总时差不是直接用左右的两个相减不就可以了吗?

      【回答】学员yyl96528,您好!您的问题答复如下:

      您好,这里不矛盾,上面老师利用的是节点法。您所说的是按工作计算法,这里不一样。按照工作法,总时差就是LS和ES或者LF和EF之间的差。

      【追问】 你好老师,我计算工作3-5的自由时差为0,总时差为5,该题的D答案不对,请老师指导。

      【回答】学员751209703,您好!您的问题答复如下:

      您好,G工作的总时差=该工作的最迟开始时间与最早开始时间之差。也就是6和4的差。答案没有错误。

      ★问题所属科目:一级建造师——建设工程项目管理

      上述内容是为考生整理的一级建造师总时差和自由时差,网校将会持续为考生更新2019年一级建造师考试知识点,陪伴大家度过2019年一级建造师考试的备考时光。更多一级建造师考试知识点可以进入一级建造师复习资料栏目查看!

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
