一级建造师考试关键工作、关键路线和时差的确定,对于一级建造师考试报考热度上升,小伙伴们是怎么看的,热度上升这全是因为一级建造师考试的证书的含金率。今天为大家整理了一级建造师考试关键工作、关键路线和时差的确定,希望能助各位考生一臂之力。
3034 关键工作、关键路线和时差的确定
类型
|
双代号网络计划
|
单代号网络计划
|
单代号搭接网络计划
|
双代号时标网络计划
|
关键工作的确定
|
(1)当计划工期=计算工期时,总时差为0的工作为关键工作;
(2)当计划工期不等于计算工期时,网络计划中总时差最小的工作为关键工作。(>0,<0) |
当计算工期不能满足计划工期时,可压缩关键工作的持续时间来满足计划工期要求。
类型
|
双代号网络计划
|
单代号网络计划
|
单代号搭接网络计划
|
双代号时标网络计划
|
关键线路的确定
|
(1)总的工作持续时间最长的线路;
(2)全部由关键工作组成的线路 |
(1)总的工作持续时间最长的线路;
(2)全部由关键工作组成的线路,且关键工作之间的时间间隔全部为零 |
(1)总的工作持续时间+搭接时间之和最长的线路;
(2)全部由关键工作组成的线路,且关键工作之间的时间间隔全部为零 |
(1)总的工作持续时间最长的线路;
(2)全部由关键工作组成的线路; (3)无波形线线路 |
【例题·多选】(2016年)关于判别网络计划关键线路的说法,正确的有( )。
A.相邻两工作间的间隔时间均为零的线路
B.双代号网络计划中无虚箭线的线路
C.总持续时间最长的线路
D.双代号网络计划中由关键节点组成的线路
E.时标网络计划中无波形线的线路

『正确答案』CE
『答案解析』本题考查的是关键工作、关键线路和时差的确定。选项A,从起点节点开始到终点节点均为关键工作,且所有工作的时间间隔均为零的线路应为关键线路。选项B,关键线路上是可以有虚工作的,虚工作不占用时间和资源;选项D,关键节点组成的线路不一定是关键线路,而关键线路上的节点必定是关键节点。参见教材P144~145。
【例题·多选】当计算工期超过计划工期时,可压缩关键工作的持续时间以满足要求。在确定缩短持续时间的关键工作时,宜选择( )。
A.缩短持续时间而不影响质量和安全的工作
B.有多项紧前工作的工作
C.有充足备用资源的工作
D.缩短持续时间所增加的费用相对较少的工作
E.单位时间消耗资源量大的工作
『正确答案』ACD
『答案解析』本题考查的是关键工作、关键路线和时差的确定。当计算工期不能满足计划工期时,可设法通过压缩关键工作的持续时间,以满足计划工期要求。在选择缩短持续时间的关键工作时,宜考虑下述因素:缩短持续时间而不影响质量和安全的工作;有充足备用资源的工作;缩短持续时间所需增加的费用相对较少的工作等。参见教材P144。
【例题·多选】(2009年)工程网络计划中,当计划工期等于计算工期时,关键线路是指( )的线路。
A.时标网络计划中没有波形线
B.双代号网络计划中没有虚箭线
C.单代号网络计划中各关键工作之间的时间间隔均为零
D.单代号网络计划中各工作自由时差为零
E.双代号网络计划中线路长度最长
『正确答案』ACE
『答案解析』本题考查的是关键工作、关键路线和时差的确定。选项B错误,虚箭线代表的是联系、区分和断路的作用,关键线路上是可以有虚箭线的。选项D错误,对于单代号网络,关键线路是指全部由关键工作组成的线路,且关键工作之间的时间间隔全部为零。参见教材P145。
【例题·单选】(2014年)关于关键工作和关键线路的说法正确的是( )。
A.关键线路上的工作全部是关键工作
B.关键工作不能在非关键线路上
C.关键线路上不允许出现虚工作
D.关键线路上的工作总时差均为零

『正确答案』A
『答案解析』本题考查的是关键工作、关键线路和总时差的确定。选项B,非关键线路上也有可能有关键工作;选项C,关键线路上允许有虚工作;选项D应为“总时差为零的工作为关键工作”。参见教材P144~145。
【例题·多选】关于关键线路和关键工作的说法,正确的有( )。
A.关键线路上相邻工作的时间间隔为零
B.关键线路上各工作持续时间之和最长
C.关键线路可能有多条
D.关键工作的总时差一定为零
E.关键工作的最早开始时间等于最迟开始时间
『正确答案』AC
『答案解析』本题考查的是关键工作、关键线路和时差的确定。选项B不适用于单代号搭接网络计划,搭接网络:搭接时间之和最长的为关键工作。选项D,当计算工期等于计划工期时,总时差为零的工作是关键工作;选项E,当计算工期等于计划工期时,关键工作的最早开始时间等于最迟开始时间。参见教材P144~145。
【总结】
关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作。
关键节点必然在关键线路上,但由关键节点组成的线路不一定是关键线路。

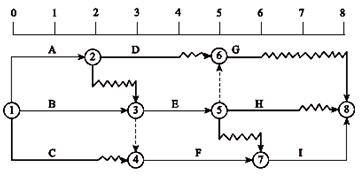

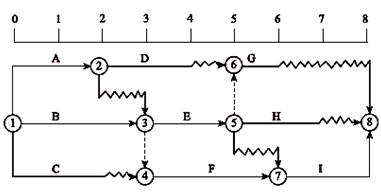

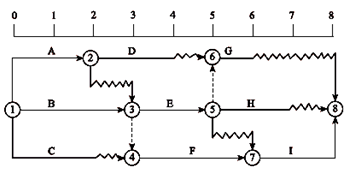

■二时标注法

■结论:假设计划工期=计算工期
二时:工作的最早开始时间、工作的最迟开始时间
两者相等,表明该工作为关键工作,自由时差=总时差=0

【例题·多选】(2012年)某工程双代号网络计划如下图所示(时间单位:天),图中已标出各项工作的最早开始时间ES和最迟开始时间LS。该计划表示( )。

A.工作1-3的总时差和自由时差相等
B.工作2-6的总时差和自由时差相等
C.工作2-4和工作3-6均为关键工作
D.工作3-5的总时差和自由时差分别为2和0天
E.工作5-7的总时差和自由时差相等
『正确答案』ABDE
『答案解析』本题考查的是双代号网络计划时间参数的计算。经计算可知,该网络计划的计算工期等于18天,且工作2-4为非关键工作,工作3-6系关键工作,所以选项C错误。参见教材P144。

■节点计算法
●节点的最早时间——以该节点为开始节点的各项工作的最早开始时间ETi;
●节点的最迟时间——以该节点为完成节点的各项工作的最迟完成时间LTj。
●当计划工期等于计算工期时,关键节点的最早时间与最迟时间必然相等。

【对比】二时标注法与节点法的区别
(1)参数不同:
·二时——各项工作的最早开始时间和最迟开始时间。
·节点——节点的最早时间、节点的最迟时间。
(2)位置不同:
·二时——标工作。
·节点——标节点。
更多考试信息可关注【一级建造师】微信公众号~

- · 工程网络计划中,当计划工期等于计算工期时,关键线路是指( )的线路。
- · 当计算工期超过计划工期时,可压缩关键工作的持续时间以满足要求。在确定缩短持续时间的关键工作时,宜选择( )。
- · 2019一建建设工程项目管理高频考点:关键工作、关键路线和时差
- · 一级建造师项目管理高频考点:关键工作、关键路线和时差的确定
- · 一级建造师考试项目管理知识点:建设工程项目进度控制【汇总】
- · 一级建造师考试关键工作、关键路线和时差的确定
- · 一级建造师考试工程网络计划的编制方法
- · 2019年一级建造师考试备考《项目管理》:关键工作和关键线路的确定
- · 2019年一级建造师考试《项目管理》:关键工作和关键线路的确定
- · 【题库】一建《项目管理》:关键工作、关键路线(7.2)
