    【老师解析】2014一级建造师《水利水电》试题答案解析(案例二)

    2015-05-24 14:34 来源:建设工程教育网
    打印
    字体:

      2014年一级建造师水利水电工程管理与实务试题及答案(案例二),由老师【达江】带领专业一级建造师考试教研组团队完成,是目前网上最权威的一级建造师答案!

      【估分更准确】老师针对每一道一级建造师试题及对应的答案都会进行详尽的分析解读,提高您的估分准确度!

      2014一级建造师水利水电工程管理与实务答案及解析由老师整理而成,部分网站未经许可擅自转载、抄袭,造成内容有所缺失或错误,请大家以建设工程教育网发布为准!

      ---------------------------------------------------------------

      试题word版:2014年一级建造师《水利水电工程管理与实务》试题及答案解析

      ---------------------------------------------------------------

    【老师解析】2014一级建造师《水利水电》试题答案解析

      本工程在施工过程中发生以下事件:

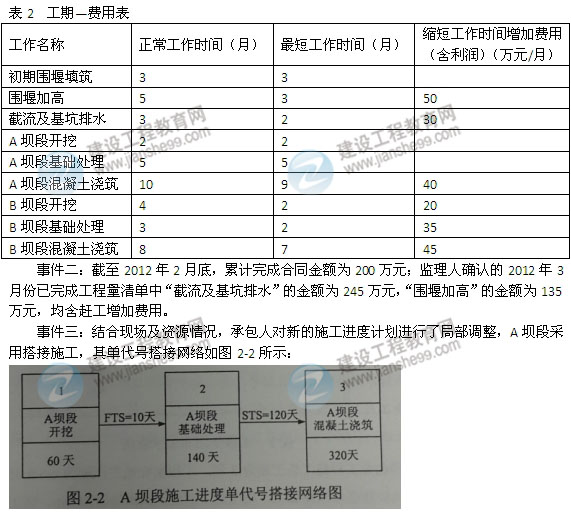

      事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。承包人据此向监理人递交了索赔意向通知书,后经双方协商达成如下事项:(1)截流时间推迟到2012年2月1日;(2)“围堰加高”须在2012年5月30日(含5月30日)前完成;(3)完工日期不变,调整进度计划;(4)承包人依据工期-费用表(如表2所示),重新编制新的施工进度计划,并提交了赶工措施和增加的费用

    【老师解析】2014一级建造师《水利水电》试题答案解析

      【问题】

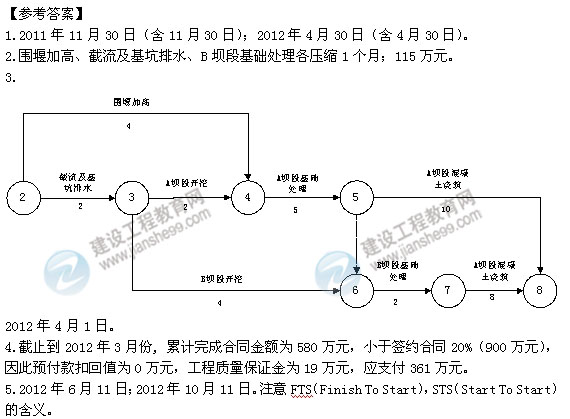

      1.根据原网络进度计划,分别指出“初期围堰填筑”和“围堰加高”的最早完成日期。

      2.根据事件一,按增加费用最少原则,应如何调整施工进度计划?计算施工所增加的总费用。

      3.根据事件一,绘制从2012年2月1日起的新施工进度计划(采用双代号网络图表示),指出“A坝段开挖”的最早开始日期。

      4.计算承包人2012年3月份进度付款申请单中有关款项的金额。

      5.根据事件三,分别指出“A坝段基础处理”和“A坝段混凝土浇筑”的最早开始日期。

    【老师解析】2014一级建造师《水利水电》试题答案解析

    【1-7题】  【8-14题】  【15-19题】  【20-26题】  【27-30题】

    【案例一】  【案例二】  【案例三】  【案例四】  【案例五】

    责任编辑:soso
    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    折叠
