      2020年监理工程师备考已经开始,为了帮助考生更好的备战监理工程师考试,建设工程教育网小编整理了监理工程师计算公式汇总提供给大家,希望对大家有所帮助!

      2020年监理工程师课程低至0.98元每天,点击购买>>。

      一、设备、工器具组成费用计算

      进口设备抵岸价=货价+国外运费+国外运输保险费+银行财务费+外贸手续费+进口关税+增值税+消费税+海关监管手续费(点击查看例题>>)

      ①货价=离岸价(FOB)×人民币外汇牌价

      ②国外运费=离岸价(FOB)×运费率 或国外运费=运量×单位运价

      ③国外运输保险费=【(离岸价+国外运费)/1-国外保险费费率】×国外保险费费率

      ④银行财务费=离岸价(FOB)×人民币外汇牌价×银行财务费率

      到岸价格(CIF)=离岸价(FOB)+国外运费+国外运输保险费

      ⑤外贸手续费=到岸价(CIF)×人民币外汇牌价×外贸手续费费率

      ⑥进口关税=到岸价(CIF)×人民币外汇牌价×进口关税税率

      ⑦增值税=组成计税价格×增值税率

      ⑧

    监理工程师计算公式

      ⑨海关监管手续费=到岸价(CIF)×人民币外汇牌价×海关监管手续费费率。全额收取关税,不收此项。

      ⑩设备运杂费=设备原价(离岸价FOB)×设备运杂费费率(%)

      1、建设总投资=建设投资(建筑安装费+设备工器具费+工程建设其他费+基本预备费+涨价预备费+建设期利息)+铺底流动资金(点击查看例题>>)

      2、工程建设其他费=土地使用费+与项目建设有关的费用+与未来企业生产经营有关的费用(点击查看例题>>)

      3、土地使用费:农用土地使用费=土地补偿费+安置补助费+地上附着物和青苗补偿费(点击查看例题>>)

      4、国有土地使用费=土地使用权出让金+城市建设配套费+拆迁补偿与临时安置补助费

      与项目建设有关的费用=建设单位管理费+勘察设计费+研究试验费+临时设施费+工程监理费+工程保险费+引进技术和进口设备其他费

      (引进技术和进口设备其他费=出国人员费+国外技术人员来华费+技术引进费+分期或延期付款利息+担保费+进口设备检验鉴定费用)

      5、与未来企业生产经营有关的费用=联合试运转费+生产准备费+办公和生活家具购置费

      6、基本预备费=(建筑安装费+设备工器具费+工程建设其他费)×费率(点击查看例题>>)

      7、涨价预备费:PC=It【(1+f)t-1】(点击查看例题>>)

      It:第t年的设备及工器具购置费、建筑安装工程费之和;f:建设期价格上涨率;

      8、建设期贷款利息:各年应计利息=(年初借款本息累计+本年借款额/2)×年利率(点击查看例题>>)

      9、材料费=Σ(材料定额消耗量*材料基价)+检验试验费

      10、基价=(供应价格+运杂费)×(1+运输损耗率)×(1+采购保管费率)

      11、检验试验费=Σ(单位材料量检验试验费×材料消耗量)

      二、措施费的计算公式:

      a 环境保护费=直接工程费×环境保护费费率

      环境保护费费率=本项费用年度平均支出/(全年建安产值×直接工程费占总造价比列)

      b文明施工费=直接工程的×文明施工费费率

      文明施工费费率=本项费用年度平均支出/(全年建安产值×直接工程费占总造价比列)

      c安全施工费=直接工程费×安全施工费率

      安全施工费率=本项费用年度平均支出/(全年建安产值×直接工程费占总造价比列)

      d临时设施费=(周转使用临建费+一次性使用临建费)×【1+其它临时设施所占比例】

      e夜间施工增加费=(1-合同工期/定额工期)×(直接工程费中的人工费合计/平均日工资单价)×每工日夜施工费开支

      f二次搬运费=直接工程费×二次搬运费费率

      二次搬运费费率=年平均二次搬运费开支额/(全年建安产值×直接工程费占总造价的比例)

      F冬雨季施工增加费=分部分项清单人工费×费率

      g混凝土、钢筋混凝土模板及支架费

      自有模板及支架的计算:

      模板及支架费=模板摊消量×模板价格+支、拆、运输费

      摊消量=一次使用量×(1+施工损耗)×【(1+(周转次数-1)×补损率/周转次数-(1-补损率)×50%/周转次数)

      三、租赁模板及支架费的计算:

      租赁费=模板使用量×使用日期*租赁价格+支、拆、运输费

      h自有脚手架费的计算:

      脚手架搭拆=脚手架摊消量×脚手架价格+搭、拆、运输费

      摊消量=单位一次使用量×(1-残值率)/(耐用期/一次使用期)

      租赁脚手架费的计算:

      租赁费=脚手架每日租金×搭设周期+搭、拆、运输费

      i已完工程及设备保护费=成品保护所需机械费+材料费+人工费

      j施工排水、降水费=排水降水机械台班费×排水降水周期+排水降水使用材料、人工

      机械台班单价

      a台班折旧费=机械预算价格×【1-(残值率)】/耐用总台班

      b台班大修理费=一次大修理费×大修理次数/耐用总台班

      13、规费=定额人工费×规费费率

    监理工程师计算公式

      四、资金的时间价值的计算

      名义利率含义:计息周期利率乘以每年的计息周期数。(点击查看例题>>)

      实际利率(有效利率)(点击查看例题>>)

      如果年名义利率为r、一年内的计息周期次数为m,则年实际利率(i)可按下式计算:

      实际利率i=(1+r/m)m-1 r名义利率 m计息次数

      实际利率的讨论

      ①m=1时,实际利率(i)等于名义利率(r);

      ②m>1(计息周期不足1年)时,实际利率(i)将大于名义利率(r),而且m越大,二者相差也越大;

      ③m<1,只有数学意义,没有经济意义。

      一年内的各个计息周期之间单利计息,属于名义利率;各个计息周期之间复利计息,则为实际利率。而且,未来应该采用实际利率。

      1.一次支付的终值公式(已知P,i、n,求F)(点击查看例题>>)

      ◆已知计息周期利率为i,则第n个计息周期末的终值F(图3-3),可按下式计算:

      F=P(1+i)n     (式3-9)

      ◆式中,(1+i)n 为一次支付的终值系数,记为(F/P,i,n),或理解为(F&larr;P,i,n)。

      2.一次支付的现值公式(已知F,i、n,求P)(点击查看例题>>)

      ◆由终值公式的逆运算,可得现值P的计算式:

      P=F(1+i)-n     (式3-10)

      ◆式中,(1+i)-n 称为现值系数,记为(P/F,i,n)。

      .等额资金的终值计算公式(点击查看例题>>)

      ◆已知等额资金A,i、n(图3-4),求终值F的计算(推导)式为:

      F=A(1+i)n-1+A(1+i)n-2+&hellip;+A

    监理工程师公式

      称为年金终值系数,记为(F/A,i,n)。

      等额资金偿债基金计算公式(点击查看例题>>)

      .等额资金偿债基金公式(已知F,i,n,求A)

      ◆由等额资金终值公式(3-11)的逆运算,可得偿债基金公式为:

    监理工程师计算公式

      等额资金的回收公式(已知P,i、n,求A)(点击查看例题>>)

      ◆由“P&rarr;F”(式3-9)和“F&rarr;A”(式3-11),可有等额资金回收公式(参见图3-6):

    监理工程师公式

      等额资金的现值计算公式(点击查看例题>>)

      等额资金的现值公式(已知A,i、n,求P)

      ◆由等额资金回收公式(式3-13 )的逆运算(图3-7),得其现值公式:

    监理工程师计算公式

      称为年金现值系数,记为(P/A,i,n)。

    监理工程师计算公式

      指项目达到设计能力后,正常年份的年净利润或运营期内平均净利润(NP)与项目资本金(EC)的比率。ROE高于同行业的净利润率参考值,则表明其盈利能力满足要求;反之,不可。(点击查看例题>>)(点击查看例题>>)

      D、建设期总投资=建设投资+建设期贷款利息+全部流动资金

      E、静态投资回收期(Pt)经济含义:以项目的净收益,回收其全部投资所需要的时间;一般从项目建设开始(年)算起。

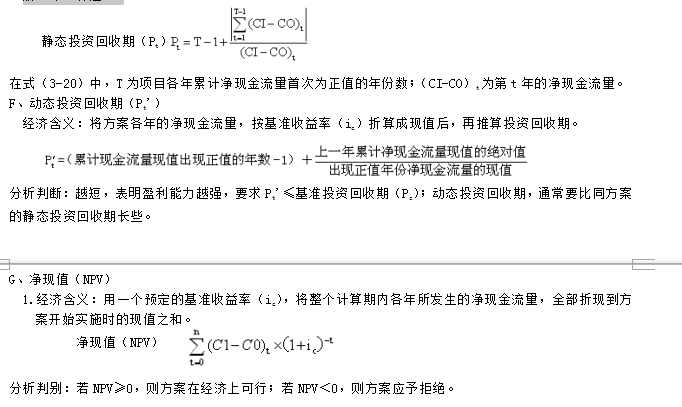

    监理工程师计算公式

      (点击查看例题>>) (点击查看例题>>)

      六、投资估算的方法

      a生产能力指数法:C2= C1(X2/ X1) n&times;Cf

      n:生产能力指数Cf 价格调整系数

      b资金周转率法:C=Q&times;P/T

      c比例估算法: C=E(1+f1P1+f2P2+f3P3+&hellip;&hellip;)+I

      C:拟建项目投资额; E:拟建项目设备费 P:已建项目中建筑安装费及其它工程费等与设备费的比例f:由于时间因素引起的定额、价格、费用标准变化的综合调整系数

      d综合指标投资估算法:

      8、财务净现值(FNPV)=&sum;(CI-CO)t(1+ic)-t(点击查看例题>>)

      财务内部收益率(FIRR)(点击查看例题>>)

      &sum;(CI-CO)t&times;(1+FIRR)-t=0

      FIRR=i1+NPV1/(NPV1-NPV2)(i2-i1)

      静态投资回收期: &sum;(CI-CO)t=0

      Pt=累计净现金流量开始出现正值的年份-1+ 上一年累计现金流量的绝对值/上年净现金流量

      总投资收益率(ROI)=年息税前利润(EBIT)/项目总投资(TI)

      项目资本金净利润率(ROE)=年净利润(NP)/项目资本金(EC)

      利息备付率(ICR)=年息税前利润(EBIT)/计入总成本费用的应付利息(PI)

      偿债备付率(DSCR)=【年息税前利润加折旧和摊销(EBITDA)&minus;企业所得税(TAX)】/应还本付息额(PD)

      资产负债率=期末负债总额/期末资产总额

      9、盈亏平衡分析

      BEP(产量)=年固定总成本/(单位产品销售单价&minus;单位产品可变成本-单位产品销售税金及附加-单位产品增值税)

      BEP(%)=BEP(产量)/设计生产能力

      10、投资偏差分析

      拟完工程计划投资=拟完工程量&times;计划单价

      已完工程实际投资=实际工程量&times;实际单价

      已完工程计划投资=实际工程量&times;计划单价

      投资偏差=已完工程实际投资-已完工程计划投资=实际工程量&times;(实际单价-计划单价)(点击查看例题>>)

      进度偏差=拟完成计划投资-已完工程计划投资=(拟完工程量-实际工程量)&times;计划单价(点击查看例题>>)

      12、建筑安装工程费

      206号文 建安费=直接费(直接工程费+措施费)+间接费(规费+企业管理费)+利润+税金

      08规范 建安费=分部分项工程费+措施费项目费+其他项目费+规费+税金;分部分项工程费=人工费+材料费+施工机械使用费+企业管理费+利润;规费=工程排污费+工程定额测定费+社会保障费+住房公积金+危险作业意外伤害保险;其他项目费=暂列金额+暂估价+计日工+总承包服务费+其他(索赔、现场签证)

      税金=营业税+城市维护建设税+教育费附加

      13、新增资产包括:新增固定资产、新增无形资产、新增流动资产、新增其他资产

      新增固定资产:1、工程费用:设备、工器具费、建筑工程费、安装工程费2、固定资产其他费:建设单位管理费、勘察设计费、研究试验费、工程监理费、工程保险费、联合试运转费、办公和生活家具购置费及引进技术和进口设备其他费3、预备费4、融资费用:建设期利息及其他融资费用

      新增无形资产:专利权、商标权、专有技术、著作权、土地使用权、商誉

      新增流动资产:依据投资概算核拨的项目铺底流动资金,由建设单位直接移交使用单位

      新增其他资产:生产准备费、样品样机购置费和农业开荒费等

      七、调值公式:

      A、工程量偏差超过15%时的调整公式

      1. 当Q1(最终量)>1.15Q0(清单量)时,该分部分项工程调整后的结算价价(S)

      S=1.15Q0&times;P0+(Q1-1.15Q0)&times;P1

      2.当Q1<0.85Q0时,&hellip; S=Q1&times;P1

      作为“数量偏差&rarr;调整单价”的关键,调整后新的综合单价(P1),可参考以下公式:

      3.当P0

      P1=P2&times;(1-L)&times;(1-0.15)

      4.当P0>P2&times;(1+0.15)时,

      P1=P2&times;(1+0.15)

      5.两者之间,可不调整。

      B、价格调值公式:

    监理工程师计算公式

      式中:

      A:定值权重(即不调部分的权重);

      Bn:各可调因子的变值权重(即可调部分的权重),为各可调因子在签约合同价中所占的比例;

      Ftn:各可调因子的现行价格指数,指约定的付款证书相关周期最后一天的前42天的各可调因子的价格指数;

      F0n:各可调因子的基本价格指数,指基准日期的各可调因子的价格指数。

      C、招标工程的报价浮动率(L)=(1-中标价/招标控制价)&times;100%

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥99
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
    关闭
