24小时客服电话:010-82326699
  • 官方号
    微信公众号
    热门资讯,实时推送
    微信号:jianshe99zb
    官方视频号
    免费直播,订阅提醒
    微信扫码即可关注
    考试指导老师
    扫码了解并领取资料
    微信扫码即可添加
    官方抖音号
    分享更多建工日常
    抖音扫一扫关注
  • APP下载
    扫一扫,立即下载
    医学教育网APP下载

    开发者:江苏东大正保科技有限公司

    苹果版本:v8.4.3

    安卓版本:v8.4.3

    应用涉及权限:查看权限 >

    APP:隐私政策:查看政策 >

  • 当前位置:建设工程教育网 > 监理工程师 > 备考资料 > 复习资料

    双代号时标网络计划的应用历年考试分值+练习题+思维导图

    2021-12-14 12:00 来源:建设工程教育网
    打印
    字体:

    监理土建案例知识点:双代号时标网络计划的应用

      一、分值统计

    监理分值

      二、金题巩固

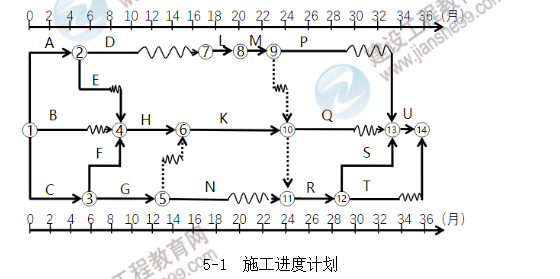

      【2021年】(试题五)某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订施工合同,工期36个月。施工进度计划见下图。

    监理工程师图

      施工过程中发生如下事件:

      事件1:第2个月,施工中遇到勘察报告未提及的地下障碍物,需要补充勘察并修改设计,A工作延误1个月,B工作延误2.5个月,施工的机械设备闲置15万元,人员窝工损失12万元,施工单位提出工期顺延2.5个月,费用补偿27万元。

      问题:针对事件1,项目监理机构应批准的工期索赔和费用索赔各为多少?说明理由。

      【正确答案】(1)工期索赔不成立;理由:A工作有1个月总时差,延误1个月未超过其总时差,故不影响工期;B工作有3个月总时差,延误2.5个月,未超过其总时差,故不影响工期。

      (2)费用索赔成立;理由:施工中遇到勘察报告未提及的地下障碍物属于建设单位应承担的责任,损失应由建设单位承担。

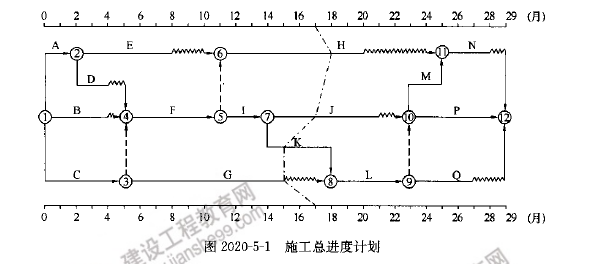

      【2020年】(试题五)某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。经总监理工程师审核确认的施工总进度计划如图2020-5-1所示,各项工作均按最早开始时间安排且匀速施工。

    监理工程师图1

      工程施工过程中发生如下事件:

      事件1:工程施工至第3个月,受百年一遇洪水灾害影响,工作B暂停施工1个月,工作E暂停施工2个月,造成施工现场的工程设备损失30万元、施工机械损失50万元,施工人员受伤医疗费用5万元。施工单位通过项目监理机构向建设单位提出工程延期3个月、费用补偿85万元的申请。

      问题:针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。

      【正确答案】主要考核考生对工程索赔相关内容的掌握程度。

      (1)项目监理机构不应批准工程延期;理由:工作B暂停施工1个月不影响总工期;工作E暂停施工2个月不影响总工期。

      (2)项目监理机构应批准费用补偿30万元;理由:因不可抗力造成的工程设备损失应由建设单位承担,即因不可抗力造成的施工机械损失、施工人员受伤医疗费用应由施工单位承担。

      【2020年】(试题五)某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。经总监理工程师审核确认的施工总进度计划如图2020-5-1所示,各项工作均按最早开始时间安排且匀速施工。

    监理工程师图2

      工程施工过程中发生如下事件:

      事件2:因用于工作F的施工机械未能及时进场,致使工作F推迟1个月开始。建设单位要求施工单位按期完成工作F,施工单位为此产生赶工费25万元。随后,施工单位通过项目监理机构向建设单位提出工程延期1个月、费用补偿25万元的申请。

      问题:针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。

      【正确答案】主要考核考生对工程索赔相关内容的掌握程度。

      项目监理机构不应批准工程延期和费用补偿;理由:施工机械未能及时进场的责任应由施工单位承担。

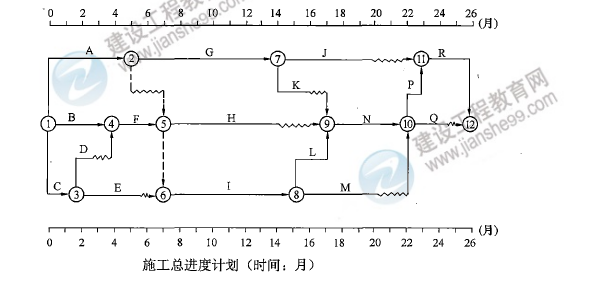

      【2019年】(试题五)某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。总监理工程师批准的施工总进度计划如下图所示,各项工作均按最早开始时间安排且均速施工。

    监理工程师图3

      问题:指出上图所示施工总进度计划的关键线路及工作A、H的总时差和自由时差。

      【正确答案】(1)关键线路:B→F→I→L→N→P→R(或:①→④→⑤→⑥→⑧→⑨→⑩→⑪→⑫)。

      (2)工作A的总时差为1个月;自由时差为0。

      (3)工作H的总时差为3个月,自由时差为3个月。

      【2019年】(试题五)某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。总监理工程师批准的施工总进度计划如下图所示,各项工作均按最早开始时间安排且均速施工。

    监理工程师图4

      单位暂停施工1个月,并发生费用10万元。为此,施工单位提出了工期索赔和费用索赔。

      问题:针对事件1,项目监理机构应批准的工期索赔和费用索赔各为多少?说明理由。

      【正确答案】(1)不批准工程延期;理由:工作D总时差1个月,不影响总工期。

      (2)应批准费用索赔10万元;理由:为保护地下历史文物暂停施工非施工单位责任。

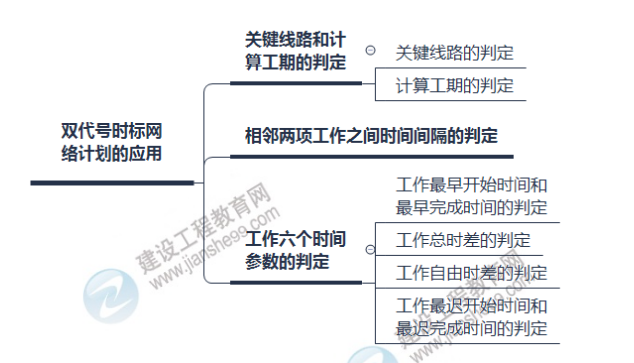

      三、思维导图

    监理思维导图

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥99
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
