监理工程师试题精选——进度控制(五)

2008-12-26 16:41  来源:  字体:  打印 收藏

  1.某分部工程双代号网络图如下图所示,图中错误的是( )。【2006年试题】

    A.存在循环回路
  B.节点编号有误
  C.存在多个起点节点
  D.存在多个终点节点

  答案:C
  解析:该双代号网络图中出现了①与⑥两个起点节点。

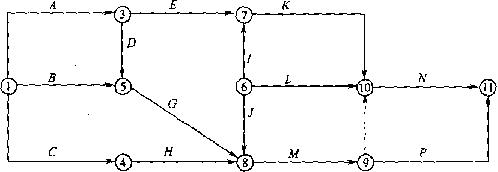

  2.某工程双代号网络计划如下图所示,其关键线路有( )条。【2006年试题】建设工程教育网整理

    A.1
  B.2
  C.3
  D.4

  答案:B
  解析:网络图的关键线路是①-②-③-④-⑥-⑦-⑧与①-②-③-⑤-⑧。

  3.在工程网络计划中,关键线路是指( )的线路。【2006年试题】
  A.双代号网络计划中由关键节点组成
  B.单代号网络计划中由关键工作组成
  C.单代号搭接网络计划中时距之和最大
  D.双代号时标网络计划中无波形线

  答案:D
  解析:双代号时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。凡自始至终不出现波形线的线路即为关键线路。

  4.在双代号网络计划中,关键工作是指( )的工作。【2006年试题】
  A.最迟完成时间与最早完成时间相差最小
  B.持续时间最长
  C.两端节点均为关键节点
  D.自由时差最小

  答案:A
  解析:在双代号网络计划中,关键节点的最迟时间与最早时间的差值最小。

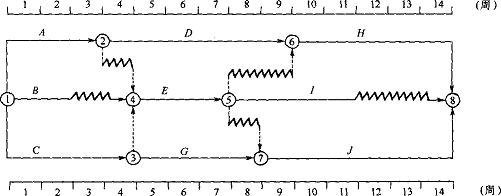

  5.某工程双代号时标网络计划如下图所示,其中工作E的总时差为( )周。【2006年试题】

    A.0
  B.1
  C.2
  D.3

  答案:B
  解析:将所有经过线路的持续时间计算出来,用工期减去线路的持续时间的最大值就是工作E的总时差。建设工程教育网 整理
