工程网络计划有关时间参数的计算典型例题

2012-07-04 10:58  来源:  字体:  打印

  例题1:某工程双代号网络计划如下图所示(单位:天)。该网络计划的关键线路为( )。

例1 工程双代号网络计划


  A.①→③→⑤→⑥
  B.①→③→④→⑤→⑥和①→②→③→④→⑤→⑥
  C.①→②→⑤→⑥和①→②→③→④→⑥
  D.①→②→③→⑤→⑥

  【正确答案】B

  【答案解析】按工作计算法可知,总工期为14天,关键线路为:①→③→④→⑤→⑥和①→②→③→④→⑤→⑥两条。参见教材P128.

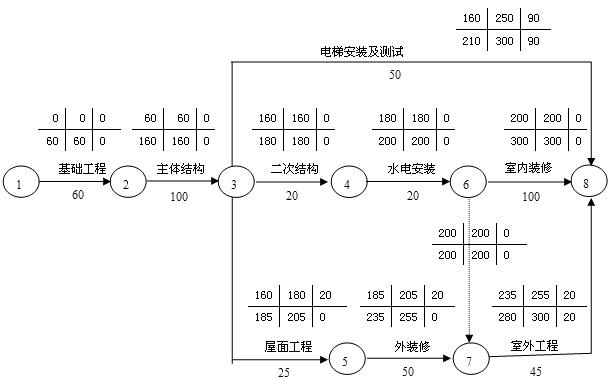

  例题2:[背景资料]某施工企业与业主签订了某工程的施工承包合同。经监理工程师审核批准的施工进度计划如下图所示(时间单位:天)。

例2 工程双代号网络计划


  根据上述背景资料,回答下列第1~4小题:

  第1小题:双代号网络图中虚箭线表示( )。
  A.资源消耗程度
  B.工作的持续时间
  C.工作之间的逻辑关系
  D.非关键工作

  【正确答案】C

  【答案解析】在双代号网络图中,为了正确地表达图中工作之间的逻辑关系,往往需要用虚箭线。虚线是实际工作中并不存在的一项虚设工作,故它们既不占用时间,也不消耗资源。
  在双代号网络图中,任意一条实箭线都要占用时间、消耗资源。参见教材P116.

  第2小题:监理工程师审核批准的施工进度计划工期是( )天。
  A.210
  B.245
  C.280
  D.300

  【正确答案】D

  【答案解析】本题实质就是计算该网络计划的工期。计算得到的最早开始时间、最早完成时间、最迟开始时间、最迟完成时间、总时差和自由时差。由图可知计划工期是300天。由于该网络计划图较简单,也可以分别计算四条线路的持续时间,关键线路的长就是计划工期。参见教材P127.
  工期泛指完成任务所需要的时间,一般有以下3种;
  (1)计算工期,根据网络计划时间参数计算出来的工期,用Tc表示;
  (2)要求工期,任务委托人所要求的工期,用Tr表示;
  (3)计划工期,根据要求工期和计算工期所确定的作为实施目标的工期,用Tp表示。
  网络计划的计划工期Tp应按下列情况分别确定:当已规定了要求工期Tr时,Tp≤Tr ;当未规定要求工期时,可令计划工期等于计算工期,Tp=Tr 。
  计算过程见下图所示:

  第3小题:上述施工网络计划中,外装修作业的最早开始时间和最迟开始时间分别是( )。
  A.185和205
  B.185和235
  C.205和235
  D.235和255

  【正确答案】A

  【答案解析】参见第2小题解析。参见教材P127

  第4小题:上述施工网络计划中,电梯安装及调试工作的总时差为( )天。
  A.30
  B.60
  C.90
  D.120

  【正确答案】C

  【答案解析】参见第2小题解析。参见教材P127.

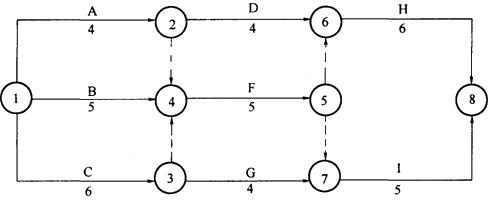

  例题3:某分部工程双代号网络计划如下图所示,其中关键工作有( )。

例3 双代号网络计划


  A.工作B
  B.工作C
  C.工作F
  D.工作E
  E.工作H

  【正确答案】BCE

  【答案解析】经计算,该网络计划的关键线路为C→F→H:参见教材P128.
