交流分享,早日上岸!

扫码了解并领取一造资讯及资料
当前位置:建设工程教育网 > 一级造价工程师 > 备考资料 > 复习资料 > 正文

2011年造价工程师《理论与法规》专家分析(9)

2011-07-15 14:55  来源:  字体:  打印

  2. 异节奏流水施工

  异节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍各自相等而不同施工过程之间的流水节拍不尽相等的流水施工。在组织异节奏流水施工时,又可以采用异步距和等步距两种方式。

  (1)异步距异节奏流水施工。异步距异节奏流水施工是指在组织异节奏流水施工时,每个施工过程成立一个专业工作队,由其完成各施工段任务的流水施工。异步距异节奏流水施工的特点如下:

  ①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等;

  ②相邻施工过程之间的流水步距不尽相等;

  ③专业工作队数等于施工过程数;

  ④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

  [例4.4.3]某工程项目由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水施工进度计划如图4.4.5所示。

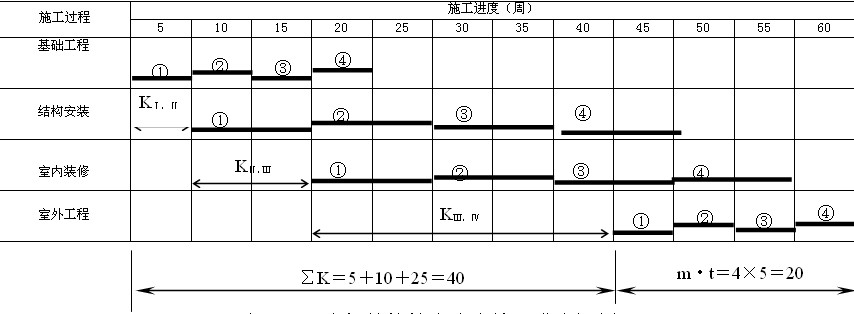

大板结构楼房流水施工进度计划

图4.4.5 大板结构楼房流水施工进度计划

  由图4.4.5可知,如果按4个施工过程成立4个专业工作队组织流水施工,其总工期为:

  T=(5+10+25)+4×5=60(周)

  (2)等步距异节奏流水施工。等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。成倍节拍流水施工的特点如下:

  ①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;

  ②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);

  ③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;

  ④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

  加快的成倍节拍流水施工工期T可按公式(4.4.6)计算:

  T=(n‘-1)K+∑G+∑Z-∑C+m·K

  =(m+n‘-1)K+∑G+∑Z-∑C (4.4.6)

  式中n‘表示专业工作队数目,其余符号如前所述。

建设工程教育网整理

为您推荐

阅读排行

更多
2025一造辅导

免费视频

更多
  • 一级造价工程师考试
    建设工程造价管理

    达江老师

  • 一级造价工程师考试
    建设工程计价

    李娜老师

  • 一级造价工程师考试
    建设工程造价案例分析(土建)

    王英老师

  • 一级造价工程师考试
    建设工程造价案例分析(安装)

    陈江潮老师

免费题库

更多

免费资料下载排行

更多
网站地图
