手机学习
建设工程教育网

APP学习更便捷

建设工程教育网

微信公众号

010-82326699

交流分享,早日上岸!

扫码了解并领取一造资讯及资料
当前位置:建设工程教育网 > 一级造价工程师 > 试题中心 > 历年考题 > 正文

2016年造价工程师《造价案例分析》试题及答案(案例五)

2016-11-03 09:11   来源:建设工程教育网 字体: 打印 收藏

  2016年造价工程师《案例分析》试题及答案,由考生回忆题干,建设工程教育网造价工程师考试教研组提供参考答案,给广大考生进行参考!

  老师针对每一道造价工程师试题及对应的答案都会进行详尽的分析解读,提高您的估分准确度!

  2016年造价工程师《案例分析》答案及解析由老师整理而成,部分网站未经许可山子转载、抄袭,造成内容有所缺失或错误,请大家以建设工程教育网为准!(点击进入试题讨论区>>就着试题咱们聊聊)

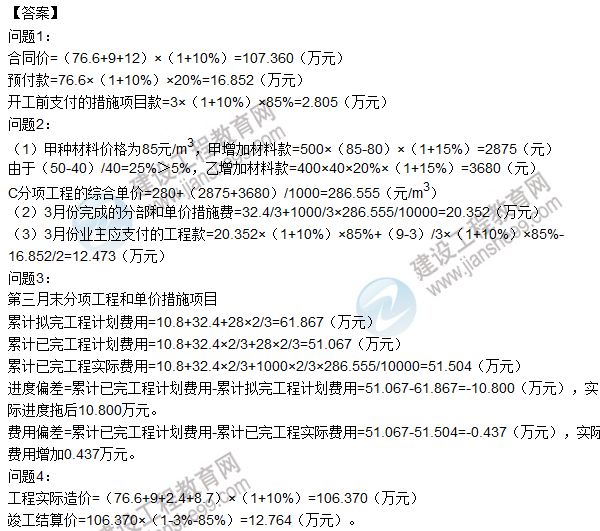

  某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中含安全文明施工费3万元):暂列金额12万元。管理费和利润为人材机费用之和的15%.规费和税金为人材机费用与管理费、利润之和的10%。

  表5.1分项工程和单价措施造价数据与施工进度计划表

分项工程和单价措施项目 施工进度计划(单位:月)
名称 工程量 综合单价 合价(万元) 1 2 3 4 5
A 600m³ 180/ m³ 10.8

B 900m³ 360/ m³ 32.4

C 1000m³ 280/ m³ 28.0

D 600m³ 90/ m³ 5.4

合计 76.6 计划与实际施工均为匀速进度

2016年造价工程师《造价案例分析》试题及答案(案例五)

2016年造价工程师《造价案例分析》试题及答案(案例五)

  相关推荐:

2016年造价考后你最想感谢谁?说出来让他(她)知道

造价考后有奖征文就等你来抒发情感啦!!!

蓝瘦,香菇怎么办,快来论坛不吐不快~

2017年造价工程师考试辅导全面招生

报考指南

一级造价师_报考指南
  • 大纲 / 教材

    25年预计6月发布

  • 报 名 时 间

    预计考前2-3个月

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计25年10月

  • 考 试 成 绩

    考后2-3个月左右

  • 合格证领取

    成绩公布后1个月左右

阅读排行

2025一造辅导
  • 免费试听
  • 免费直播
  • 免费题库
王英 一级造价师《土建案例》零基础预习 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
