手机学习
建设工程教育网

APP学习更便捷

建设工程教育网

微信公众号

010-82326699

交流分享,早日上岸!

扫码了解并领取一造资讯及资料
当前位置:建设工程教育网 > 一级造价工程师 > 试题中心 > 历年考题 > 正文

2017年造价工程师《案例分析》试题及答案(三)

2017-10-22 18:01   来源:建设工程教育网 字体: 打印 收藏

  2017年造价工程师《建设工程造价案例分析》试题及答案,由考生回忆题干,建设工程教育网造价工程师考试教研组团提供参考答案,给广大考生进行参考!

  2017年造价工程师《建设工程造价案例分析》试题及答案由建设工程教育网教研组老师整理而成,老师针对每一道造价工程师试题及对应的答案都会进行详尽的分析解读,提高您的估分准确度!部分网站未经许可擅自转载、抄袭,造成内容有所缺失或错误,请大家以建设工程教育网发布为准!(点击进入试题讨论区>>就着试题咱们聊聊!)

试题解析

2017年造价工程师试题及答案

2017年造价工程师《案例分析》试题及答案(三)

(4)不妥。因国家法律、法规、规章和政策发生变化影响合同价款的风险,发承包双方应在合同中约定由发包人承担,应当约定综合单价调整因素、幅度及调整办法。

2017年造价工程师《案例分析》试题及答案(三)

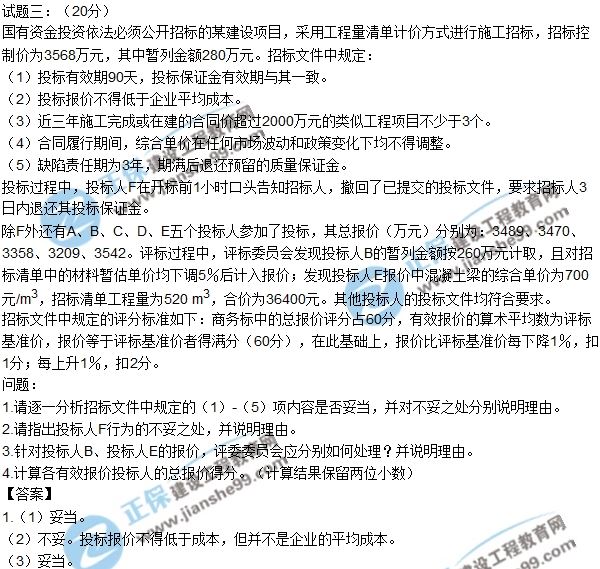

3.(1)针对投标人B的报价,评标委员会应做废标处理。

理由:投标人B的投标报价中,暂列金额、材料暂估价没有按照招标文件的要求填写,未在实质上响应招标文件,故应作为废标处理。

(2)针对投标人E的报价,评标委员会应做废标处理。

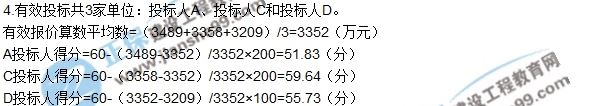

理由:投标人E的混凝土梁的报价中,单价与总价不符,以单价为准修正总价,则混凝土梁的总价=700×520=36.4(万元)。则投标人E经修正后的报价=3542+(36.4-3.64)=3574.76万元,高于招标控制价3568万元,,需请E投标人书面签字确认,若不签字,则按照废标处理;若签字,则其投标报价超过了招标控制价,仍按废标处理。

2017年造价工程师《案例分析》试题及答案(三)

我要纠错】 责任编辑:Toffee

报考指南

一级造价师_报考指南
  • 大纲 / 教材

    25年预计6月发布

  • 报 名 时 间

    预计考前2-3个月

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计25年10月

  • 考 试 成 绩

    考后2-3个月左右

  • 合格证领取

    成绩公布后1个月左右

阅读排行

2025一造辅导
  • 免费试听
  • 免费直播
  • 免费题库
王英 一级造价师《土建案例》零基础预习 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
