2012年造价工程师考试《造价案例分析》试题案例分析题第4题

2013-10-22 13:56   来源:建设工程教育网 字体: 打印 收藏

  2012年造价工程师考试造价案例分析试题案例分析题第4题

  背景:某工业项目,业主采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期为120天;工期每提前(或拖后)1天,奖励(或罚款)1万元(含规费、税金)。

  工程项目开工前,承包商编制了施工总进度计划,如图4.1所示(时间单位:天),并得到监理人的批准。

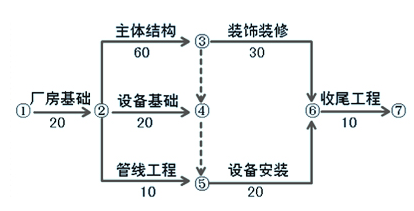

  图4.1 施工总进度计划

2012年造价工程师考试《造价案例分析》试题案例分析题第4题

  工程项目施工过程中,发生了如下事件:

  事件1:厂房基础施工时,地基局部存在软弱土层,因等待地基处理方案导致承包商窝工60个工日、机械闲置4个台班(台班费为1200元/台班,台班折旧费为700元/台班);地基处理产生工料机费用6000元;基础工程量增加50m3(综合单价:420元/ m3)。共造成厂房基础作业时间延长6天。

  事件2:7月10日~7月11日,用于主体结构的施工机械出现故障;7月12日~7月13日该地区供电全面中断。施工机械故障和供电中断导致主体结构工程停工4天、30名工人窝工4天,一台租赁机械闲置4天(每天1个台班,机械租赁费1500元/天),其它作业未受到影响。

  事件3:在装饰装修和设备安装施工过程中,因遭遇台风侵袭,导致进场的部分生产设备和承包商采购尚未安装的门窗损坏,承包商窝工36个工日。业主调换生产设备费用为1.8万元,承包商重新购置门窗的费用为7000元,作业时间均延长2天。

  事件4:鉴于工期拖延较多,征得监理人同意后,承包商在设备安装作业完成后将收尾工程提前,与装饰装修作业搭接5天,并采取加快施工措施使收尾工作作业时间缩短2天,发生赶工措施费用8000元。

  事件4可以得到赶工费用索赔。

  问题:

  1.分别说明承包商能否就上述事件1~事件4向业主提出工期和(或)费用索赔,并说明理由。

  2.承包商在事件1~事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的实际工期为多少天?工期奖(罚)款为多少万元?

  3.如果该工程人工工资标准为120元/工日,窝工补偿标准为40元/工日。工程的管理费和利润为工料机费用之和的15%,规费费率和税金率分别为3.5%,3.41%.分别计算承包商在事件1~事件4中得到的费用索赔各为多少元?费用索赔总额为多少元?

  (费用以元为单位,计算结果保留两位小数)

  【建设工程教育网老师权威解析 】:

  1.事件1可以得到工期和费用索赔,因为地质勘察资料应该由业主提供,所以事件1的责任应该由业主承担。

  事件2中主体结构机械出现故障,不能得到工期和费用索赔。施工机械故障是施工单位的责任,工期和费用的损失由施工单位自己承担。

  该地区供电全面中断可以得到工期和费用索赔。因为累计停电已经超过8小时,属于业主承担的风险,应该给予施工单位工期和费用的索赔。

  事件3属于不可抗力,针对此事件承包商可以提出工期和费用的索赔。工期顺延,尚未安装的门窗的损失应该由业主来承担,承包商可以向业主索赔重新购置门窗的费用。

  事件4是承包商自行的赶工,没有工期和费用索赔。

  2.关键线路:①-②-③-⑥-⑦,工期120天。

  事件1可以索赔工期6天,因为厂房基础是关键工作。

  事件2可以索赔工期2天,主体结构是关键工作,影响工期4天,但其中施工故障不能索赔,供电全面中断可以索赔2天。

  事件3属于不可抗力,可以索赔工期2天。

  事件4无工期索赔。

  综合以上分析,本题共可以索赔工期6+2+2=10天。

  实际工期=120+10+2-5-2=125(天)

  工期奖=(130-125)×1=5万元=50000(元)

  3.事件1:窝工费=60×40×(1+3.5%)×(1+3.41%)

  机械闲置费=4×700×(1+3.5%)×(1+3.41%)

  地基处理费=6000×(1+15%)(1+3.5%)×(1+3.41%)

  基础工程量增加=50×420×(1+3.5%)×(1+3.41%)

  事件1索赔费用合计:

  [60×40+4×700+6000×(1+15%)+50×420]×(1+3.5%)×(1+3.41%)=35426.71(元)

  事件2:(30×2×40+2×1500)×(1+3.5%)×(1+3.41%)=5779.58(元)

  事件3:7000×(1+3.5%)×(1+3.41%)=7492.05(元)

  事件4:没有费用索赔。

  费用索赔总额:35426.71+5779.58+7492.5=48698.34元。

  答案及解析由网校老师整理而成,据学员反映部分网站未经许可擅自转载,且出现内容错误,请大家以本网为准。

  若您在造价学习过程中有任何疑问,欢迎进入论坛讨论

  推荐

  ·2014年造价工程师考试高分通过方案

  ·2012年造价工程师案例分析试题及答案

  ·2004年-2012年度造价工程师历年试题及答案

  关注造价工程师官方微信,获取一手辅导资料!

造价工程师官方微信

责任编辑:天蓝

报考指南

一级造价师_报考指南
  • 大纲 / 教材

    25年预计6月发布

  • 报 名 时 间

    预计考前2-3个月

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计25年10月

  • 考 试 成 绩

    考后2-3个月左右

  • 合格证领取

    成绩公布后1个月左右

阅读排行

2025一造辅导
  • 免费试听
  • 免费直播
  • 免费题库
王英 一级造价师《土建案例》零基础预习 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
