2016造价工程师造价管理试题及答案71题

2018-09-11 10:36   来源:建设工程教育网 字体: 打印 收藏

  2018年造价工程师考试临近,在临近考试的一个月的时间里,考生要将造价工程师历年试题多做几遍,以下是建设工程教育网为考生准备的2016年造价工程师试题及答案,希望考生能够跟上网校的步伐一起复习。

造价工程师造价管理试题及答案71题

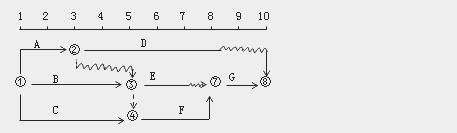

  【试题·多选题71】某工程双代号时标网络计划如下图所示,由此可以推断出( )。

  A.工作A为关键工作

  B.工作B的总时差为0

  C.工作E的总时差为0

  D.工作F的自由时差为0

  E.工作D的总时差与自由时差相等

  『正确答案』BDE

  『答案解析』本题考查的是网络计划执行中的控制。题中关键线路为B→F→G和C→F→G,工作A为非关键工作,工作B的总时差=0,工作E的总时差=1,工作F的自由时差=0,工作D的自由时差=2,工作D的总时差=2。所以选项BDE正确。参见教材P138。
