手机学习
建设工程教育网

APP学习更便捷

建设工程教育网

微信公众号

010-82326699

交流分享,早日上岸!

扫码了解并领取一造资讯及资料
当前位置:建设工程教育网 > 一级造价工程师 > 试题中心 > 模拟试题 > 正文

下列关于双代号时标网络计划的表述中,正确的有( )。

2022-08-18 16:53   来源:建设工程教育网 字体: 打印 收藏

下列关于双代号时标网络计划的表述中,正确的有( )。

A 工作箭线左端节点中心所对应的时标值为该工作的最早开始时间

B 工作箭线中波形线的水平投影长度表示该工作与其紧后工作之间的时距

C 工作箭线中实线部分的水平投影长度表示该工作的持续时间

D 工作箭线中不存在波形线时,表明该工作的总时差为零

E 工作箭线中不存在波形线时,表明该工作与其紧后工作之间的时间间隔为零

正确答案:AC

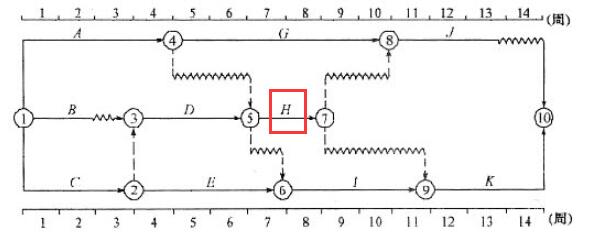

答案解析:本题考查的是双代号时标网络计划。选项B,工作箭线中波形线的水平投影长度表示工作与其紧后工作之间的时间间隔。选项D,工作箭线中不存在波形线,但该工作的总时差和自由时差不一定为零(如下图的工作H)。选项E,若工作箭线不存在波形线但是其紧接的虚箭线中有波形线时,则该工作与其紧后工作之间仍有时间间隔。参见教材P132。

一造试题

报考指南

一级造价师_报考指南
  • 大纲 / 教材

    25年预计6月发布

  • 报 名 时 间

    预计考前2-3个月

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计25年10月

  • 考 试 成 绩

    考后2-3个月左右

  • 合格证领取

    成绩公布后1个月左右

阅读排行

2025一造辅导
  • 免费试听
  • 免费直播
  • 免费题库
王英 一级造价师《土建案例》零基础预习 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
