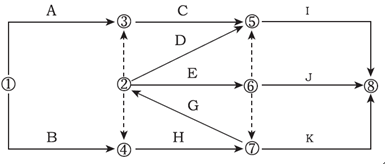

某分部工程双代号网络图计划如下图所示,图中的错误有( )。
A 多个起点
B 多个终点
C 有循环回路
D 节点编号有误
E 从箭线上引出工作
正确答案:CD
答案解析:本题考查的是网络图绘制。起点节点只有外向箭线(由节点向外指的箭线),只有1节点是起始点节点,2节点有内向箭线,所以不是起点节点。②⑥⑦之间存在循环回路;箭线出现⑥→⑤指向,节点编号错误。参见教材P118。
