某隧洞工程,施工单位与项目业主签订了120000万元的施工总

2019-06-04 11:30   来源:建设工程教育网 字体: 打印 收藏

造价工程师模拟试题一直被视为考前复习的一个重点资料。为了助力造价工程师考生们备考一级造价工程师考试,建设工程教育网整理了2004年-2018年的造价工程师模拟练习题及答案解析。希望考生们多看习题,提前了解出题特点,为即将到来的一级造价工程师考试做充分的准备。

案例分析题

某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同约定:每延长(或缩短)1天工期,处罚(或奖励)金额3万元。

施工过程中发生了以下事件:

事件1:施工前,施工单位拟定了一三种隧洞开挖施工方案,并测定了各方案的施工成本。见表2-1。

表2-1 各施工方案施工成本 单位万元

施工方案施工准备工作成本不同地质条件下额施工成本
地质较好地质不好
先拱后墙法4300101000102000
台阶法450099000106000
全断面法680093000/

当采用全断面法施工时,在地质条件不好的情况下,须改用其他其他施工方法,如果改用先拱后墙法施工,需再投入3300万元的施工准备工作成本;如果改用台阶法施工,需再投入1100万元的施工准备工作成本。

根据对地质勘探资料的分析评估,地质情况较好的可能性为0.6。

事件2:实际开工前发现地质情况不好,经综合考虑施工方案采用台阶法,造价工程师测算了按计划工期施工的施工成本;间接成本为2万元/天;直接成本每压缩工期5天增加30万元,每延长工期5天减少20万元。

问题:

1. 绘制事件1中施工单位施工方案的决策树。

2. 列式计算事件1中施工方案选择的决策过程,并按成本最低原则确定最佳施工方案。

3. 事件2中,从经济的角度考虑,施工单位应压缩工期、延长工期还是按计划施工?说明理由。

4. 事件2中,施工单位按计划工期施工的产值利润率为多少万元?若施工单位希望实现10%的产值利润率,应降低成本多少万元?

答案:

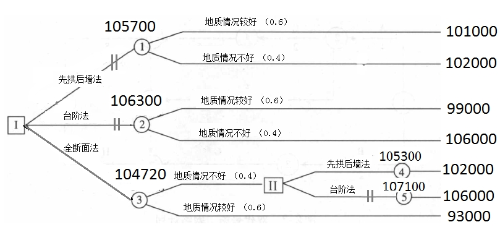

1.

2. 机会点4成本期望值=102000+3300=105300万元

机会点5成本期望值=106000+1100=107100万元

由于机会点5的成本期望值大于机会点4的成本期望值,所以应当优选机会点4的方案。

机会点1总成本期望值=(101000+4300) x0.6+ (102000+4300) x0.4=105700万元

机会点2总成本期望值=(99000+4500) x0.6+ (106000+4500) x0.4=106300万元

机会点3总成本期望值=(93000+6800) x0.6+112100x0.4=104720万元

由于机会点3的成本期望值小于机会点1和机会点2的成本期望值,所以应当优选机会点3的方案。

3. 按计划工期每天费用=2万元/天

压缩工期每天费用=30/5-3-2=1万元/天

延长工期每天费用=-20/5+3+2=1万元/天

计划工期每天增加0费用,所以应当选按原计划施工的方案。

4. 产值利润率=(120000-4500-10600) /120000=7.92%

实现10%产值利润的情况下,应降低成本为:120000×10%-(120000-4500-106000)=2500万元

报考指南

一级造价师_报考指南
  • 大纲 / 教材

    25年预计6月发布

  • 报 名 时 间

    预计考前2-3个月

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计25年10月

  • 考 试 成 绩

    考后2-3个月左右

  • 合格证领取

    成绩公布后1个月左右

阅读排行

2025一造辅导
  • 免费试听
  • 免费直播
  • 免费题库
王英 一级造价师《土建案例》零基础预习 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
