建设工程教育网 > 专业资料 > 施工组织 > 道桥工程 > 正文
2015-07-20 14:36 来源于网络 【大 中 小】【打印】【我要纠错】

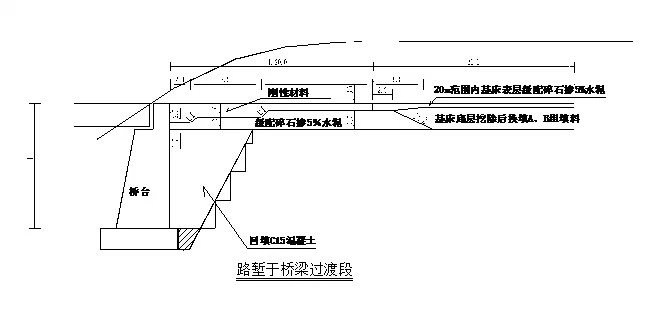

(1)施工方法。路堑地段桥路过渡段采用刚性材料(C15混凝土或级配碎石掺8%水泥),与级配碎石渐变过渡,长度不小于20m,桥台基坑采用C15混凝土回填。过渡段的C15混凝土厚度0.7~2.0m,呈台阶状渐变,同时在混凝土下方换填水泥稳定级配碎石(掺加5%水泥,分层厚度为0.15m)。基底设置符合防排水板,两侧分别设置纵向盲沟,地下水引出至桥台前。在过渡段以外20m范围内的基床表层级配碎石掺加5%水泥,厚度在5m范围内由0.7m渐变为0.4m,与一般路堑顺接。路桥台台尾为硬质岩路堑时,桥台基坑采用C15混凝土呈台阶状回填,回填面与路基面等高,可以不单独设置过渡段。路桥过渡段断面示意图见图2.
(2)施工工艺。施工前,做好桥头路基的排水施工,防止水流对填料的浸泡和冲刷。路基基底原地面平整后,用振动碾压机碾压密实,并使EV2≥60MPa.在桥台及挡墙基础等级达到设计规范允许强度后,及时进行台后过渡段填筑,水泥级配碎石过渡段与路基填筑的相应部位同步施工。
(3)施工要点。施工前,做好桥头路基的排水施工;在桥台及挡墙基础达到设计及规范允许强度后,及时进行台后过渡段填筑,其压实度要求与一般路基相同;过渡段路基应与其连接的路基为一整体同时施工。
(4)注意事项。路桥过渡段施工前,排干桥台基坑内积水,基坑地面以下部分回填C15混凝土,保证基坑底部与侧壁之间密实、无虚土;基底设置复合防排水板,两侧分别设置纵向盲沟,将地下水引排至桥台前;路桥过渡段每层填筑要严格按设计要求施工作业,填筑层均设人字形排水坡;台背后2m范围内禁止大型振动机械驶入,避免其对桥台造成挤压。
1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
3、本网站欢迎积极投稿。
