路桥隧道:半填半挖路基过渡段施工工艺

2015-07-20 14:05  来源于网络  【  【打印】【我要纠错】

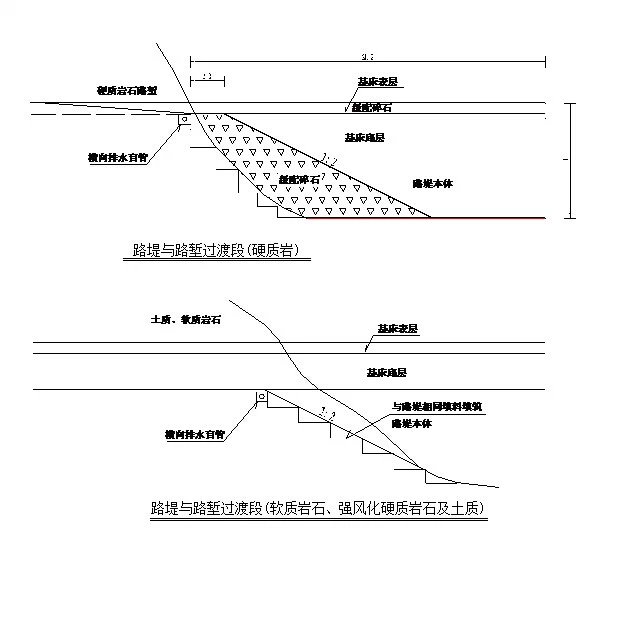

  (1)施工方法。路堤与硬质岩路堑连接处设置级配碎石过渡段。过渡段20m内基床表层级配碎石掺加5%水泥,基床表层一下采用水泥稳定级配碎石(掺加5%水泥,分层厚度0.15cm)分层填筑。路堤与与软质岩石、强风化硬质岩石及土质路堑连接处设置填料过渡段。过渡段采用横向挖台阶,回填与路提相同填料设置,路堤与路堑过渡段的台阶高度为0.6m,并在台阶顶部设置横向排水盲管。横向过渡段如图3.

  半填半挖路基和不同岩土组合路基施工时,应按以下方法进行①路堑土方施工由机械开挖为主,人工按设计要求开挖连接处台阶;②路堑弃碴采用挖掘机配合自卸车汽车施工,路堤分层填筑采用装载机配合自卸汽车运输填料,推土机摊铺,人工配合平地机精细平整,振动碾压密实;③路堤路堑排水及防护工程紧跟填筑作业施工,采用人工挂线砌筑,保证路基基床不受雨水冲刷。

  (2)施工工艺人工配合机械进行路堑开挖及边坡整形,并根据路堑开挖高度随时修筑临时排水沟,进行路基基床清理整形并碾压至设计要求,随后人工开挖连接台阶。路基基床分层填筑碾压,每层填筑按要求做好4%横坡,填筑完成后进行基床表层施工,随后进行路基填筑砌筑防护和排水工程。

  (3)施工要点。挖除换填地基土底部下面为土质路基时应进行冲击压实,在软弱底层时应进行稳定、变形分析;挖除换填地基土的底部应设向外倾斜4%的横向排水坡;台阶连接处采取沿台阶纵向碾压,大型机械不方便施工处采用小型振动机施工。

  (4)注意事项。路基排水和防护紧跟路基填筑进行,防止雨水冲刷;分层填筑过程中按照设计要求做好路基横坡方便表层排水;路堑防护应紧跟路堑开挖进行。

半填半挖路基过渡段施工工艺

责任编辑:zyy

收藏分享:论坛
分享到:
相关新闻
  • 特色班
    4大班次+2-3套全真模拟题
    提升学习效果
  • 精品班
    4大班次+2-3套全真模拟题+1套预测试题
  • 实验班
    3套全真模拟题+2套预测试题+考前冲关宝典
  • 定制班
    3套模拟题+3套预测题+考前冲关宝典+考前重点
  • 移动班
    以知识点为单元授课练习,
    强化重点、难点、考点
版权声明

  1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
  本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
  3、本网站欢迎积极投稿。
