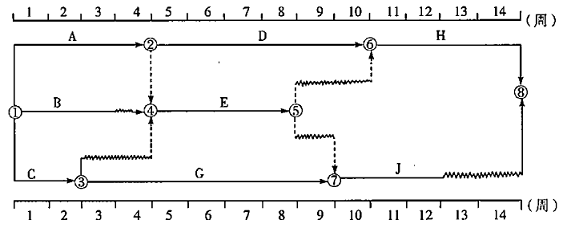

某工程项目双代号时标网络计划如下图所示,其中工作E的总时差和

2019-01-09 18:24  来源:建设工程教育网  字体:  打印

  某工程项目双代号时标网络计划如下图所示,其中工作E的总时差和自由时差,分别为( )周。



  A.1,1

  B.2,0

  C.2,1

  D.3,2

查看答案解析

  【正确答案】C

  【答案解析】本题考查的是工作顺序安排。自由时差=该工作与其紧后工作之间波形线水平投影长度的最小值,E工作的紧后工作有两个,分别是H工作和J工作,E工作紧后有两个波形线,其持续时间分别为2和1,那么E的自由时差则为1。而总时差=该工作其后各工作的波形线的持续时间之和的最小值,E工作后的波形线的持续时间分别为E→H(2),E→J(3),那么最小值为2,所以其总时差为2.参见教材P291~294。
