某施工单位承接了10km的山区二级公路工程项目

2019-01-11 16:46  建设工程教育网整理  【  【打印】【我要纠错】

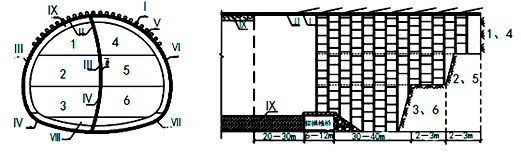

  某施工单位承接了10km的山区二级公路工程项目,其中包含一座长800m的双车道隧道。隧道出口处于浅埋段,在目前施工中围岩级别较差导致在施工过程中围岩变形较大,拱顶下沉最大值达到1.6m,因此经建设单位、设计单位、监理单位、施工单位现场勘查后将从目前掌子面DK118+649至DK118+629由原设计台阶法开挖变更为CD法,具体施工流程如下图所示:

  施工单位针对该项目编制了施工方案:

  事件一:主要采用钻爆开挖,并配合人工出渣。

  事件二:断层破碎带及其影响带地段初期支护及时封闭成环,根据围岩量测结果及时施作二次衬砌。

  事件三:为了稳定工作面,采取超前大管棚、超前锚杆、超前小管棚、超前预注浆等辅助施工措施进行超前加固。

  本题知识点:公路工程项目施工管理

  1) 补充隧道施工工序中的工作内容。

  【正确答案】 Ⅰ.超前支护;7.拆除中隔墙; Ⅷ.仰拱施工;Ⅸ.二次衬砌。

  【答案解析】

  本题知识点:公路工程项目施工管理

  2) 背景材料中隧道开挖方案变更属于什么变更,应由谁进行审批?

  【正确答案】 属于较大设计变更,应由省级交通主管部门进行审批。

  【答案解析】

  本题知识点:公路工程项目施工管理

  3) 事件一中的做法是否正确,说明理由。

  【正确答案】 不正确,应以人工开挖、人工和机械配合出渣为主,可适当采用控制爆破,以免破坏已完成的临时支撑隔墙。

  【答案解析】

  本题知识点:公路工程项目施工管理

  4) 事件二中,位移变形达到什么要求时,才能进行二次衬砌。

查看答案解析

  【正确答案】 ①位移速率明显收敛,围岩基本稳定;②产生的各项位移达到总位移量的80%~90%;③周边位移速率或拱顶下沉速率小于规定值。

  【答案解析】

  本题知识点:公路工程项目施工管理

收藏分享:论坛
分享到:
举一反三:
与某施工单位承接了10km的山区二级公路工程项目类似的试题有
版权声明

  1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
  本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
  3、本网站欢迎积极投稿。
