  背景:某公司承建一座公路桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图所示。



背景:某公司承建一座公路桥梁工程,桥梁上部结构为9孔30m后

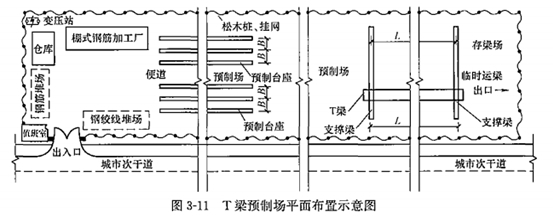

  项目部进场后,拟在桥位线路上现有城市次干道旁租地建设T梁预制场,平面布置如图3-11所示,同时编制了预制场的建设方案:(1)混凝土采用商品混凝土;(2)预测台座数量按预制工期120天、每片梁预制占用台座时间为10天配置;(3)在梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有2m宽度的支模及作业空间;(4)露天钢材堆场经整平碾压后表面铺砂厚50mm;



背景:某公司承建一座公路桥梁工程,桥梁上部结构为9孔30m后



  监理审批预制场建设方案时,指出预制场围护不符合规定,在施工过程中发生了如下事件:

  事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆放场处于潮湿状态;

  事件二:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。

  本题知识点:公路工程项目施工管理,

  1) 全桥共有T梁多少片?为完成T梁预制任务最少应设置多少个预制台座?均需列式计算。

  【正确答案】 (1)一孔布置12片T梁,一共9孔,所以全桥需要T梁12×9=108(片)

  (2)共有预制台座:108÷(120÷10)=9(个)。

  根据背景资料中“预制工期120天、每片梁预制占用台座时间为10天”可知,应分12批预制,总T梁数108片,故每批预制9片T梁,即9个台座。

  【答案解析】

  本题知识点:公路工程项目施工管理,

  2) 列式计算图3-11中预制台座的间距B和支撑梁的间距L。(单位以m表示)

  【正确答案】 由图3-11可以看出,间距B为两片T梁的中到中。预制台座的间距B=2÷2+2+2÷2=4(m);

  支撑梁的间距L=30-2×0.6=28.8(m)。

  【答案解析】

  本题知识点:公路工程项目施工管理,

  3) 事件一中的钢绞线应如何存放?

  【正确答案】 事件一中的钢绞线应按以下原则存放:

  (1)预应力钢筋和金属管道在仓库内保管时,仓库应干燥、防潮、通风良好、无腐蚀气体和介质;在室外存放时,时间不宜超过6个月,不得直接堆放在地面上,必须采取垫以枕木并用苫布覆盖等有效措施,防止雨露和各种腐蚀性气体、介质的影响。

  (2)按批号、规格分类码放有序并挂牌标识。

  【答案解析】

  本题知识点:公路工程项目施工管理,

  4) 事件二中,T梁混凝土应如何正确浇筑?

查看答案解析

  【正确答案】 事件二中,T梁混凝土应按如下原则浇筑:从梁的一端向另一端,水平分层,先下部捣实后再腹板、翼板,浇至接近另一端时改从另一端向相反方向顺序下料,在距梁端3~4m处浇筑合龙,一次整体浇筑成型。梁体混凝土数量较大时,采用斜向分段,水平分层方法连续浇筑。

  【答案解析】

  本题知识点:公路工程项目施工管理,

收藏分享:论坛
分享到:
举一反三:
与背景:某公司承建一座公路桥梁工程,桥梁上部结构为9孔30m后类似的试题有
版权声明

  1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
  本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
  3、本网站欢迎积极投稿。
