  施工单位承建了某双线五跨变截面预应力混凝土连续刚结构桥梁,桥长612m,跨径布置为81m+3×150m+81m、主桥基础均采用钻孔灌注桩,柱墩墩身为薄壁单室空心墩,墩身最大高度60m,主桥0号、1号块采用单箱单室结构,顶板宽12m,翼板宽3m,主桥为处河道宽550m,水深0.8~4m,河床主要为砂土和砂砾。

  施工中发生如下事件:

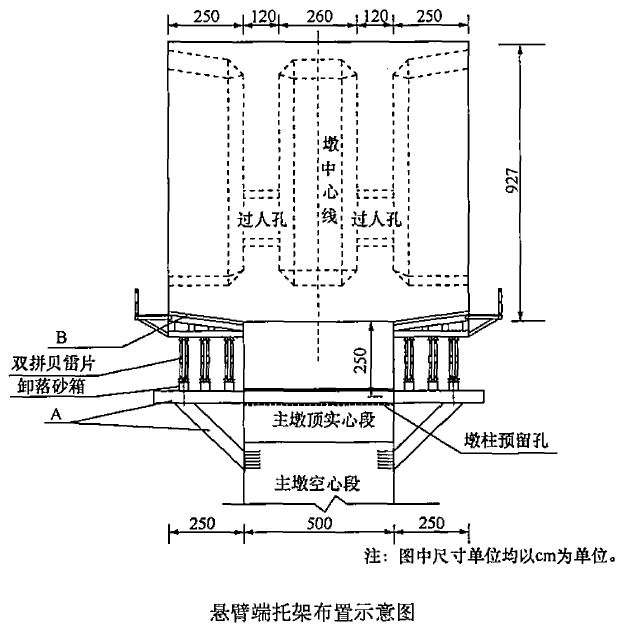

  事件一:根据本桥的地址、地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法。其中0号、1号块采用托架法施工,悬臂端托架布置示意图如下。



施工单位承建了某双线五跨变截面预应力混凝土连续刚结构桥梁,桥



  事件二:项目部编制了该桥悬臂浇筑专项施工方案,主要内容:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、C和D。专项方编制完成后,由项目部组织审核,项目总工签字后报监理单位。

  事件三:0号、1号块混凝土施工拟采用两次浇筑的方案:

  第一次浇筑高度5.27m,主要工艺流程:托架及平台拼装→安装底模及外侧模→E→安装底板、腹板、模隔板钢筋→安装竖向预应力管道及预应力筋、埋设预埋件→F→浇筑混凝土→养护;

  第二次浇筑高度4m,主要工艺流程为:G→内侧模加高→安装内支架及顶板、翼板模板→H→安装纵向预应力管道→安装横向预应力管道及预应力筋、埋设各种预埋件→浇筑混凝土→养护。

  事件四:施工单位采用墩侧塔吊运输小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌和、混凝土罐车运输、输送泵泵送混凝土入模浇灌。

  本题知识点:公路工程项目施工管理,

  1) 说明图中A和B的名称。

  【正确答案】 A是悬臂端托架,B是悬臂端底模板。

  【答案解析】

  本题知识点:公路工程项目施工管理,

  2) 根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由。

  【正确答案】 不需要采取临时固结措施。因为本桥结构为连续刚构,结构本身具有一定的抗弯能力。

  【答案解析】

  本题知识点:公路工程项目施工管理,

  3) 事件二中C、D的内容是什么?专项施工方案审批流程是否正确?如有错误则改正。

  【正确答案】 C是方案设计图,D是方案计算书。

  专项施工方案审批流程错误。改正如下:专项方案编制完成后,应由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核,由施工单位技术负责人签字。

  【答案解析】

  本题知识点:公路工程项目施工管理,

  4) 指出事件三中工艺流程E、F、G、H的名称。

  【正确答案】 E是预压,F是安装内侧模,G是处理施工缝,H是绑扎顶板、翼板钢筋。

  【答案解析】

  本题知识点:公路工程项目施工管理,

  5) 事件四中施工单位采用的施工机械设备哪些属于特种设备?特种设备持证要求有哪些?

查看答案解析

  【正确答案】 塔吊和施工电梯属于特种设备。特种设备持证有以下要求:设备的出厂合格证、检验合格证、使用地报检合格证、操作人员特殊工种证。

  【答案解析】

  本题知识点:公路工程项目施工管理,

收藏分享:论坛
分享到:
举一反三:
与施工单位承建了某双线五跨变截面预应力混凝土连续刚结构桥梁,桥类似的试题有
版权声明

  1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
  本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
  3、本网站欢迎积极投稿。
