某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力

2018-12-24 17:34  建设工程教育网整理  【  【打印】【我要纠错】

  背景资料:

  某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。

  施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施。方案要求在

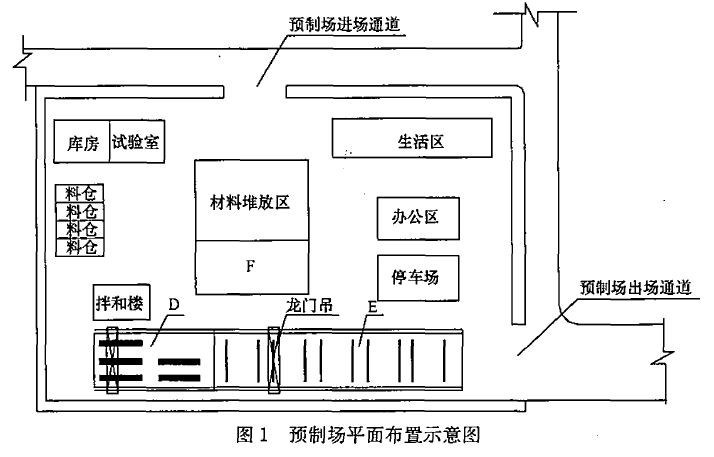

  梁板预制完成后,移梁前应对梁板喷涂统一标识,包括预制时间、梁体编号等内容。预制场平面布置示意图如图1所示。

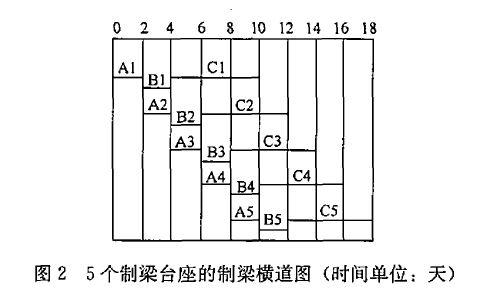

  预制场设5个制梁台座(编号1~5),采用一套外模、两套内模。每片梁的生产周期为10天,其中A工序(钢筋工程)2天,B工序(模板安装、混凝土浇筑、模板拆除)2天,C工序(混凝土养护、预应力张拉与移梁)6天。5个制梁台座的制梁横道图如图2所示。



某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力





某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力



  箱梁预制前,施工单位对底模板设置了预拱。在进行第25号箱梁预制时,为选择预应力筋张拉时机,在箱梁混凝土浇筑时,试验人员甲在现场同步取样,并对取样试块按试

  验室标准条件养护,严格按测定的试块强度作为预应力筋的张拉强度。但张拉完成后发现该梁预拱度出现较大偏差。

  本题知识点:公路工程项目施工管理,

  1) 完善《梁场布置方案》的审批程序,并补充梁板还应喷涂的标识。

  【正确答案】 梁场布置方案还应报监理工程师审批后才能实施。

  还应喷涂的标识有:张拉时间、施工单位、部位名称。

  【答案解析】

  本题知识点:公路工程项目施工管理,

  2) 分别写出预制场平面布置示意图中D、E、F区域代表的名称。在拌和楼旁通常需设置哪些标识或标牌?

  【正确答案】 D:制梁区;E:存梁区;F:材料(钢筋)加工区。

  应设置混凝土配合比牌、安全警告警示牌、操作规程标志牌。

  【答案解析】

  本题知识点:公路工程项目施工管理,

  3) 列式计算120片箱梁按图2的形式组织流水施工的最短预制工期。

  【正确答案】 每片梁为一个流水段落,共120片,所以有120-1=119个流水步距。

  每个流水步距K=2天。

  所以预制总工期=119×2+(2+2+6)=248天。

  【答案解析】

  本题知识点:公路工程项目施工管理,

  4) 分析25号箱梁预拱度出现较大偏差的原因。

查看答案解析

  【正确答案】 25号箱梁的混凝土取样试块按试验室标准养护条件与箱梁在预制台座上的现场养护条件不同(或:试件养护方式错误),当试块强度达到设计张拉强度时,试件强度与现

  场梁体强度不一致(或:梁的弹性模量可能尚未达到设计值),导致梁的起拱值偏大而出现预拱度偏差。

  【答案解析】

  本题知识点:公路工程项目施工管理,

收藏分享:论坛
分享到:
举一反三:
与某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力类似的试题有
版权声明

  1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
  本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
  3、本网站欢迎积极投稿。
