背景资料:

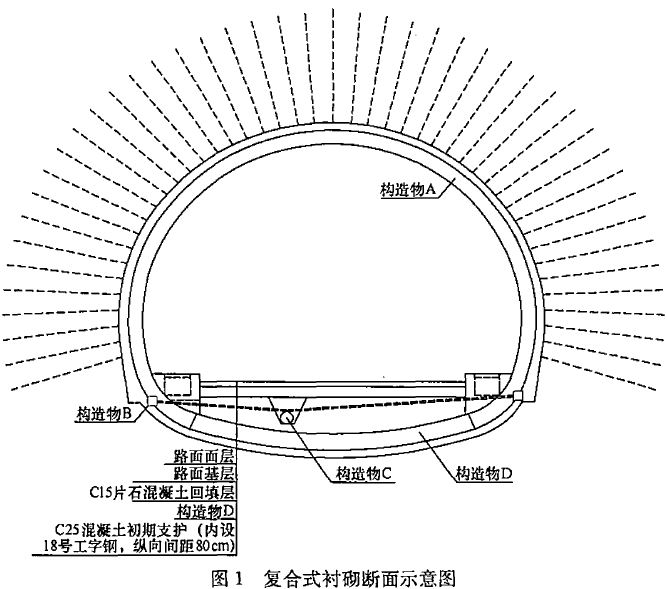

某高速公路隧道为双向四车道分离式隧道,隧道右线长1618m,左线长1616m,设计净空宽度10.8m,净空高度6.6m,设计车速80km/h。该隧道围岩主要为IV级,采用复合式衬砌,衬砌断面设计如图3-1所示。

隧道穿越岩溶区,地表水、地下水丰富,开挖过程中发现不同程度的渗水和涌水,为保证隧道施工安全,施工单位对隧道渗水和涌水采用超前小导管预注浆进行止水处理,注浆工艺流程如图3-2所示。
隧道采用台阶法开挖,施工单位做法如下:
①上台阶开挖,掌子面距初期支护距离为3m;
②下台阶开挖,掌子面距初期支护距离为4m;
③仰拱每循环开挖长度为3m;
④仰拱与掌子面的距离为120m;
⑤下台阶在上台阶喷射混凝土强度达到设计强度的70%后开挖。
本题知识点:公路工程项目施工管理,
1) 按隧道断面形状,该隧道的洞身属于哪一类型?该类型适用条件是什么?
【正确答案】 属于曲墙式。适用于地质条件差、需承受较大围岩水平压力的情况。
【答案解析】
本题知识点:公路工程项目施工管理,
2) 写出图3-1中构造物A、B、C、D的名称。
【正确答案】 A是二次衬砌,B是排水盲沟,C是中心排水管沟,D是仰拱。
【答案解析】
本题知识点:公路工程项目施工管理,
3) 写出图3-2中工序E、F的名称。
【正确答案】 E是安装导管,F是注浆管路安装。
【答案解析】
本题知识点:公路工程项目施工管理,
4) 除背景中所采用的隧道涌水处理方法外,还可能需要选择哪些辅助施工方法?
【正确答案】 还可以选择超前钻孔或辅助坑道排水;超前围岩预注浆堵水;井点降水;深井降水。
【答案解析】
本题知识点:公路工程项目施工管理,
5) 逐条判断施工单位台阶法开挖做法是否正确。
【正确答案】 ①错;②错;③对;④错;⑤对。
【答案解析】
本题知识点:公路工程项目施工管理,
1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
3、本网站欢迎积极投稿。
